3ème
étape 2010 - La fin des travaux et l' aménagement
du matériel !

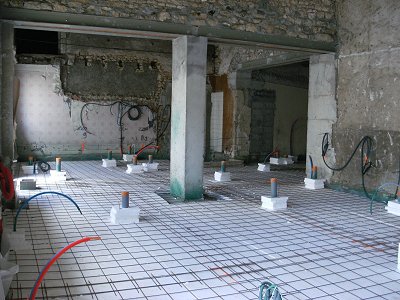

Ouf, c'est pratiquement fini. Brigitte Brèque et sa soeur Laurence
Favreau mettent "la main à la pâte" pour terminer

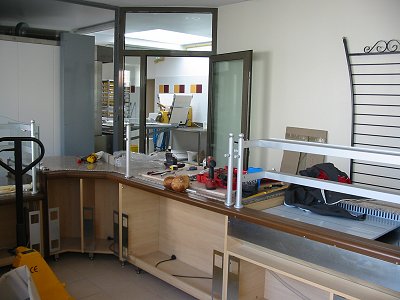

de monter et d'installer le mobilier et matériel flambant neufs.
|
Photos prises le 16
avril 2010 |
La
façade a été repeinte...
Les enseignes seront installées dernière
semaine d'avril 2010...
|

Le futur lieu de vente...
Pour l'instant, c'est l'odeur de peinture qui prédomine...
|
Le four électrique
|
|
La première fournée
fut réalisée le 16 avril.
Etant passé par hasard ce jour ci,
j'ai eu la chance, l'honneur et l'avantage
de pouvoir déguster le premier pain de Boutiers !
Et malgré les quelques auto-critiques de Brigitte,
je puis vous assurer que leur pain est
délicieux...
L'ouverture pourrait intervenir début Mai 2010.
Avis aux amateurs de bon pain !
|
A gauche Brigitte Brèque,
boulangère.
A droite, la pâtissière Laurence Favreau
NDLR : elles n'aiment pas être prises en
photo...
Pourtant, "ça mange pas de pain"... |
|
|
Photo prise le 26
avril 2010...
|

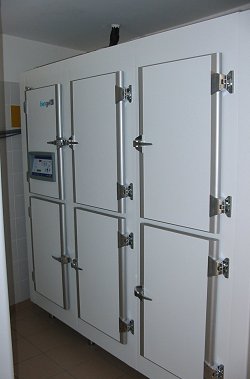

A

gauche, l'atelier pâtisserie.
A droite, les chambres froides. |
Souhaitons la bienvenue à Brigitte Brèque et Laurence
Favreau, et vivement l'ouverture de leur établissement le 1er
mai 2010 dès 7h00 du mat'...
Elles auront du "pain sur la planche"...
|
|

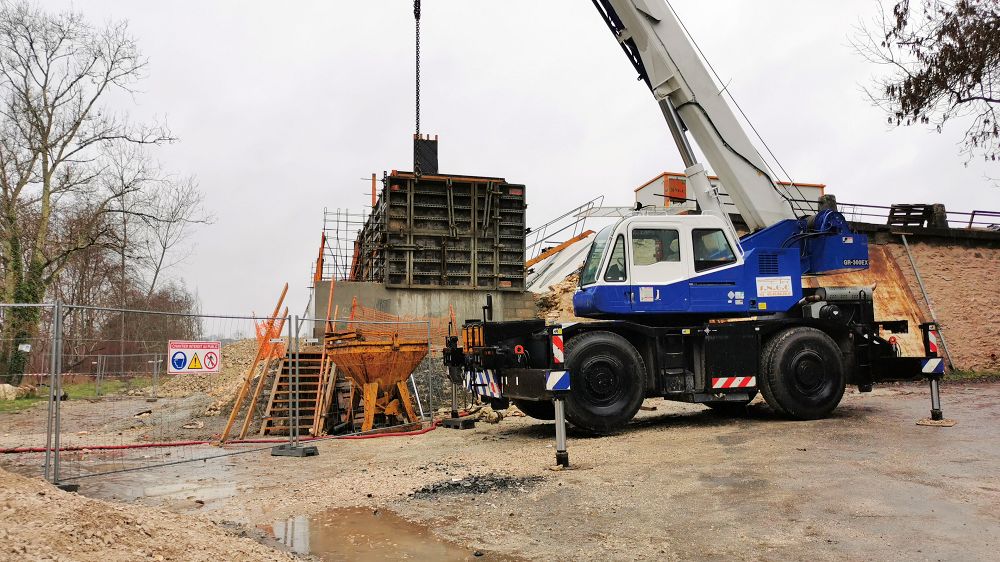

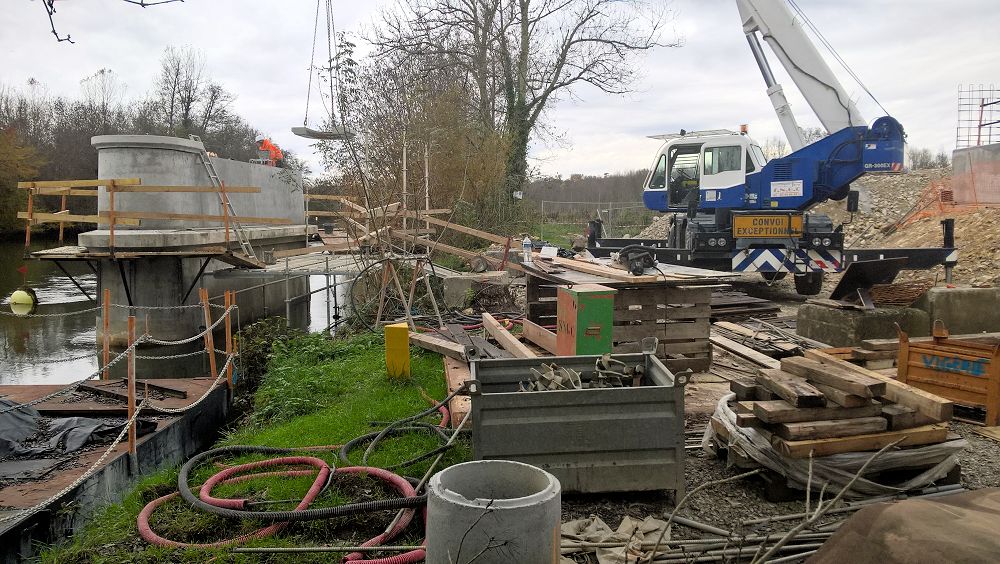

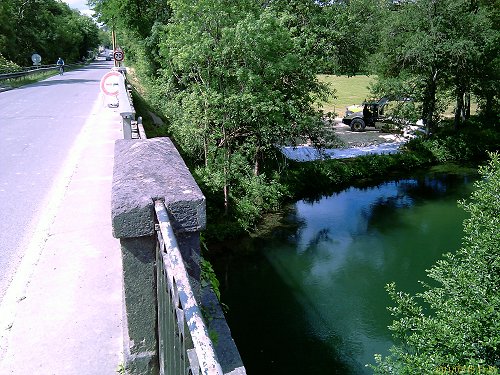

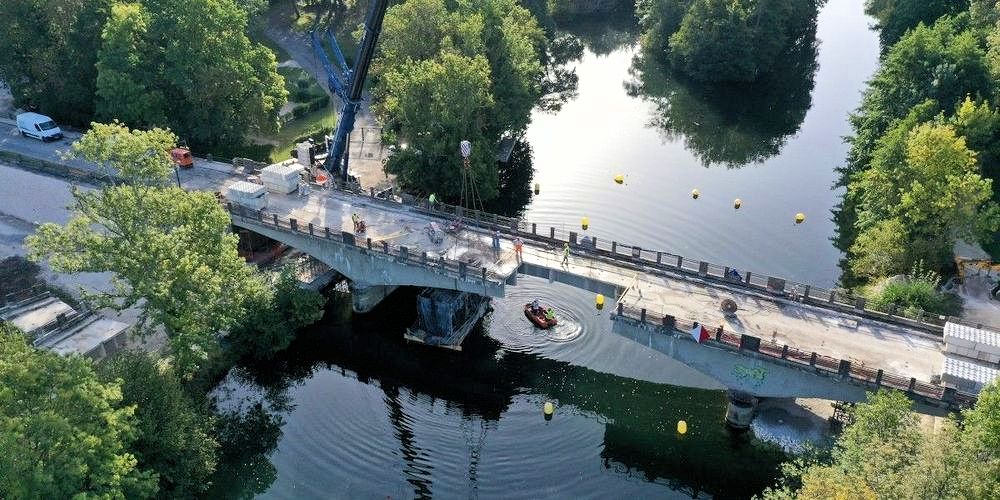

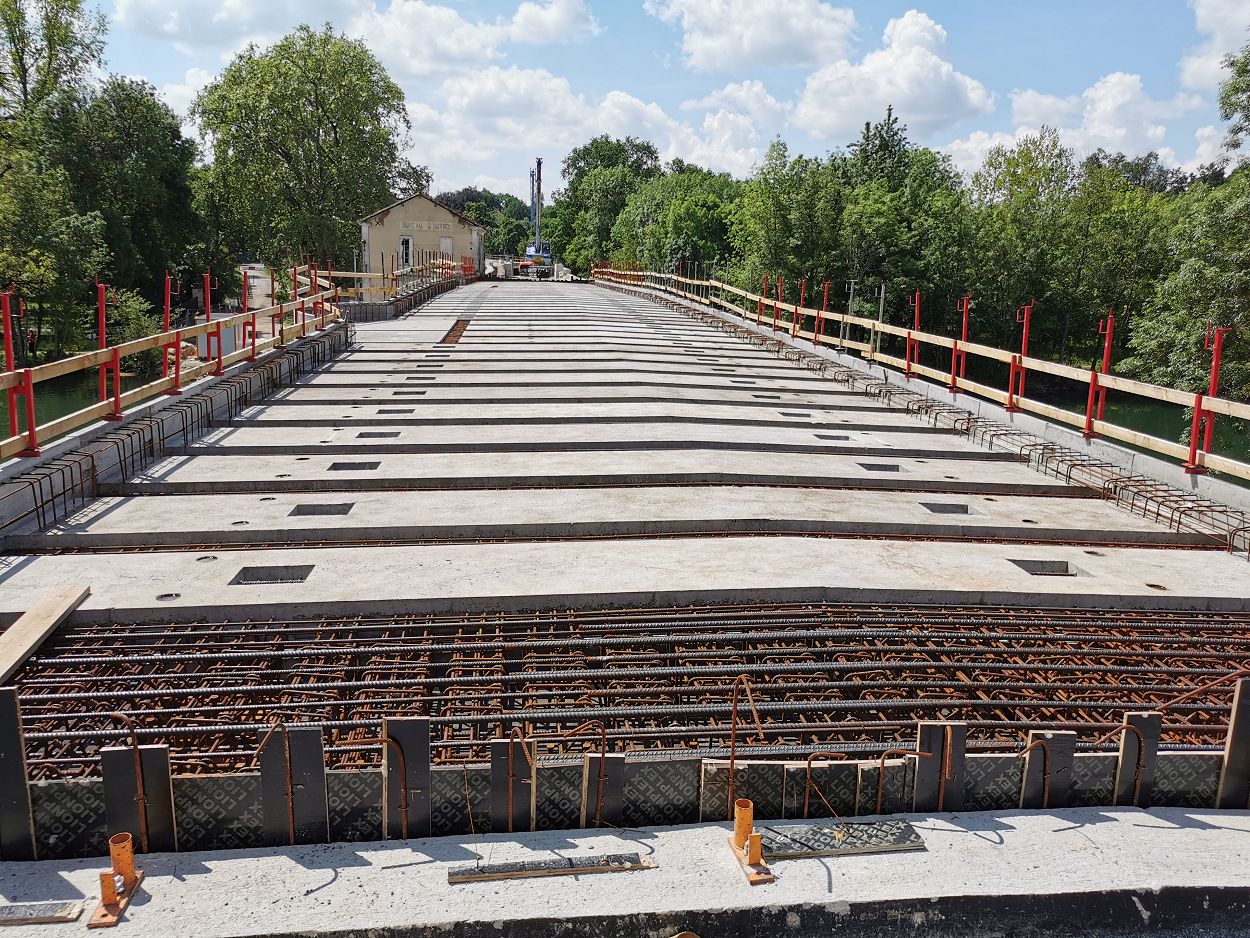

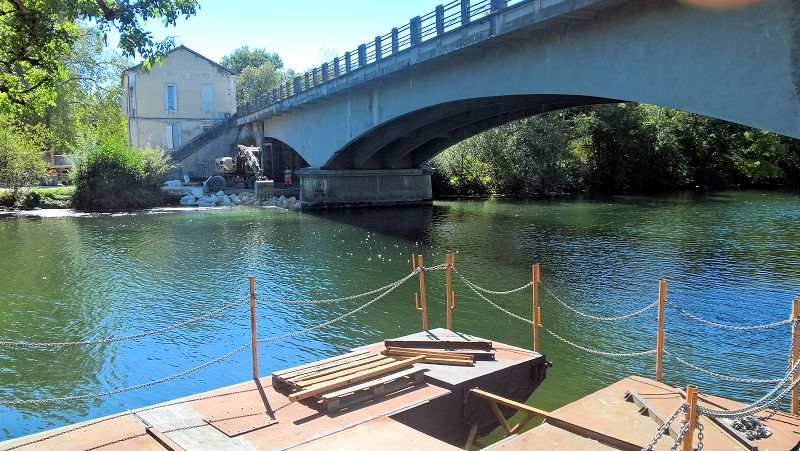

Réfection

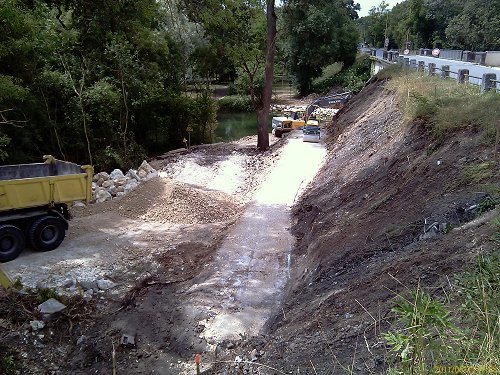

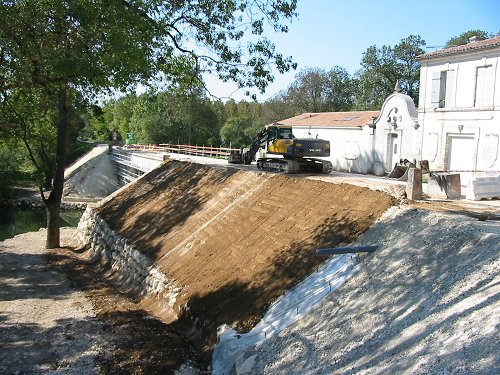

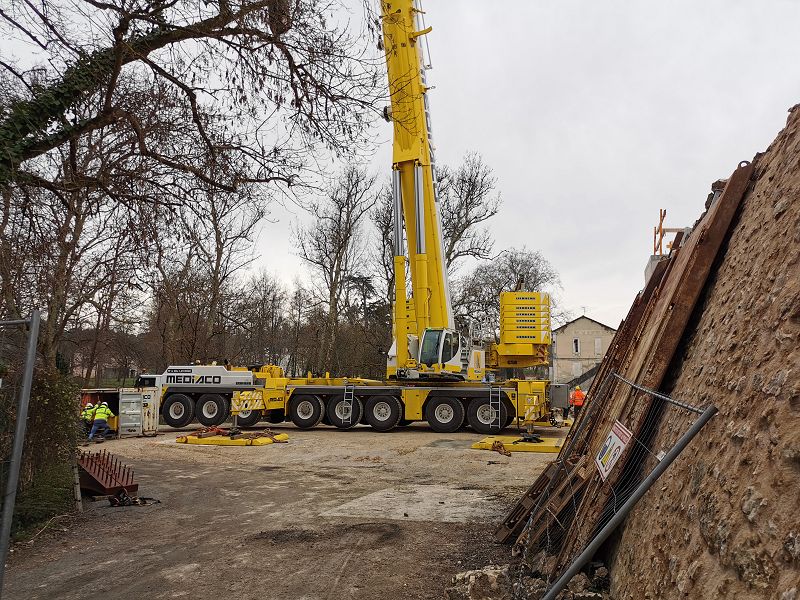

du pont sur le Solençon |

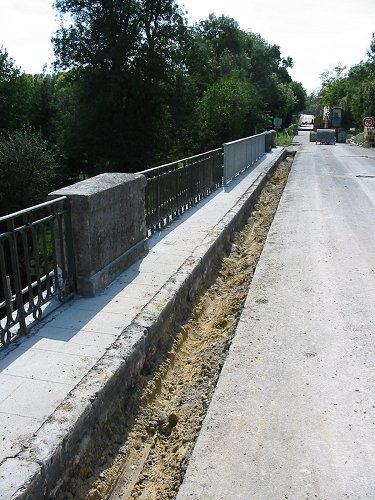

Chaussée,
trottoirs, garde-corps, voûte... Tout va être réaménagé...
Cependant, le gazoduc haute pression de Cognac franchit actuellement
le ruisseau dans le tablier du pont...
Une déviation du gaz devra donc être préalablement

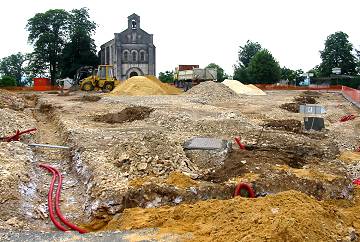

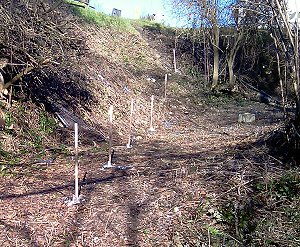

réalisée sous le lit du Solençon, à une
profondeur de 4 mètres.
Les travaux de terrassement puis de raccordement sur le tube de gaz
existant sont prévus entre janvier et avril 2011. Ce chantier

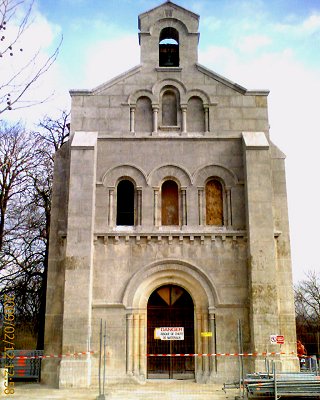

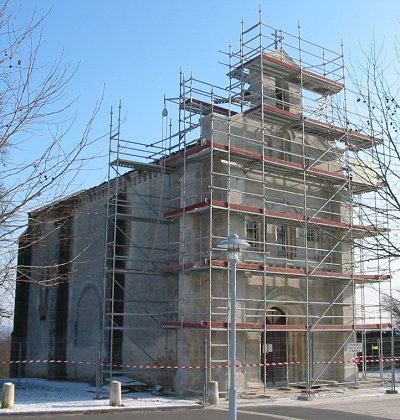

d'envergure obligera à bloquer la circulation au niveau de l'église
St Marmet !
Soyez patients...

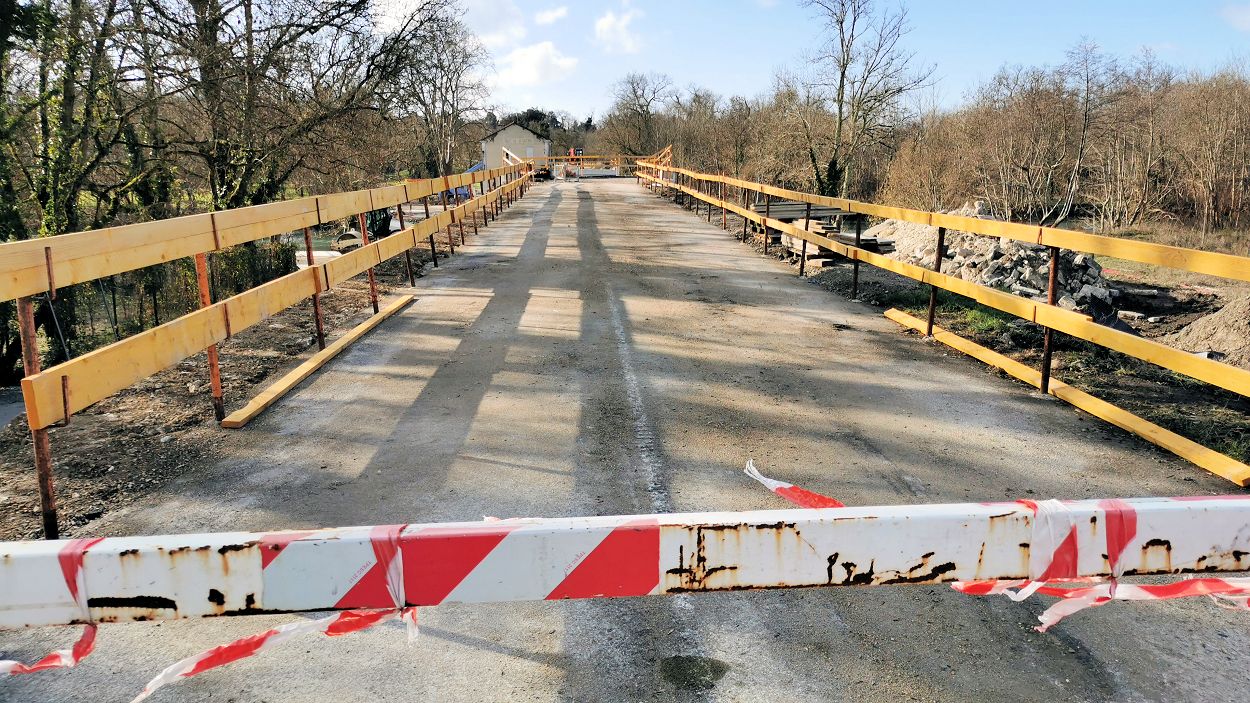

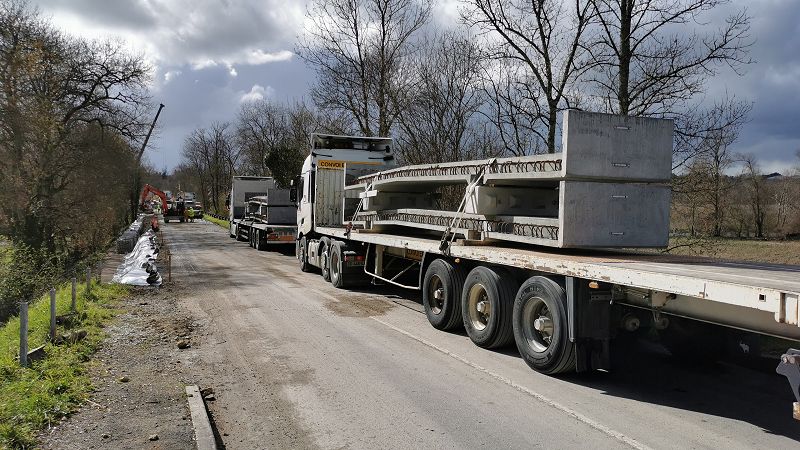

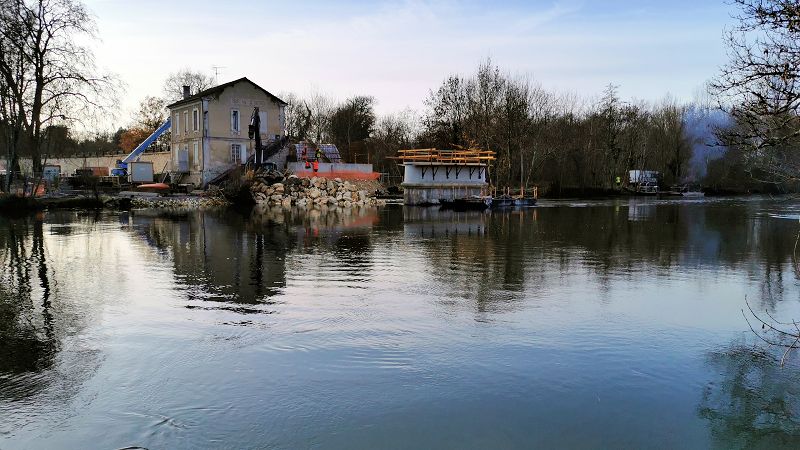

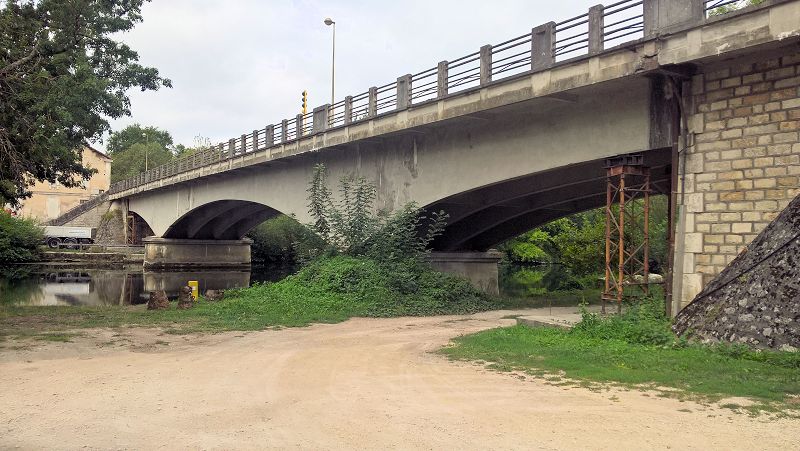

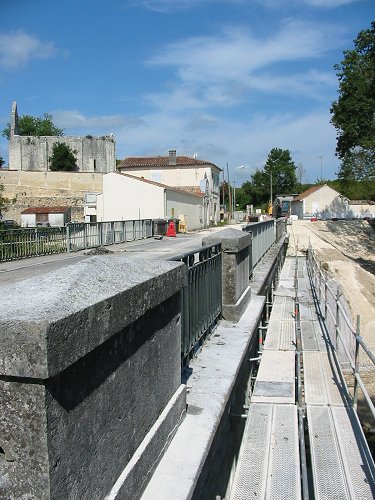

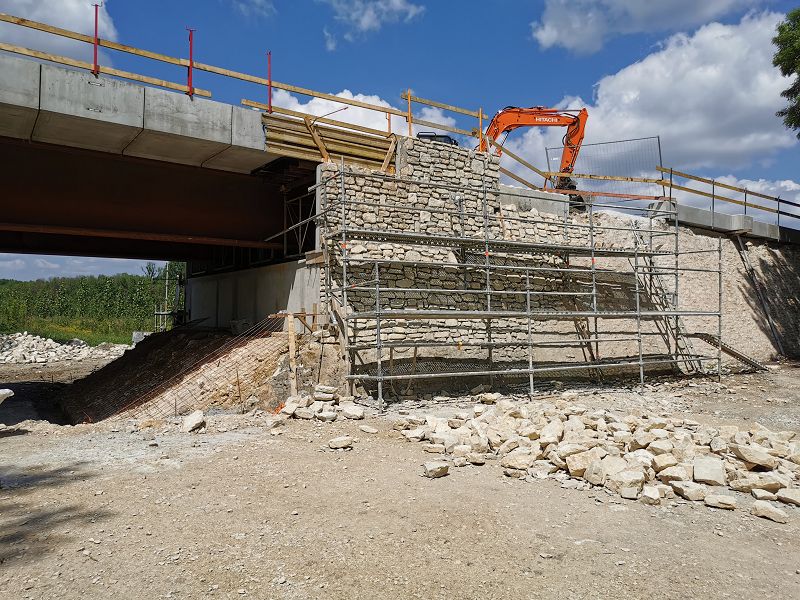

Viendra ensuite la réfection du pont à proprement dit
(construit dans les années 1880) qui engendrera une circulation
alternée en juin 2011...

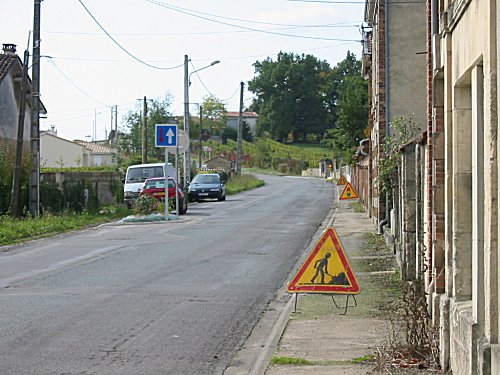

Puis une fermeture totale de la D24 prévue de septembre à
décembre 2011...
|
|
Les festivités
à venir seront découpées en 4 phases :
- Sondage et repérage entraînant pendant une semaine une
circulation alternée,
- Puis mise en place des accès et plateformes de travail au pied
de l'ouvrage ne gêneront pas ou peu le quidam. Le début
des travaux est fixé au 02 mai pendant 1 mois environ,
- Travaux proprement dits (maçonnerie, réfection des fondations...)
qui malheureusement entraîneront une circulation alternée
par feux de chantier. Durée d'un mois environ à compter
du 30 mai,
- Enfin la dernière phase concernera les finitions ; à
compter du 05 septembre pour une durée totale de 3 mois
et demi. La route sera alors totalement coupée dans les 2 sens...
Mais pensons à la sécurité apportée par
ces travaux, ainsi qu'au plaisir qu'auront les cyclistes et les piétons
à emprunter un trottoir aménagé à leur intention...

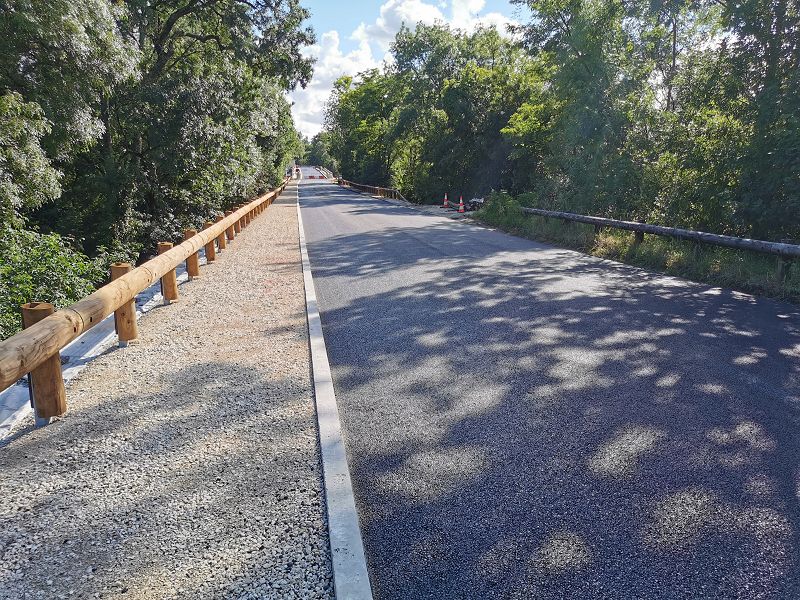

Inauguration prévue avant la fin de l'année 2011, si tout
se passe bien et que la météo reste clémente...

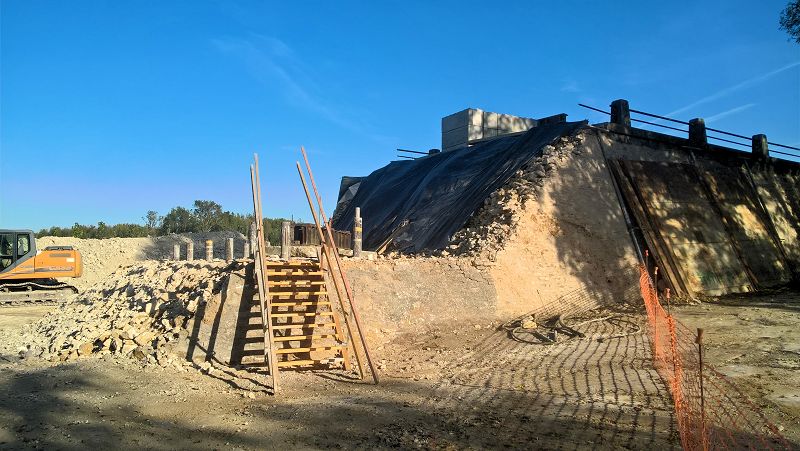

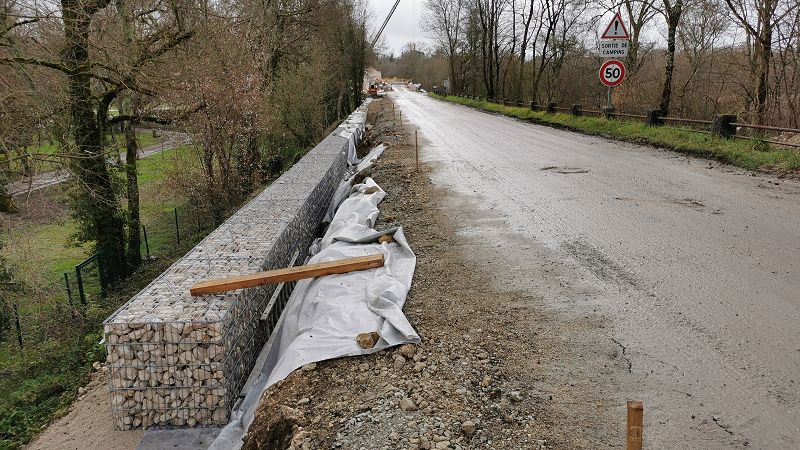

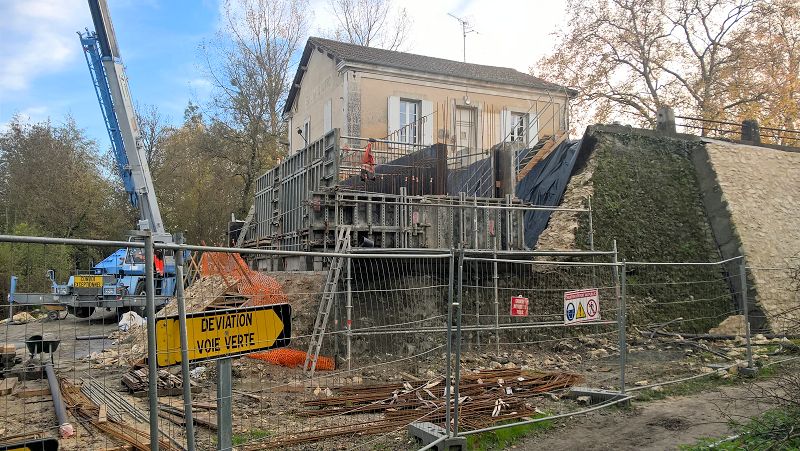

Le pont de Châtenay sera également refait, mais ce sera
pour plus tard...
|

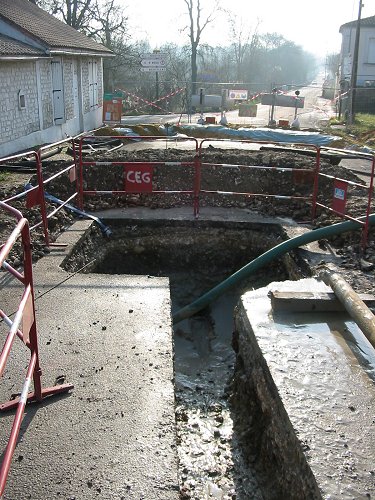

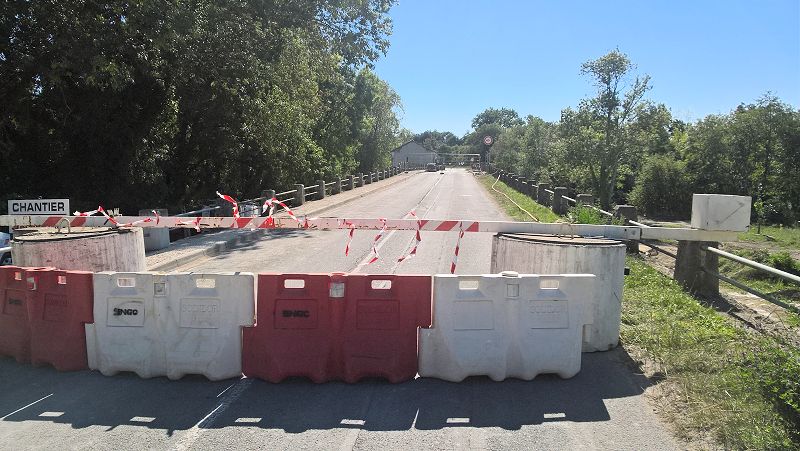

Le 10 janvier

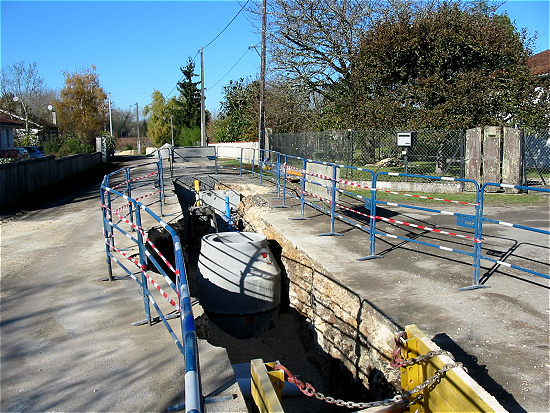

2011, début des travaux concernant la conduite de gaz. Comme

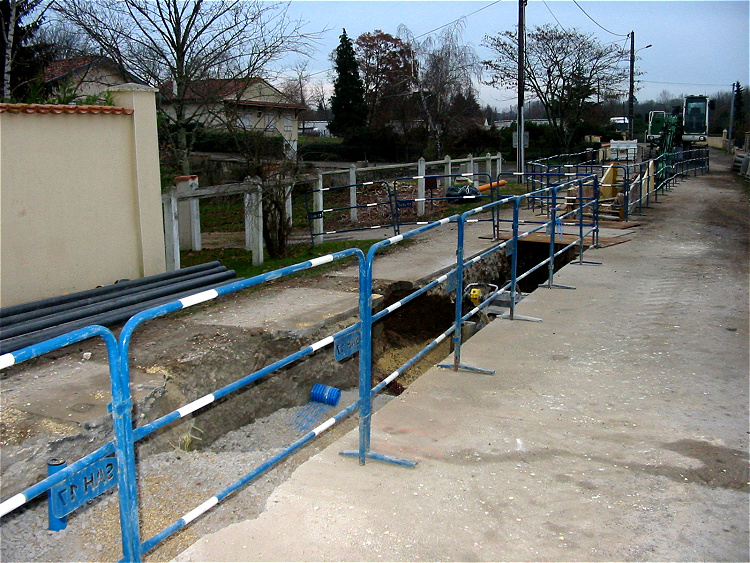

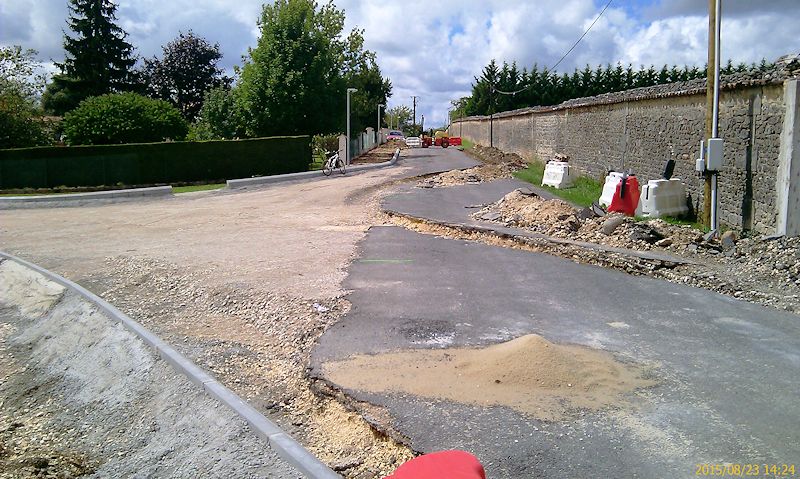

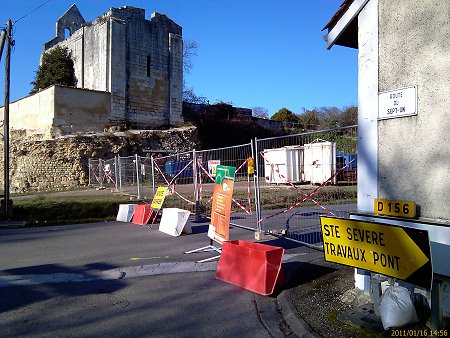

prévu, la route de la petite arche est fermée !
Photos prises le 16 janvier 2011 |
|
|
|
|
|
Photos prises le 29/01/2011
|
|
|
La 2ème
phase consiste donc à aménager les accès au chantier...
|

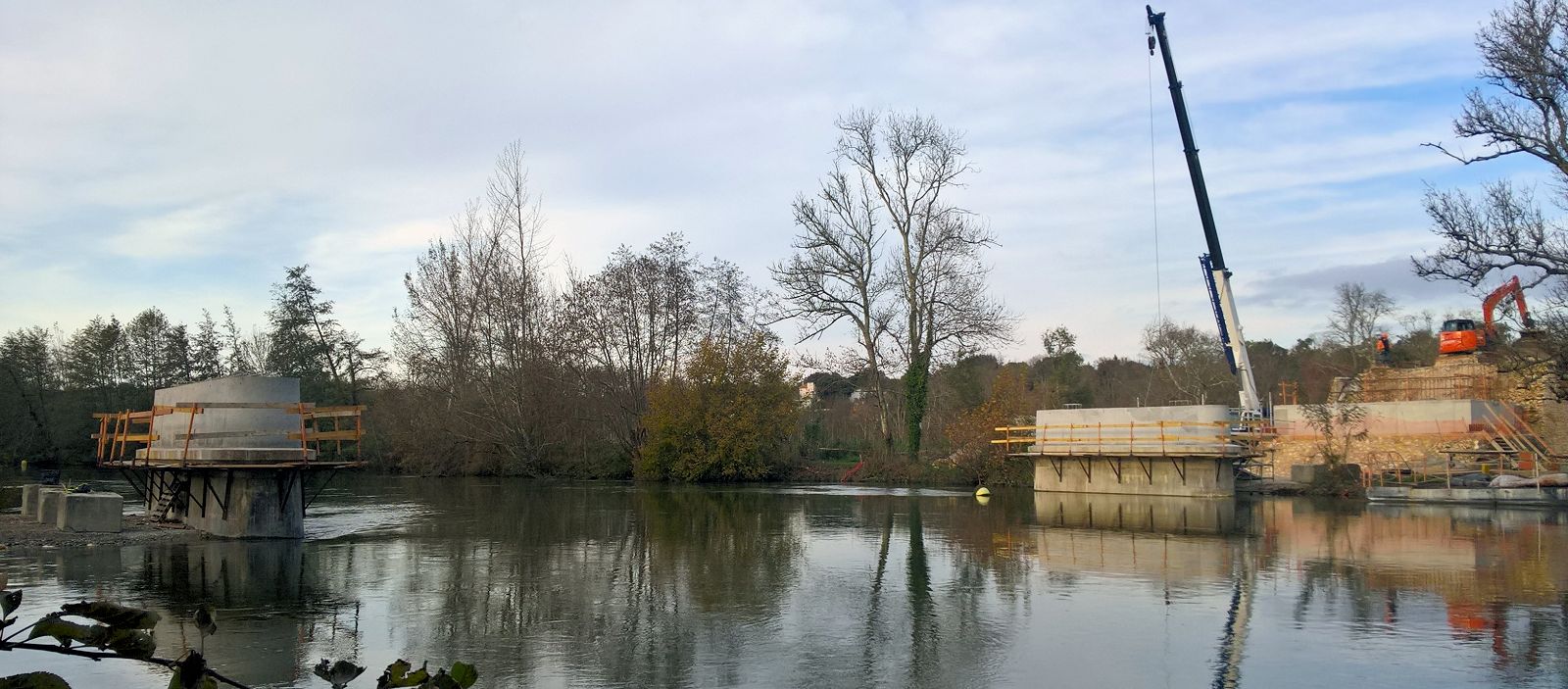

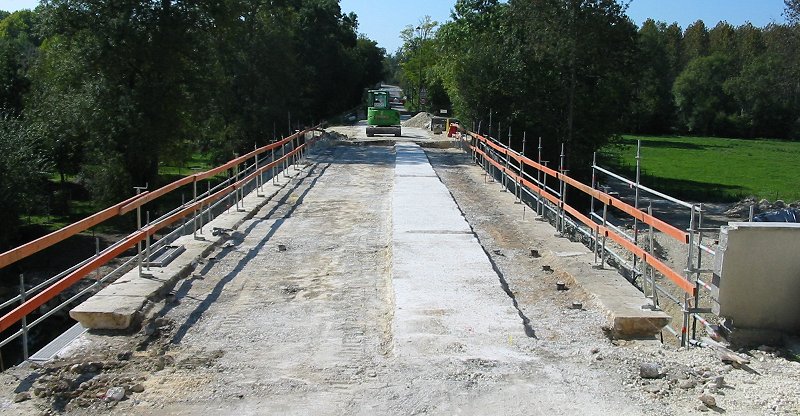

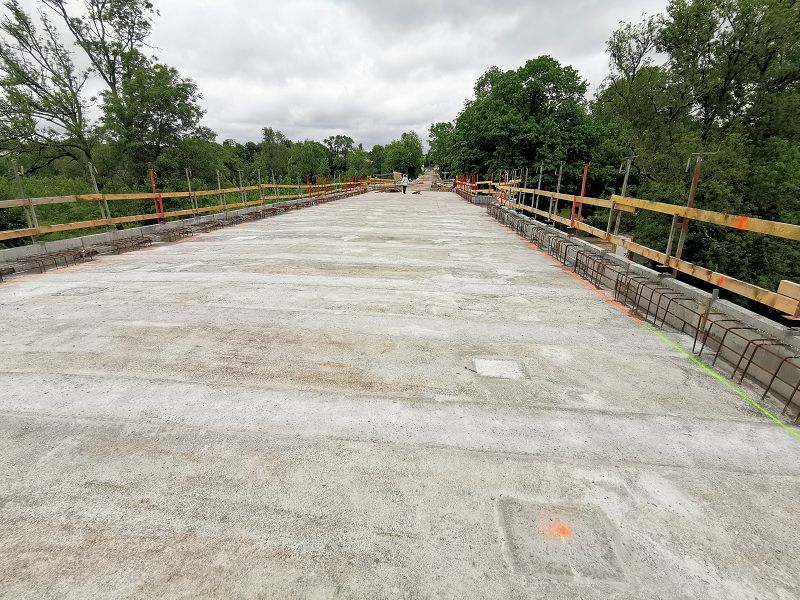

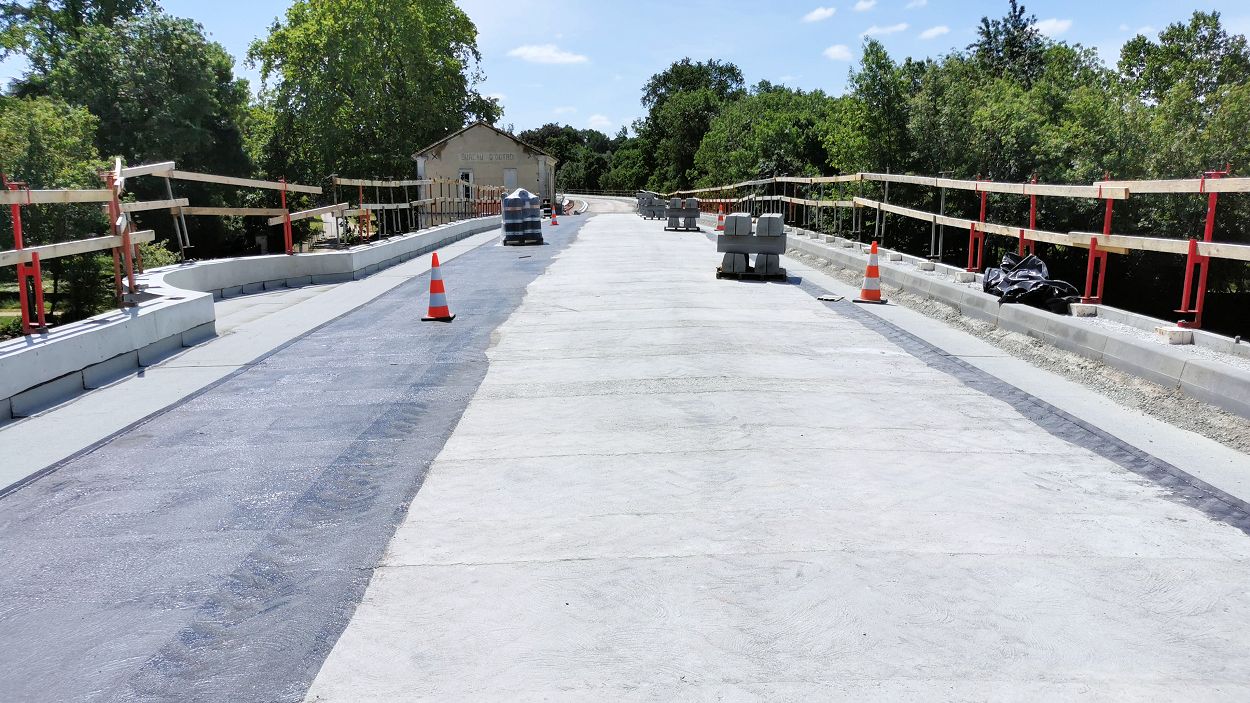

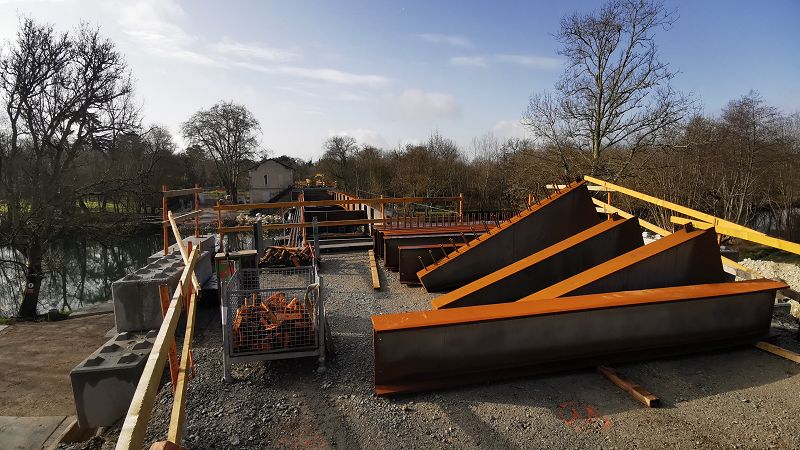

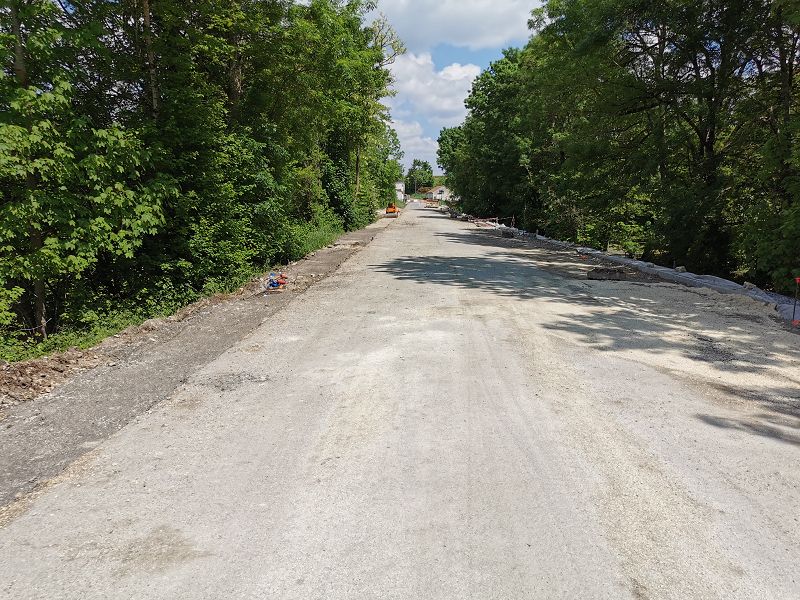

Photos prises le 20/05/2011 |
|
|
|

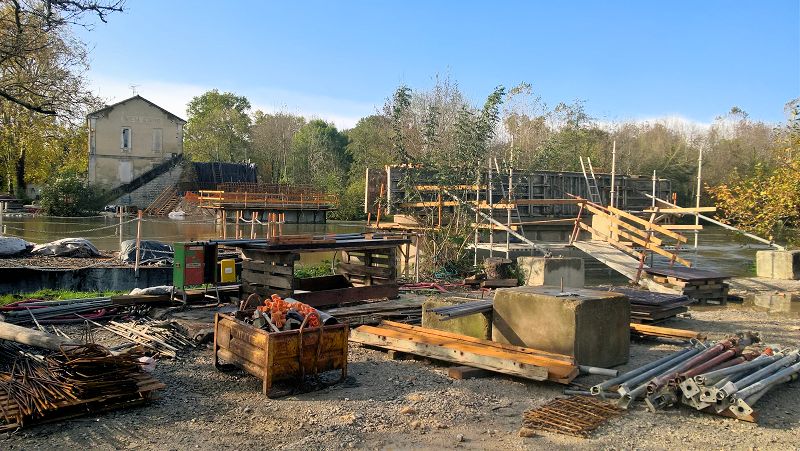

La 3ème

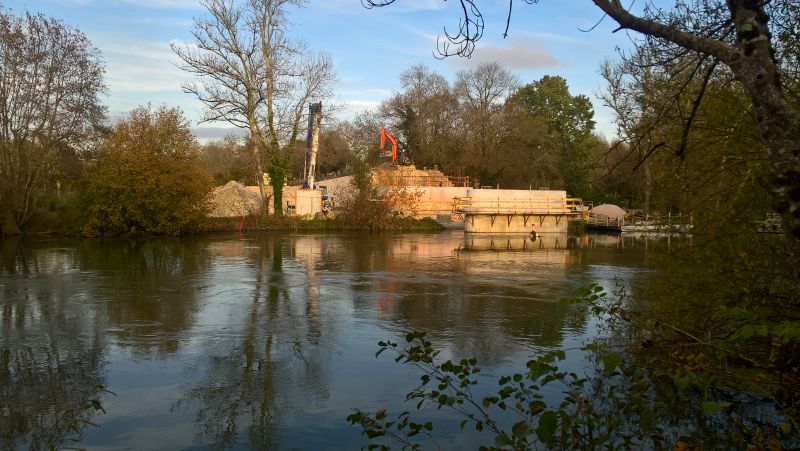

phase, comprenant la réfection des fondations est commencée... |

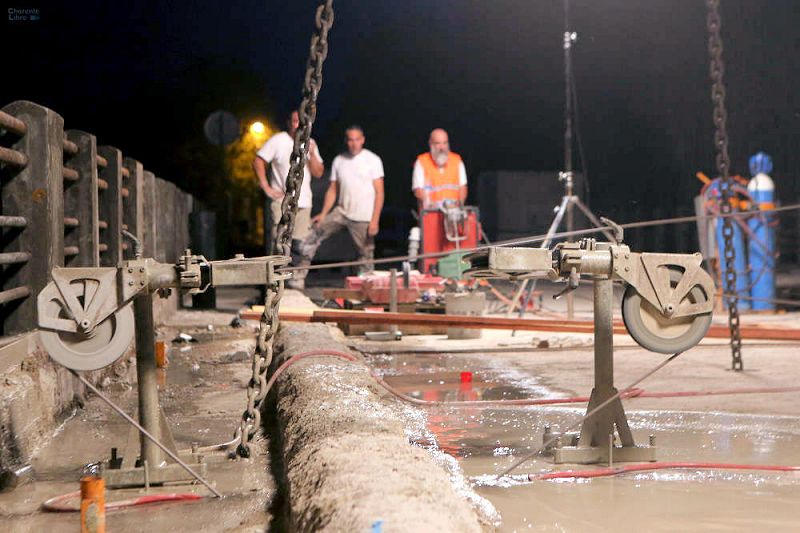

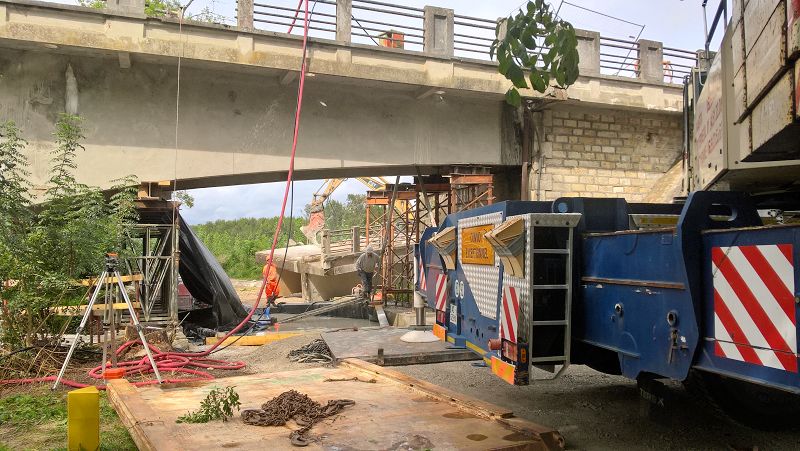

Photos prises le 03/06/2011 |
|
|
|

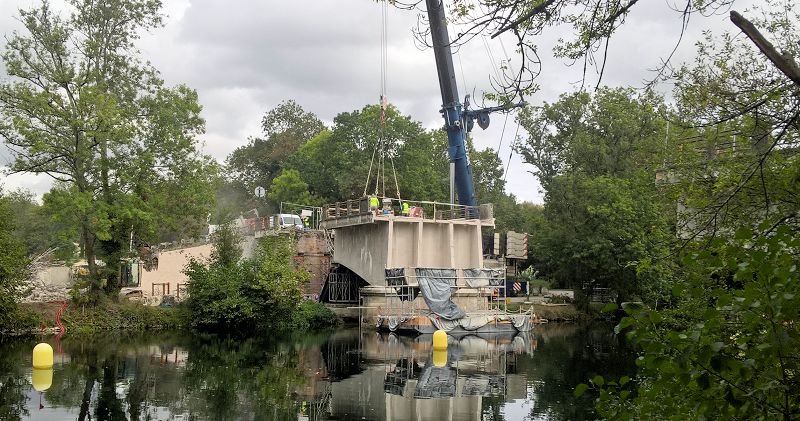

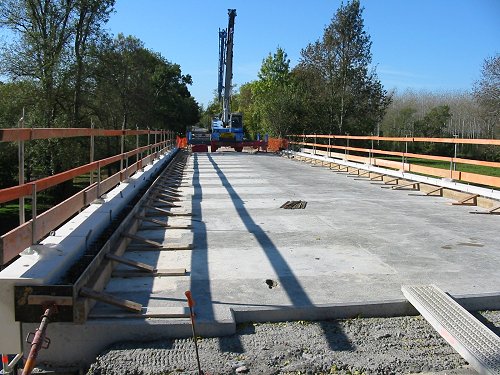

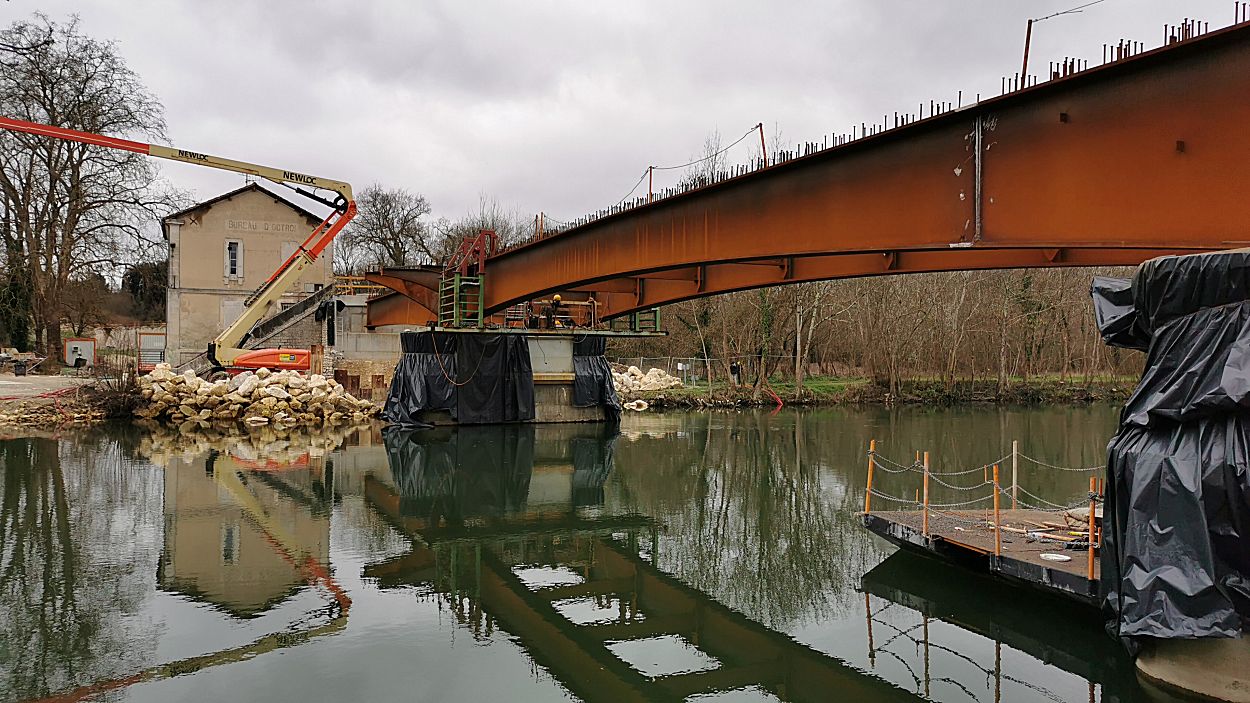

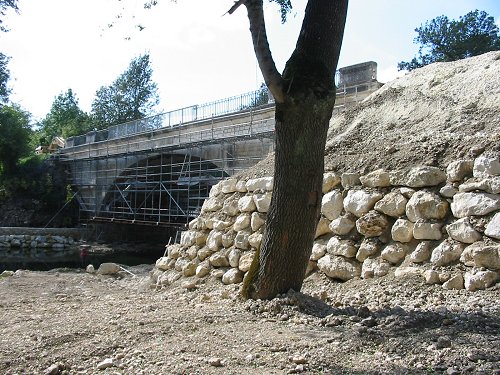

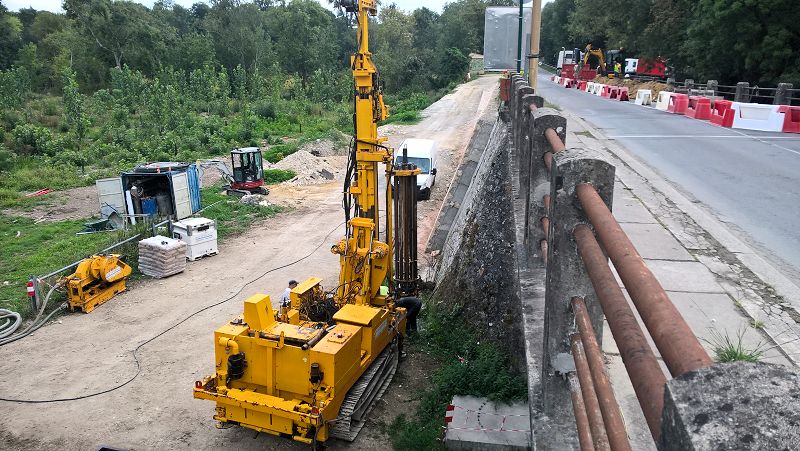

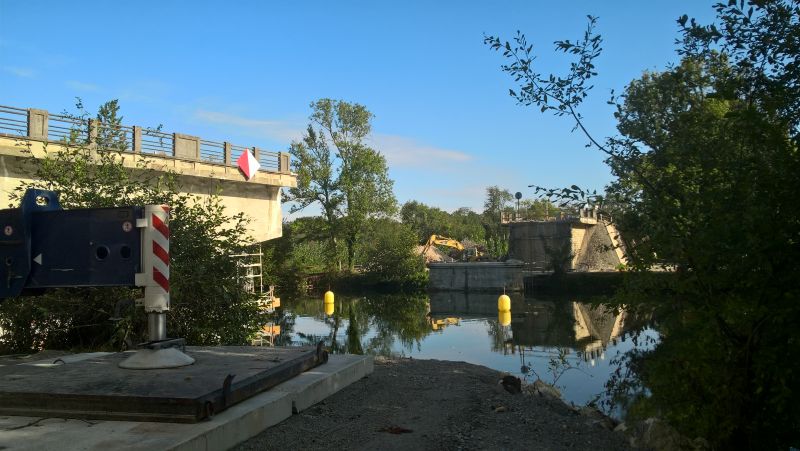

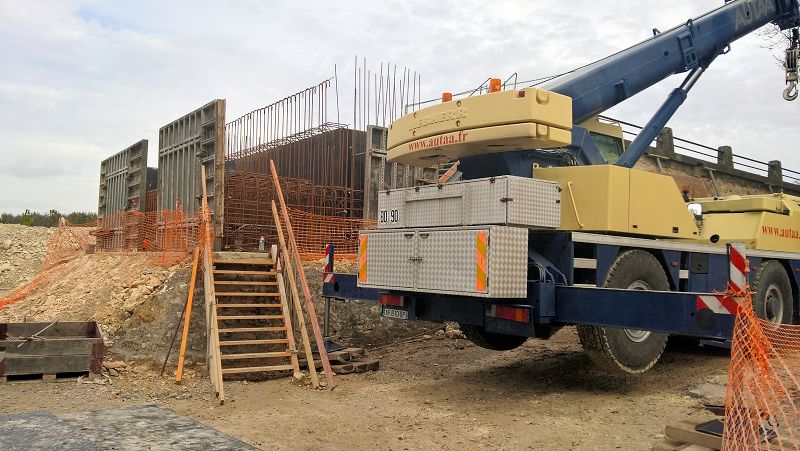

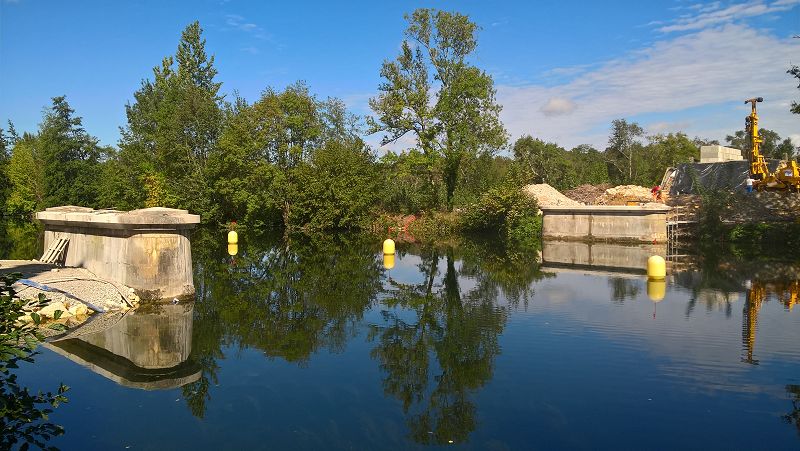

Photo prise le 23/06/2011
=> |
|

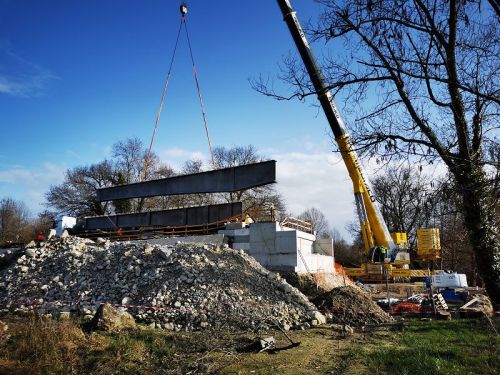

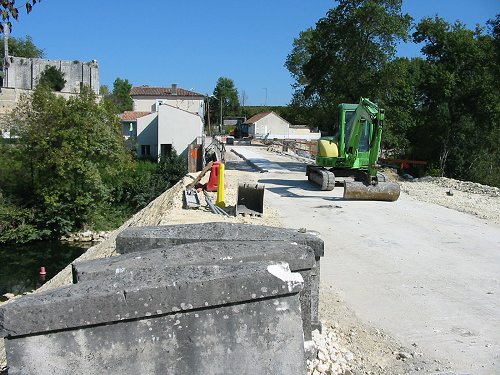

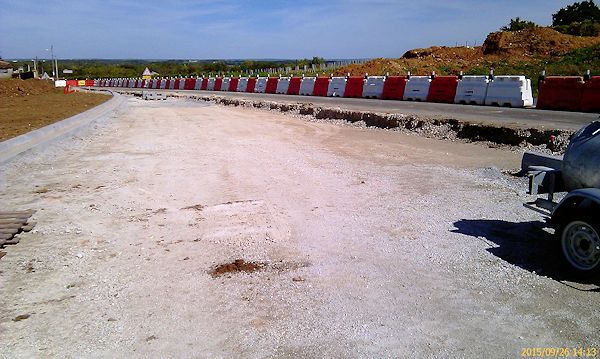

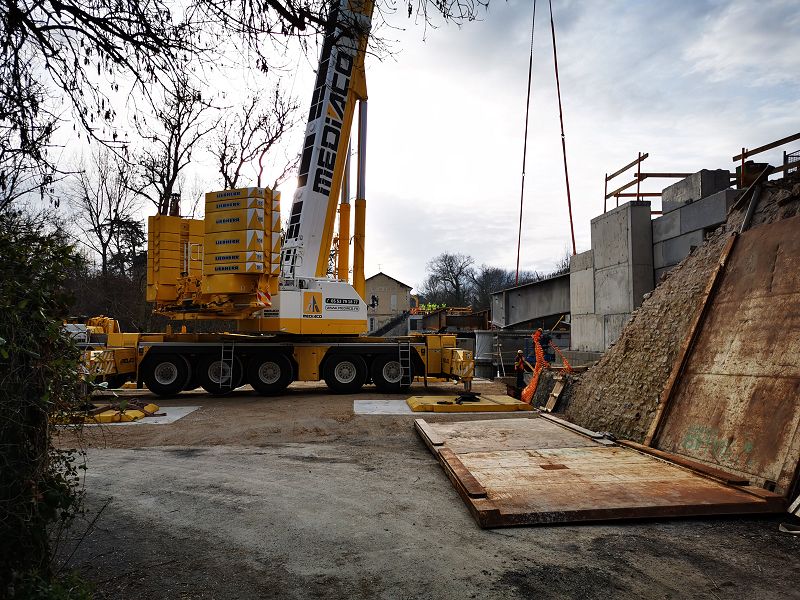

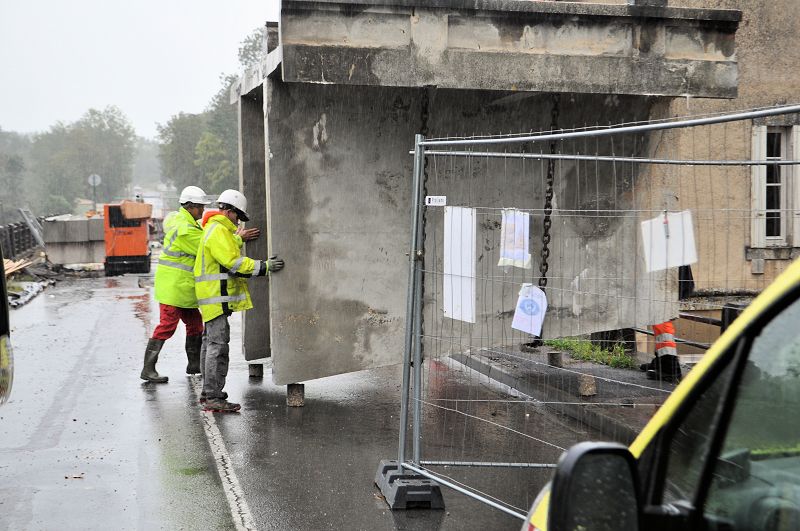

Photos prises le 24/07/2011
|
|
|

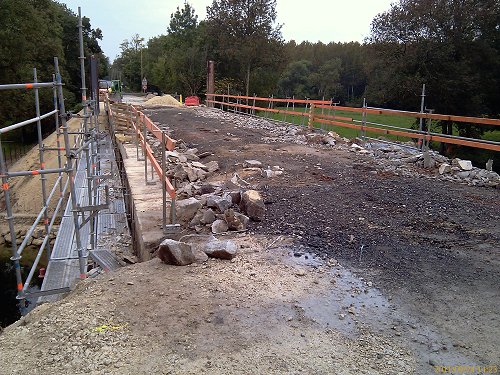

Les travaux
de restauration sont actuellement stoppés pour cause de congés
de personnel, et surtout de nuisances sonores auprès des campeurs,
tout près...

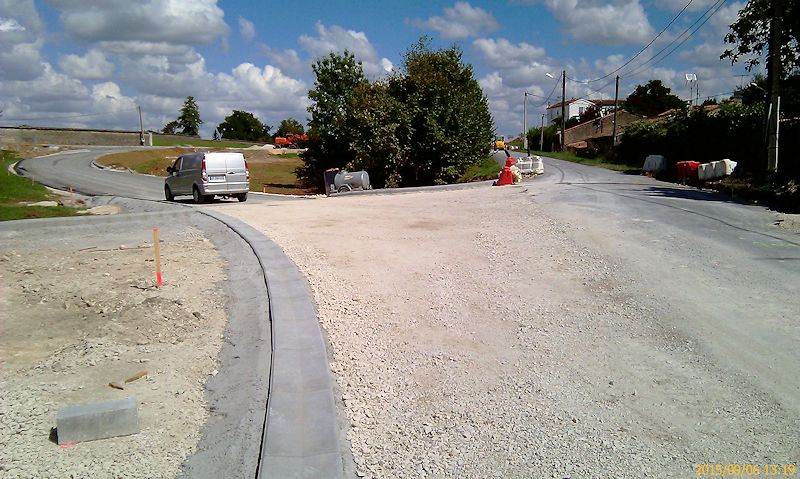

Reprise du chantier programmée pour le lundi 5 septembre
2011. |
|

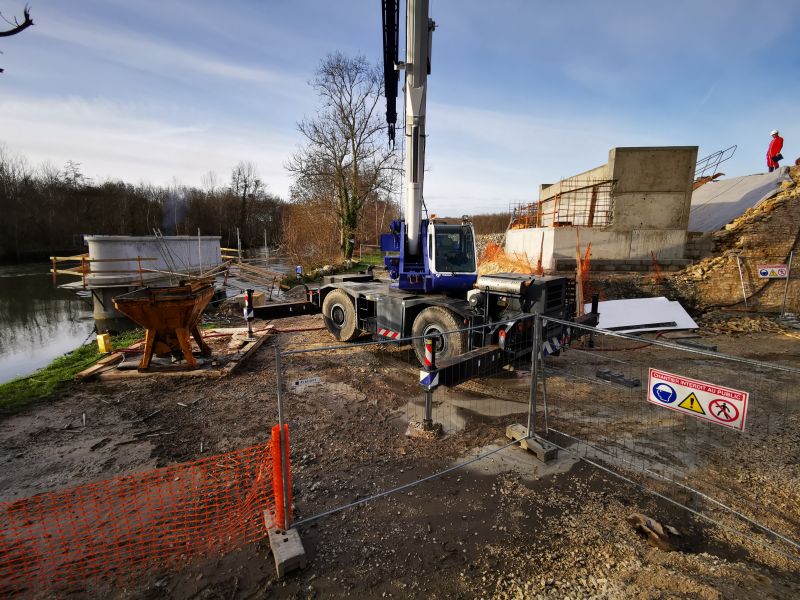

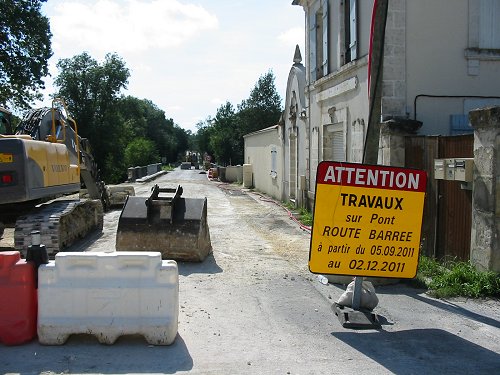

Le 05 septembre
2011, reprise du chantier comme prévu, avec fermeture totale

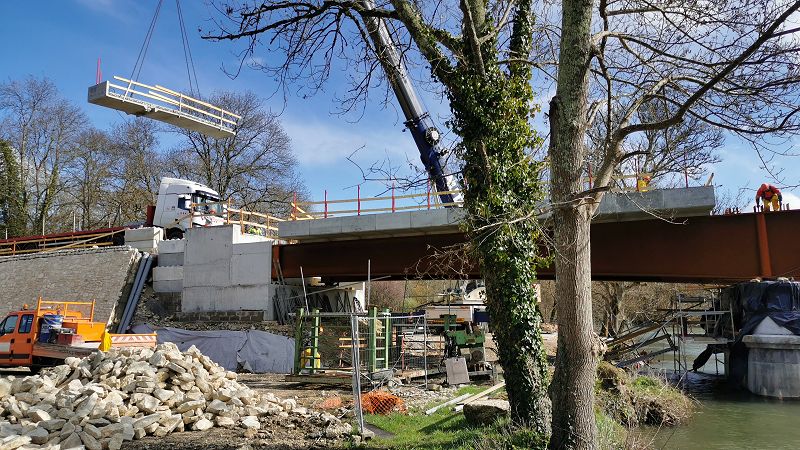

de la RD24... |

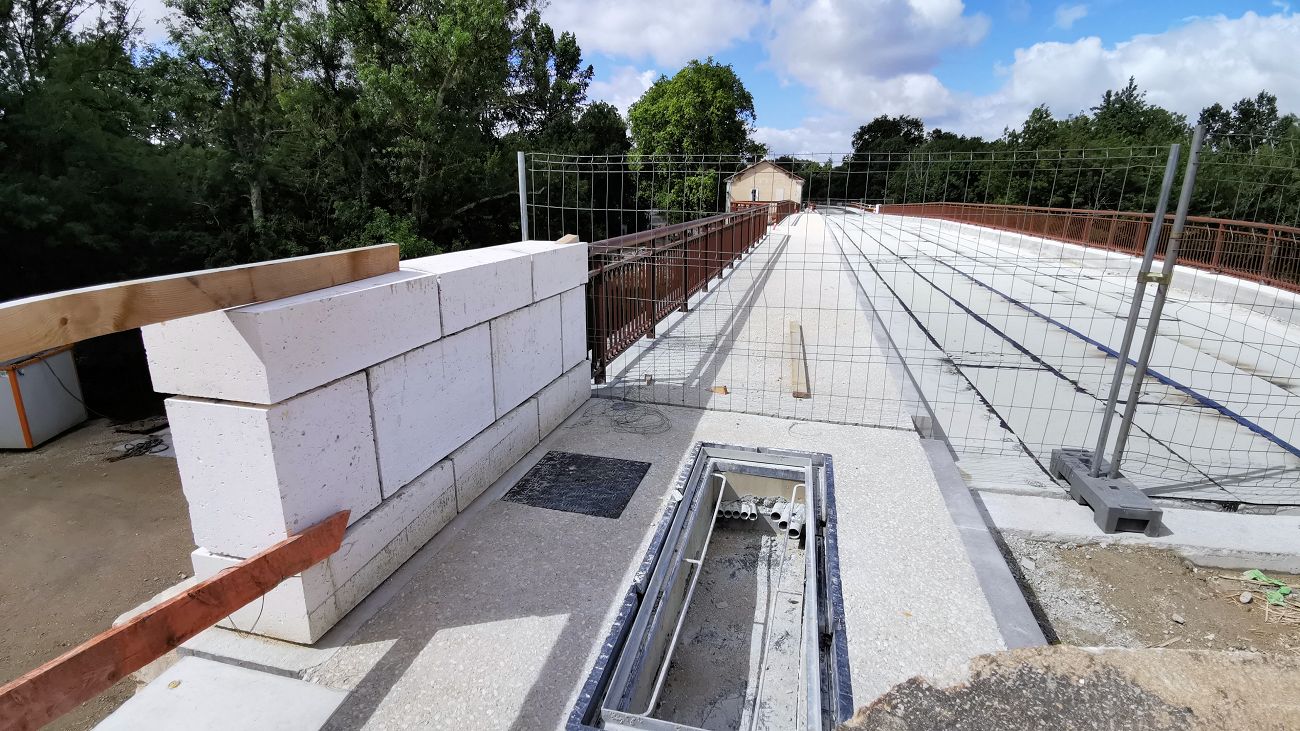

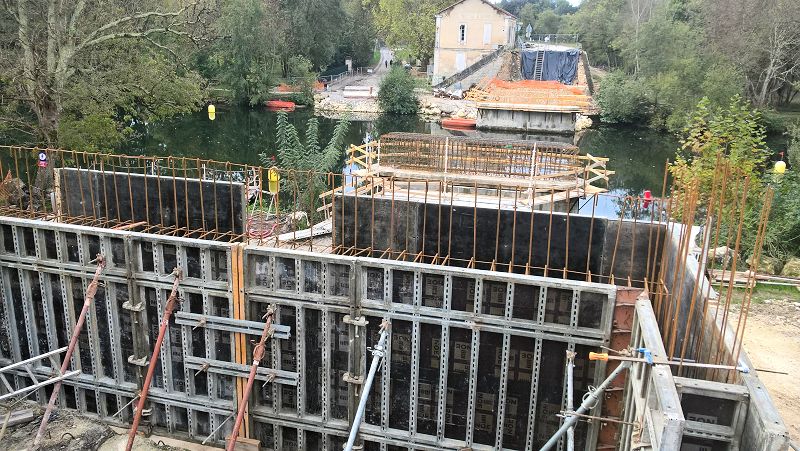

Photos prises le 10/09/2011
|
|
|
|
|
|
|
|
Photos prises le 24/09/2011
|
|
|

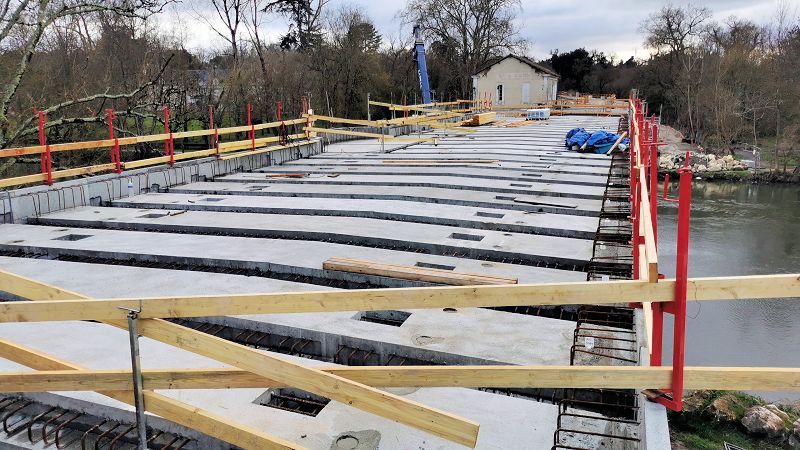

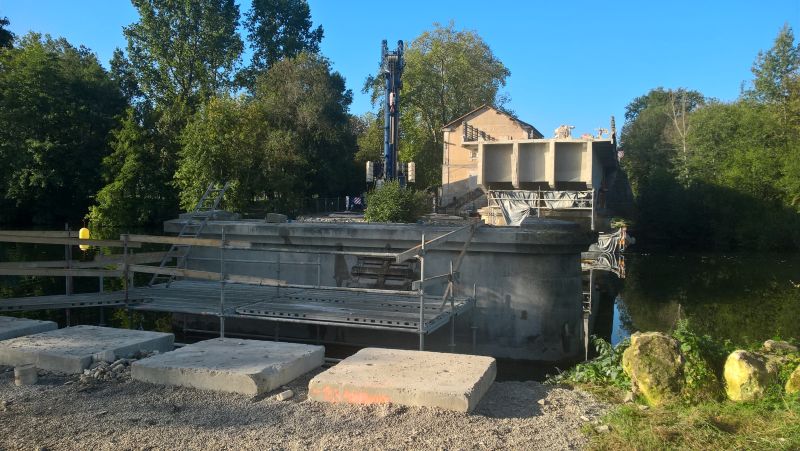

Photos prises le 01/10/2011
|
|
|
|

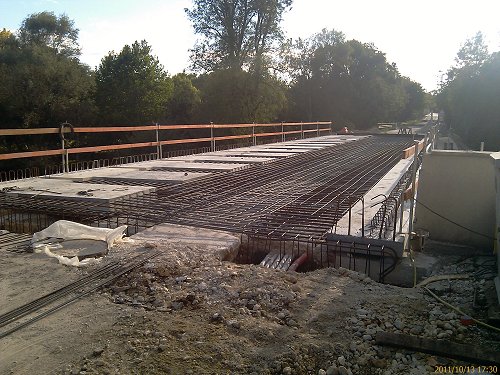

Photos prises le 13/10/2011
|

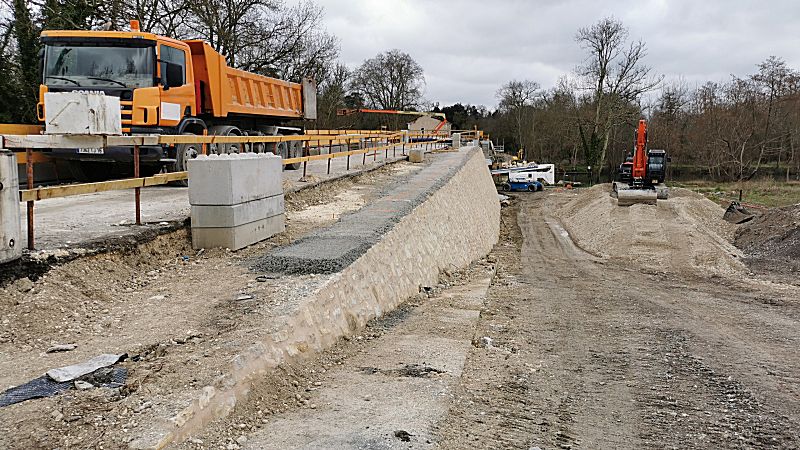

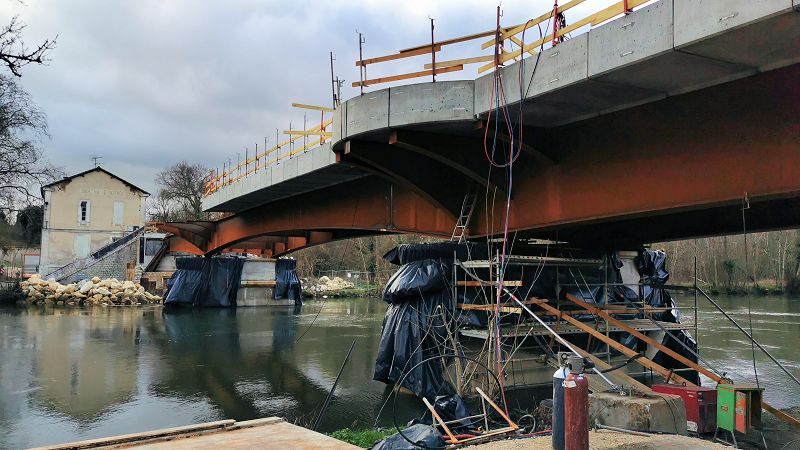

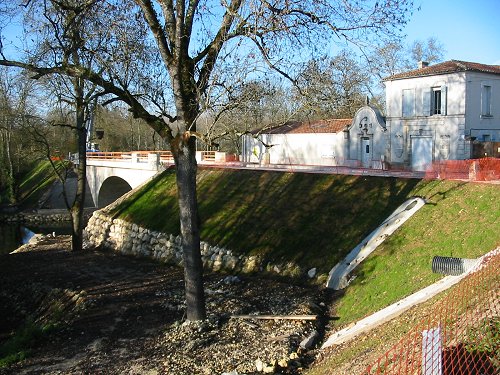

On voit nettement ici l'

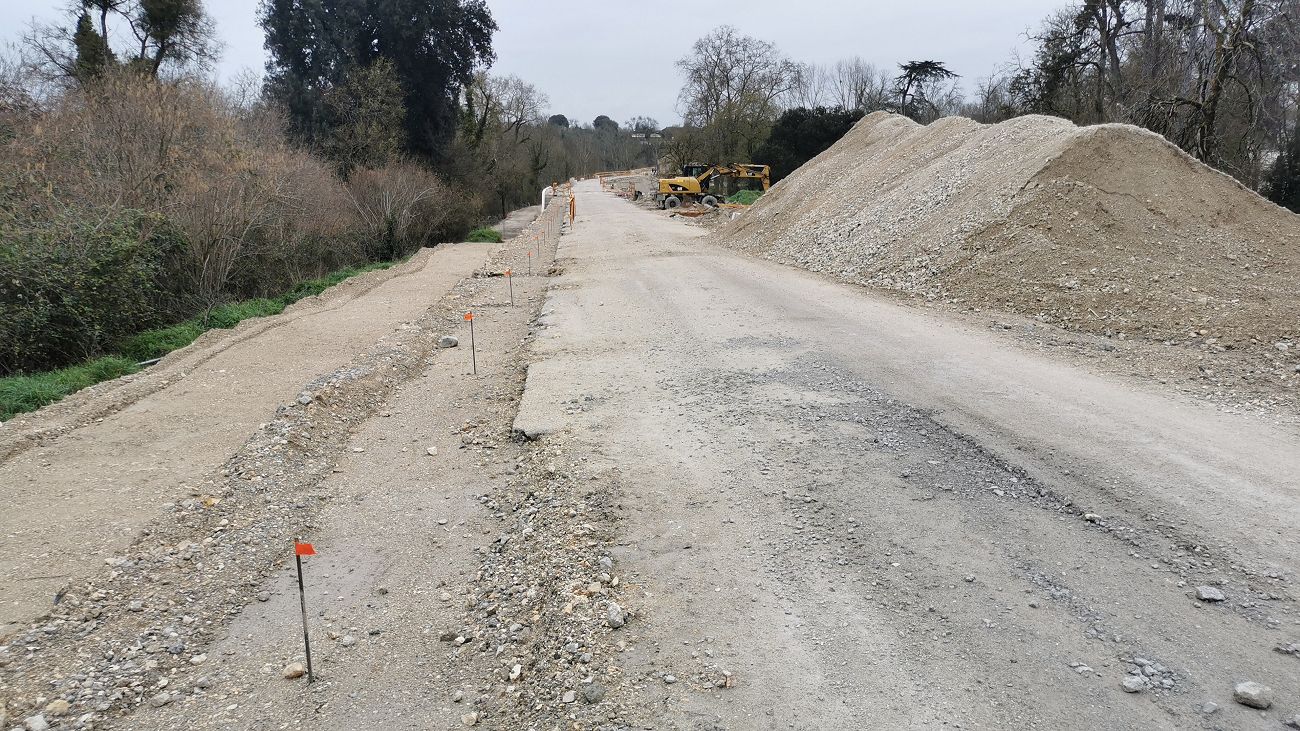

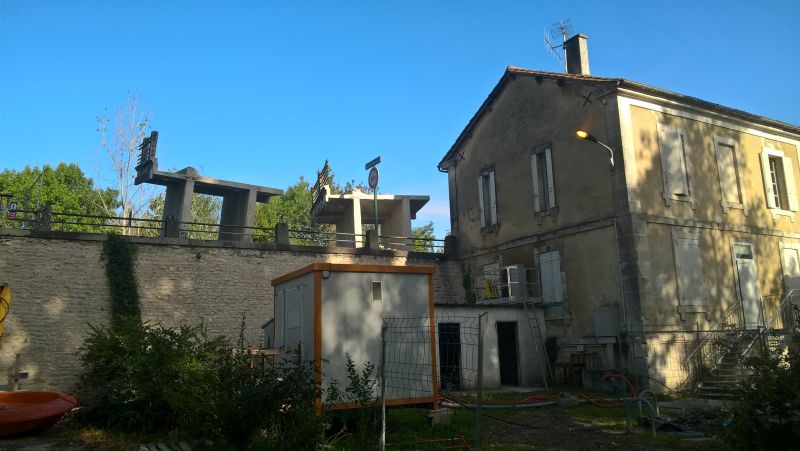

élargissement du pont... |
|

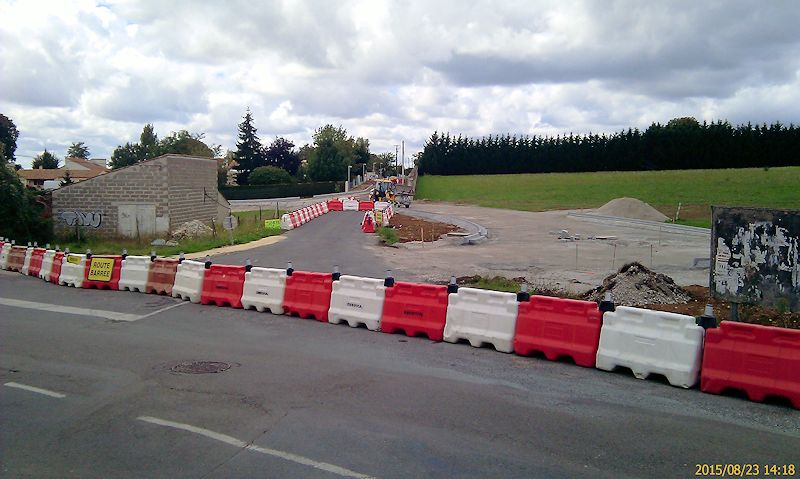

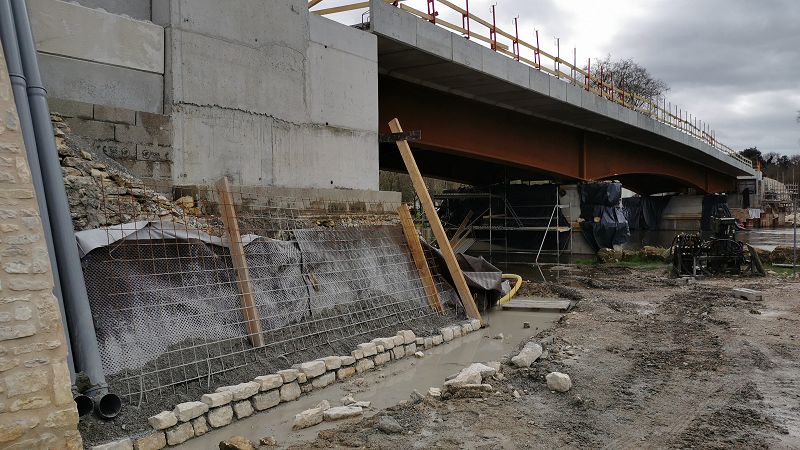

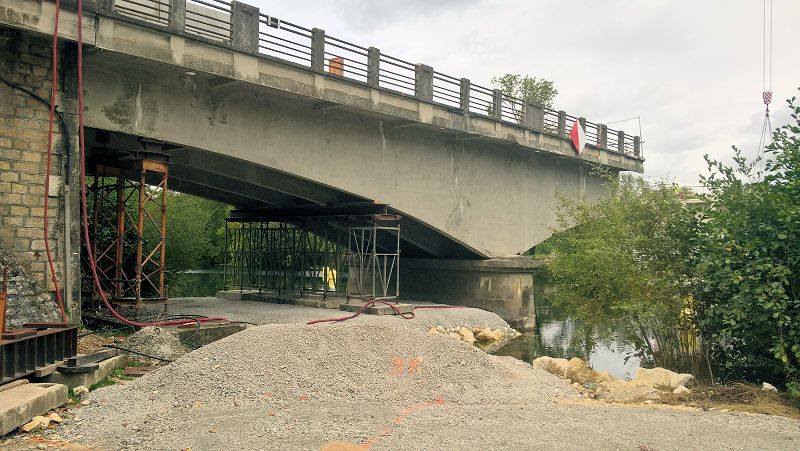

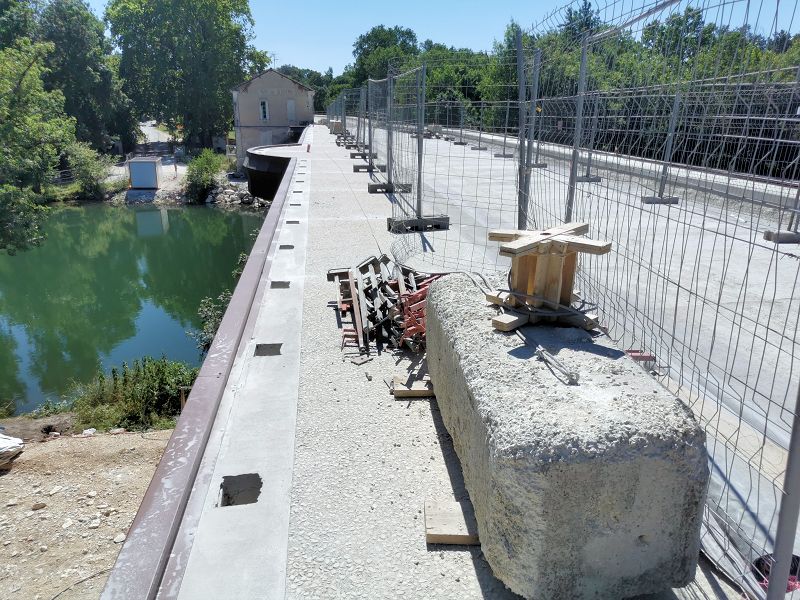

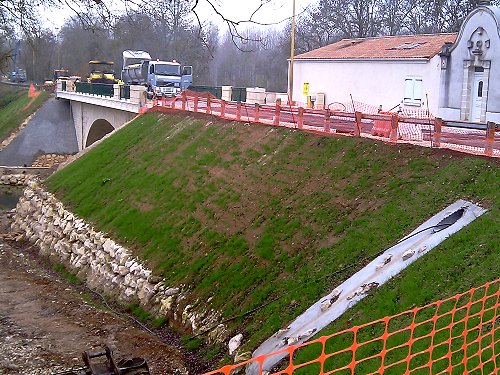

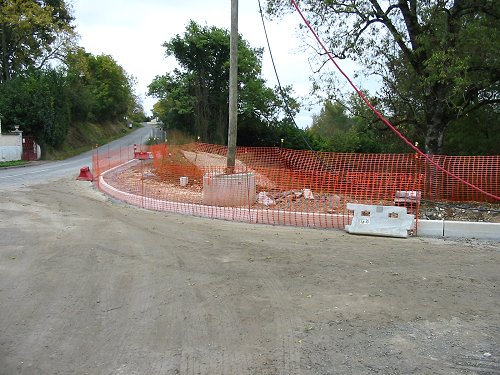

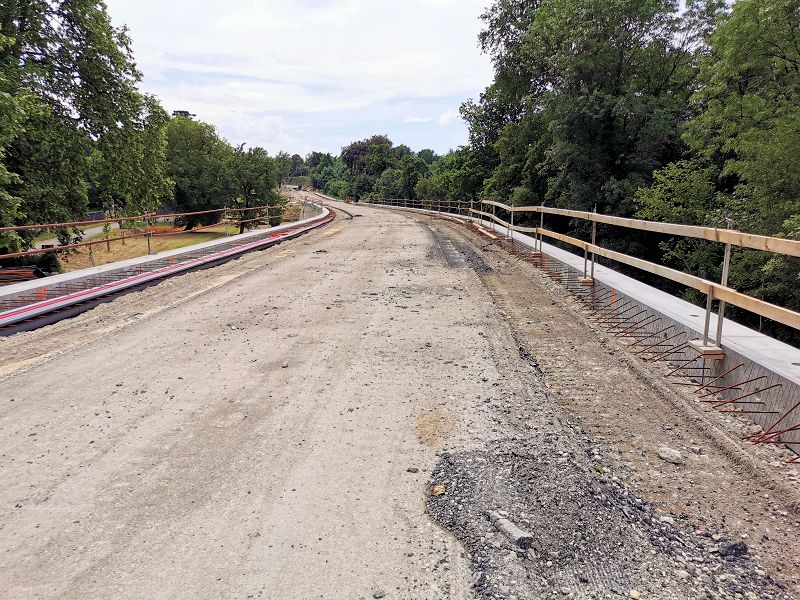

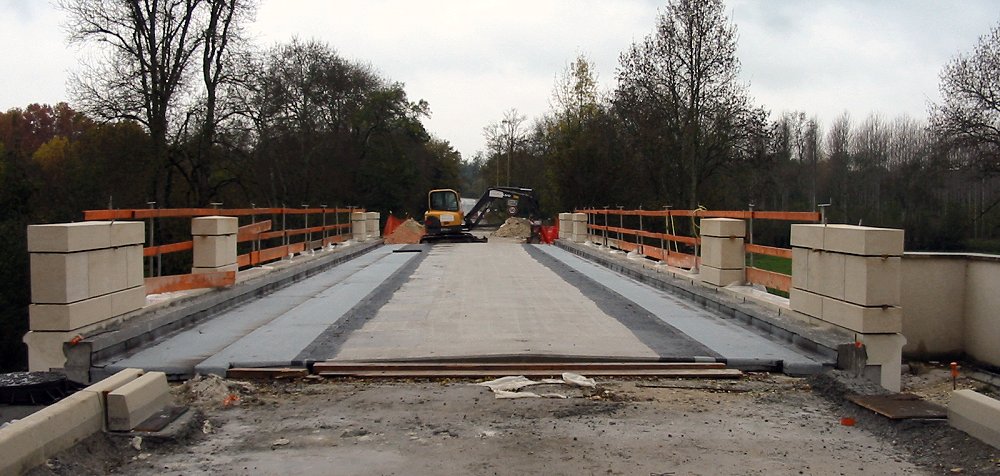

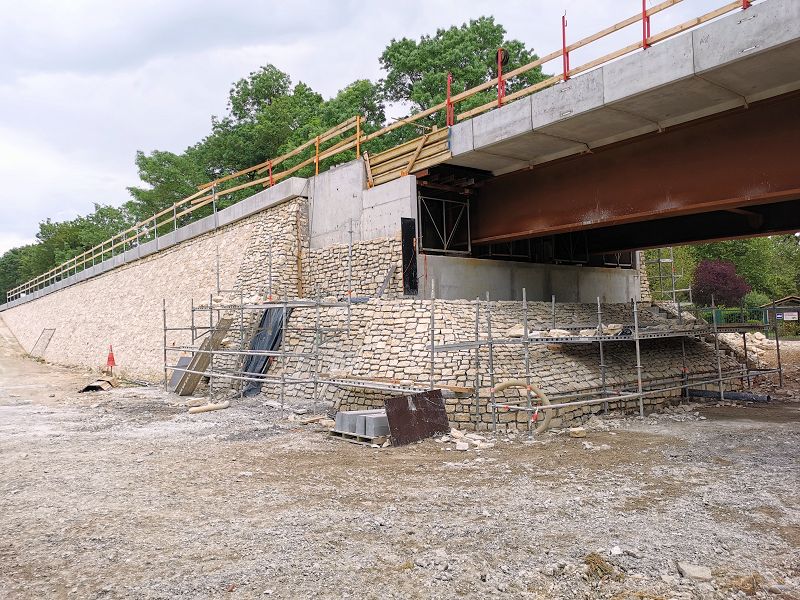

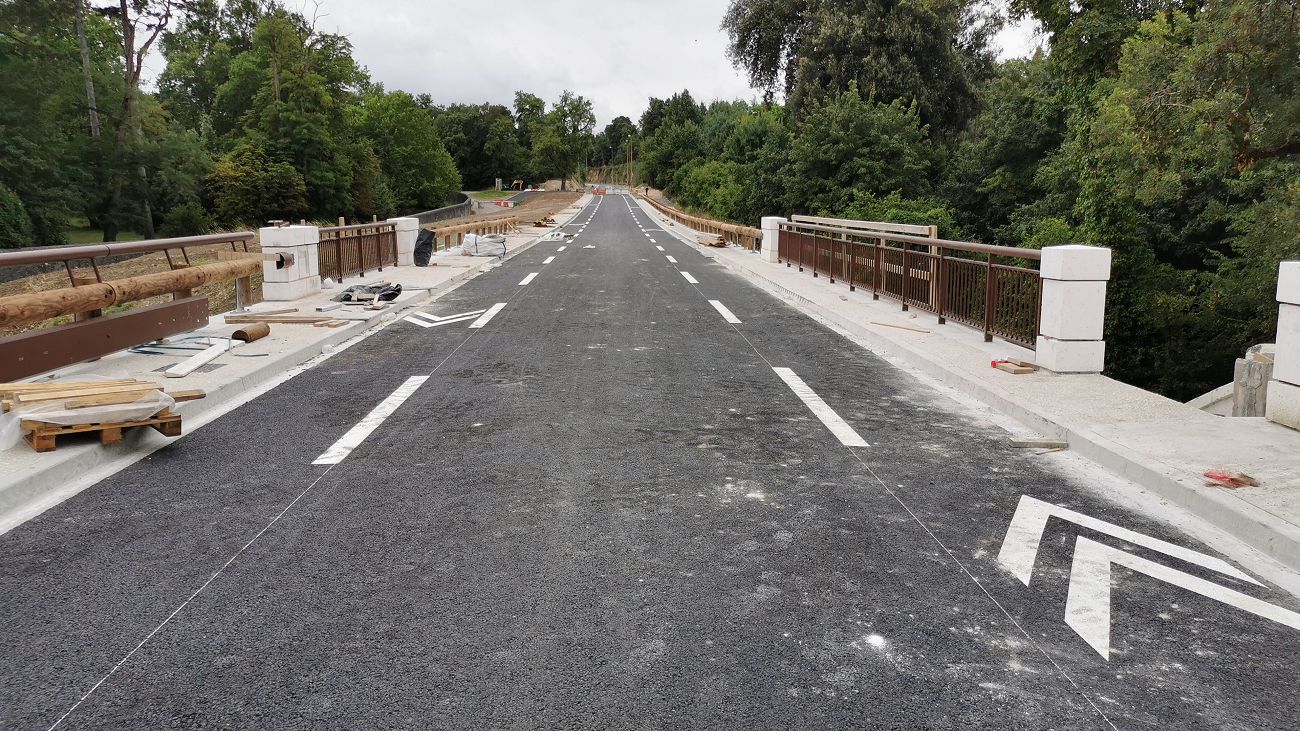

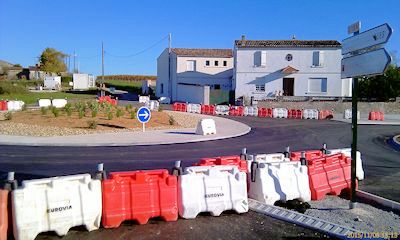

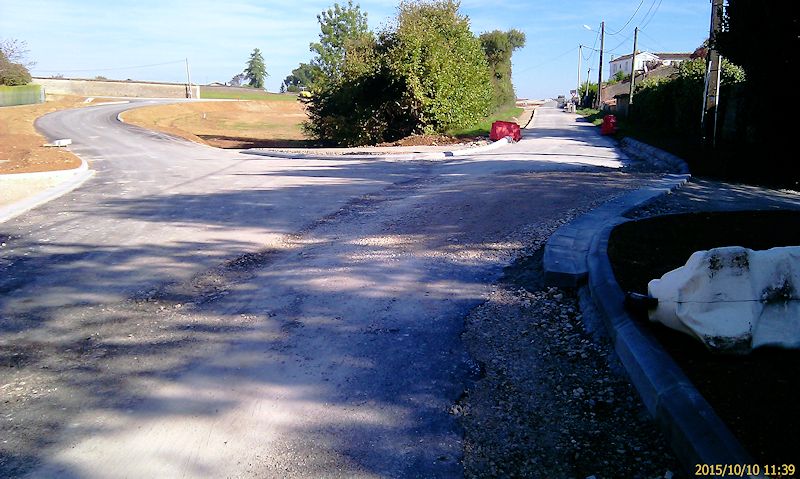

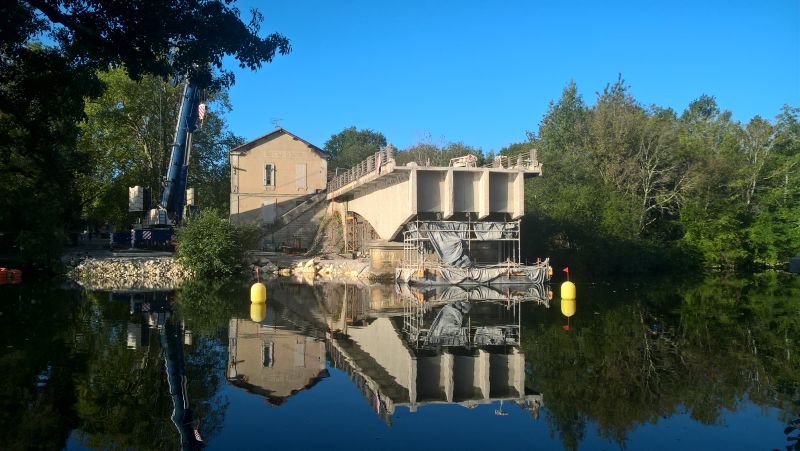

Photos prises le 22/10/2011
|
|
|
|
|
Photos prises le 29/10/2011
|
|
|
|
|

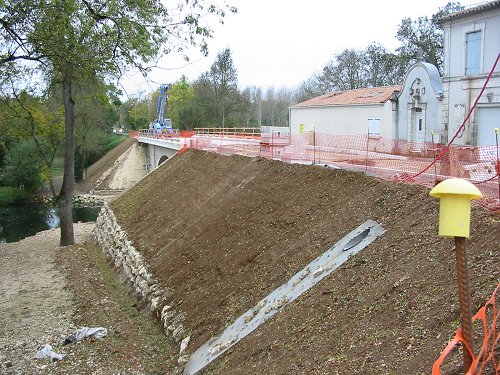

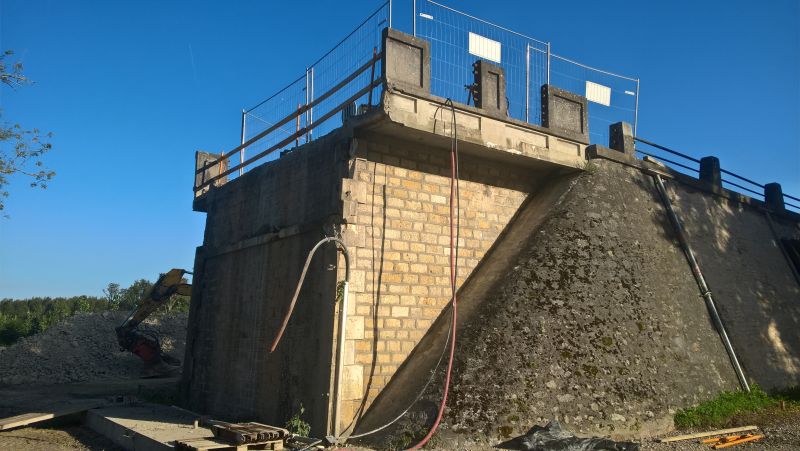

Photo prise le 05/11/2011
|
|

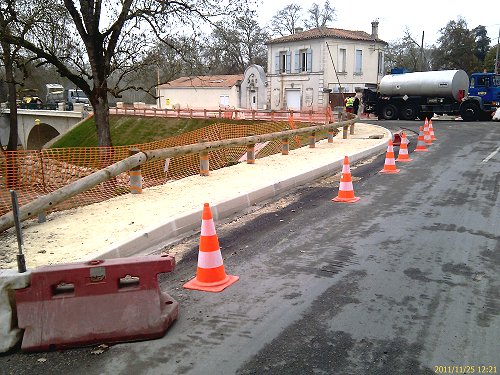

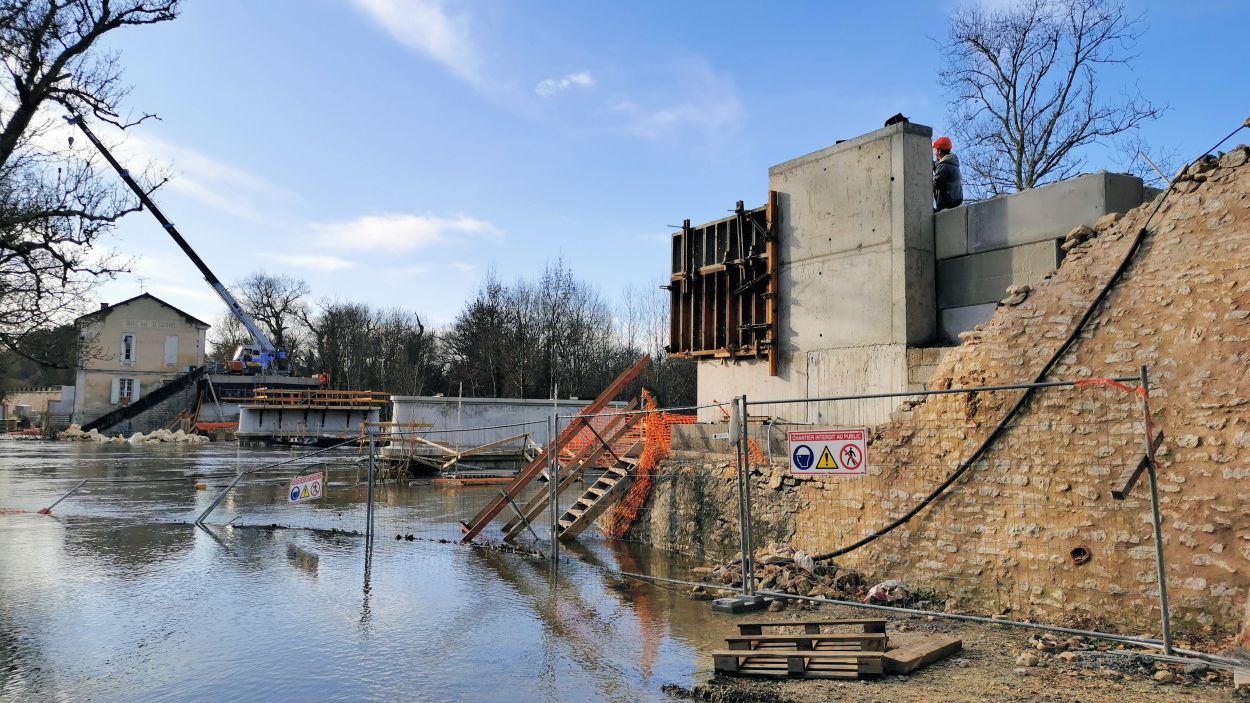

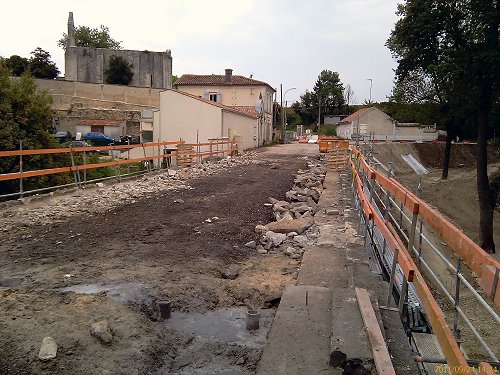

Photos prises le 19/11/2011
|
|
|
|
|
|
|
Photos prises le 25/11/2011
|
|
|
ça sent bon la fin
des travaux...
|

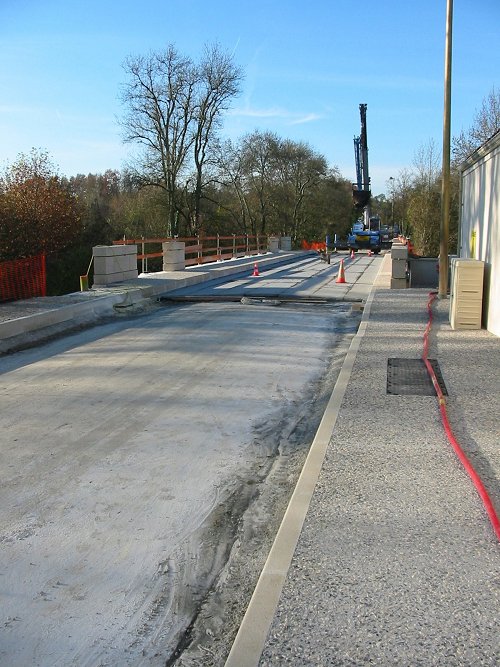

Photos prises le 26/11/2011
|
|
|
|

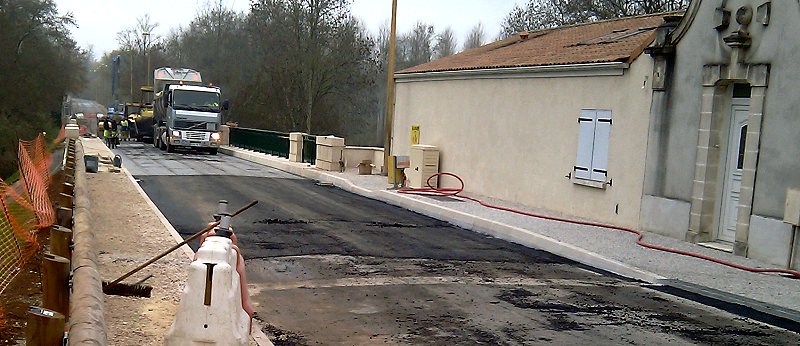

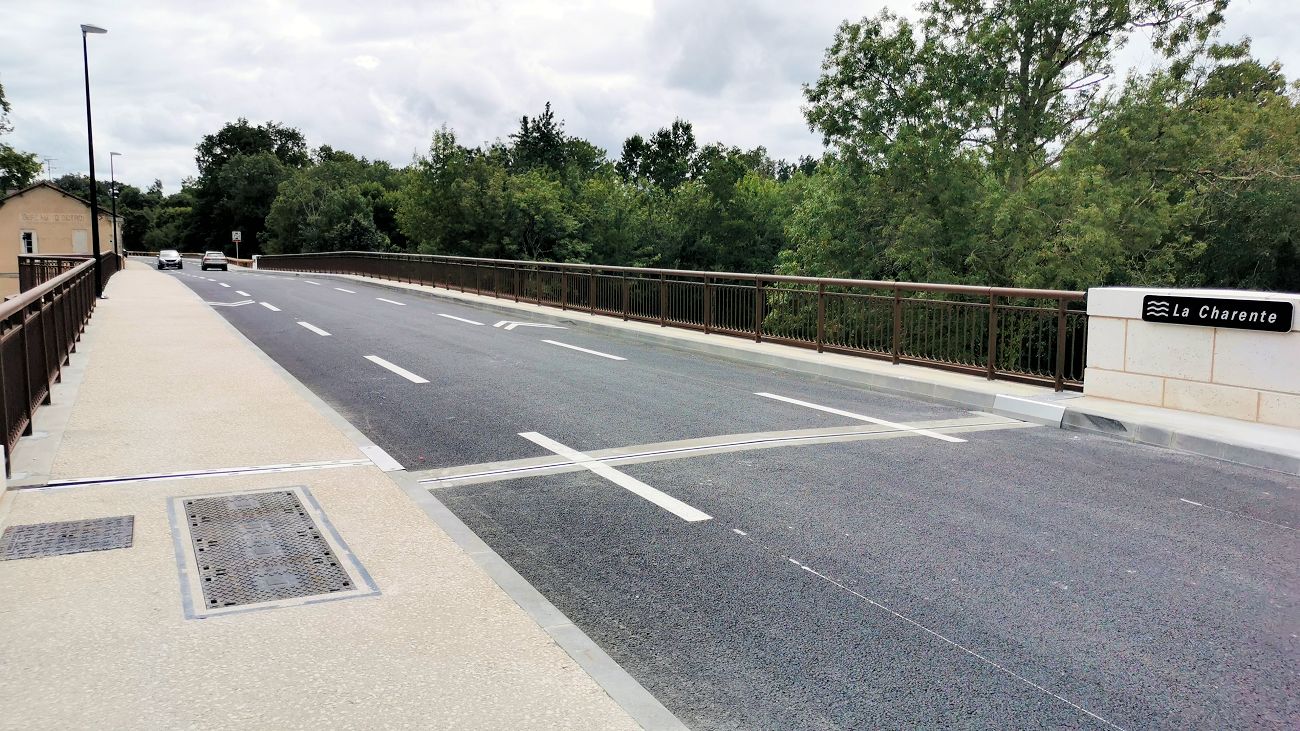

Comme prévu,

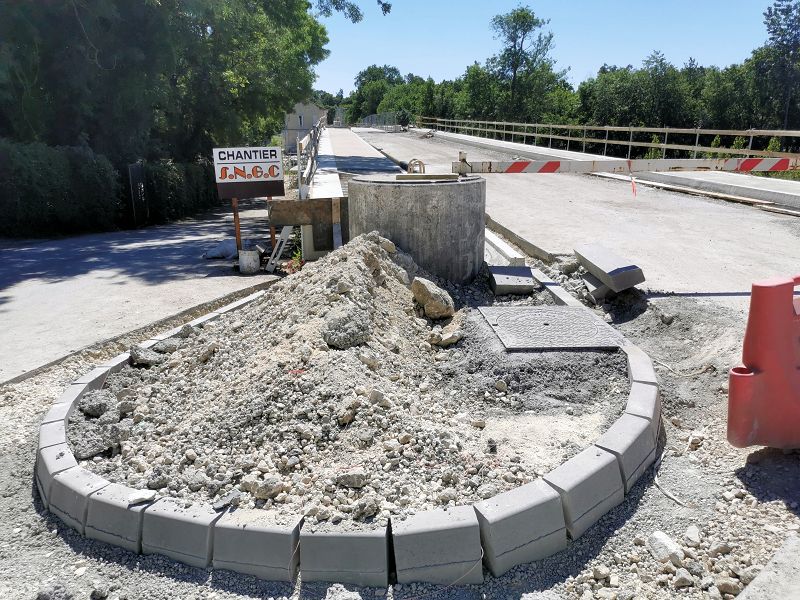

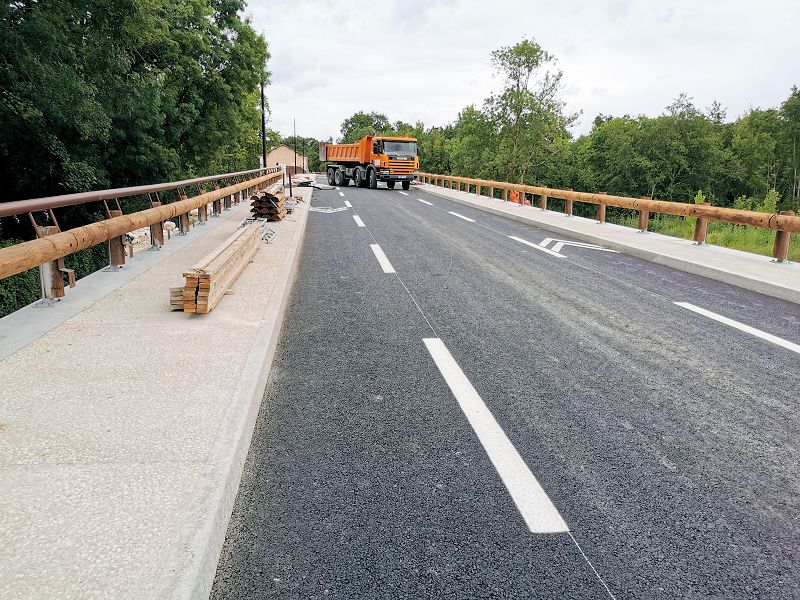

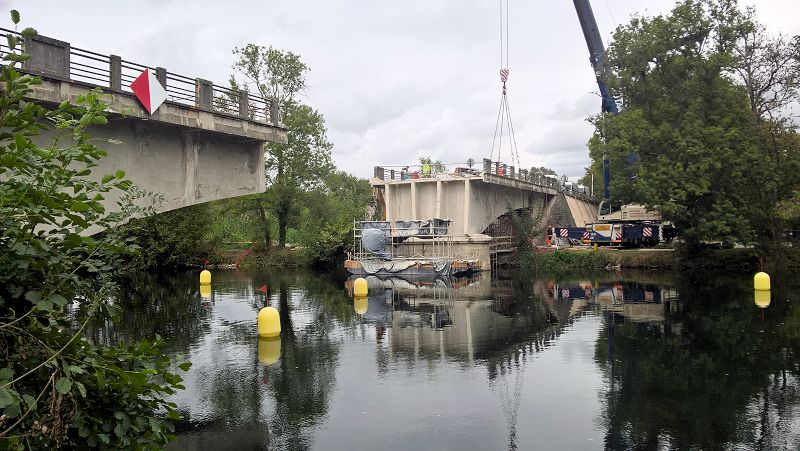

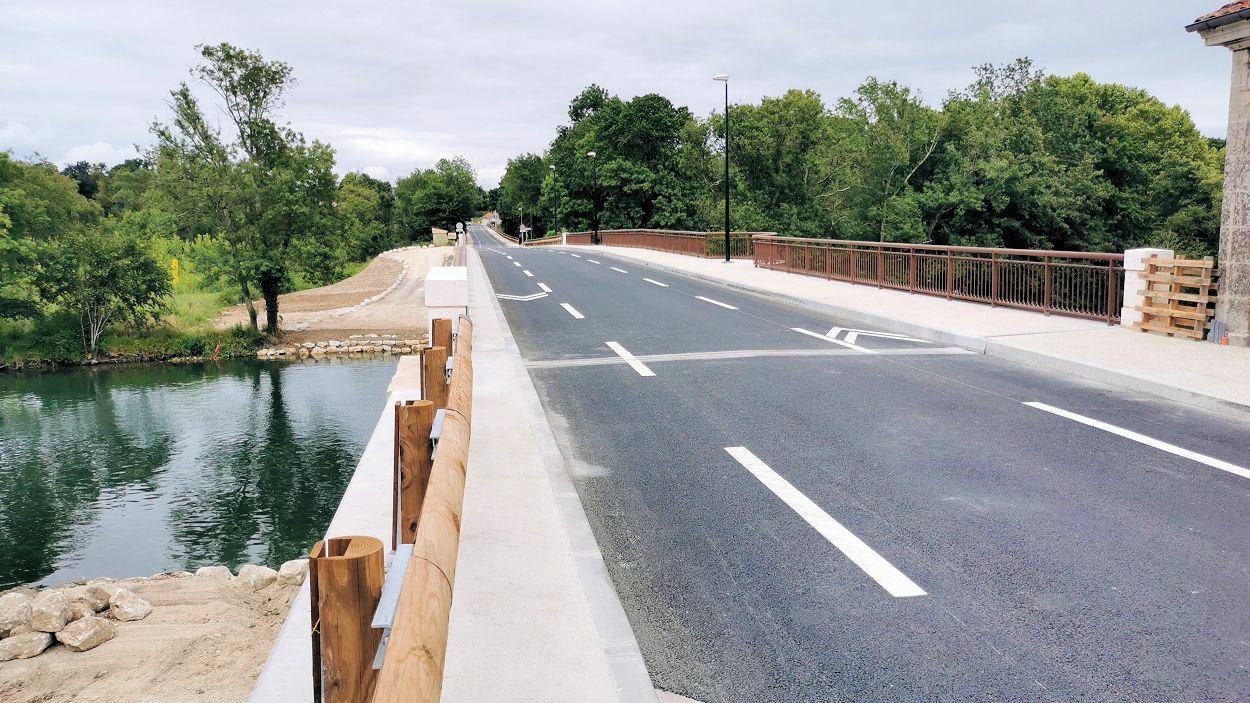

la circulation fut ré-ouverte le 02 décembre 2011...

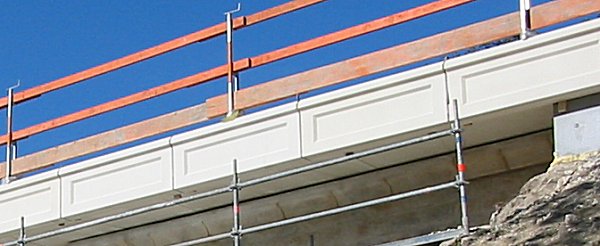

Cependant, il reste des "finitions" à terminer sous
le pont, notamment les quarts de cônes... |

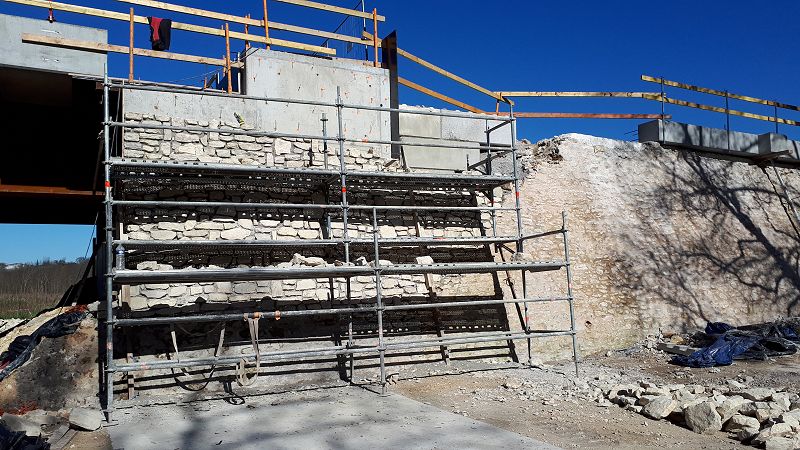

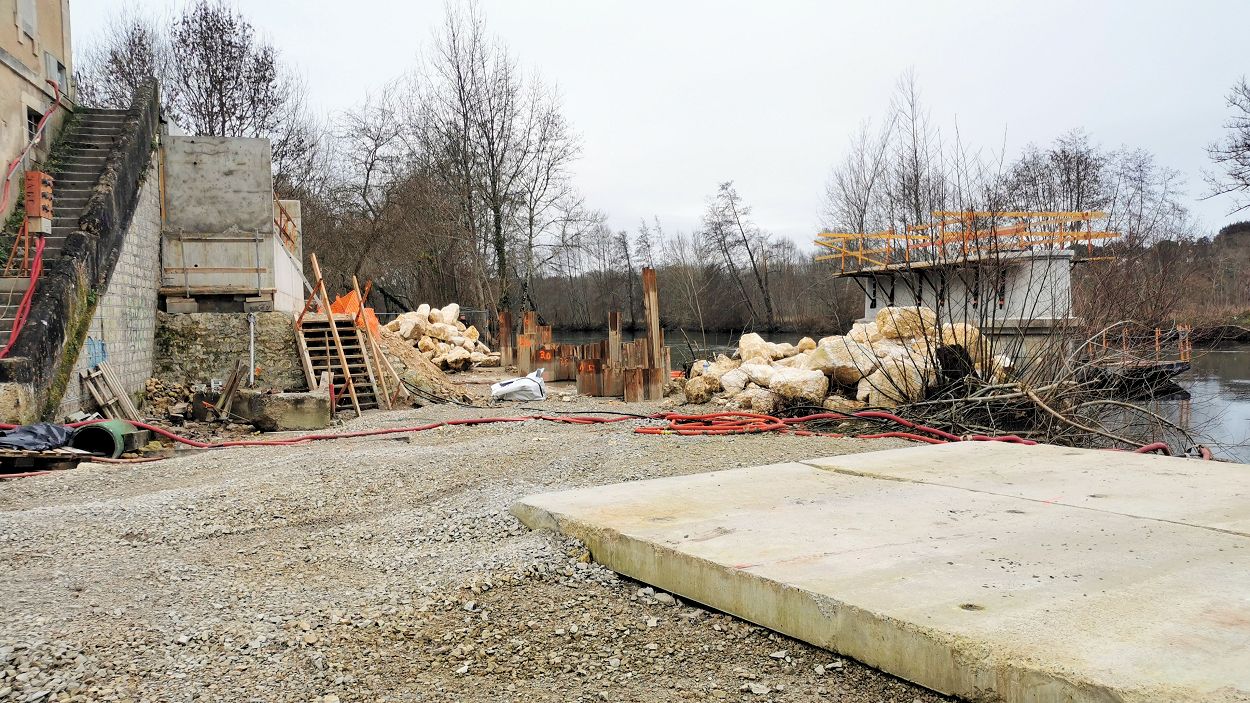

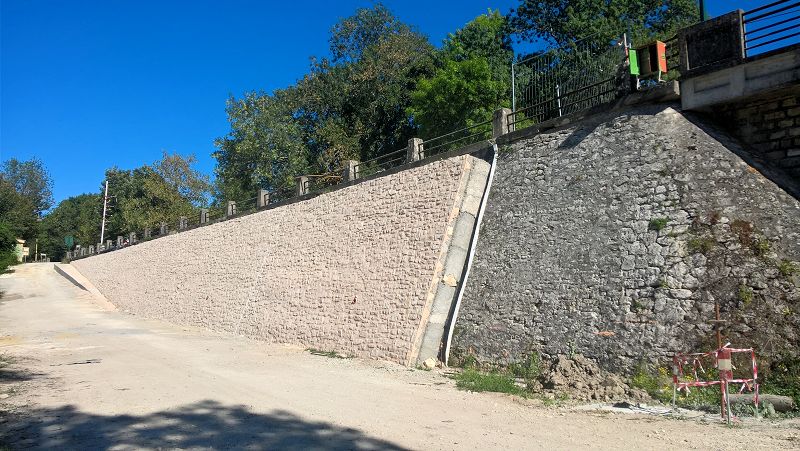

Photos prises le 10/12/2011
|
|
|
|

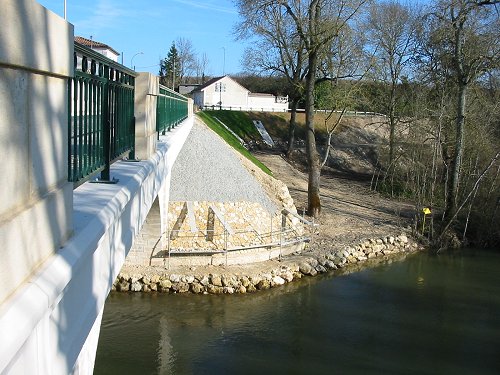

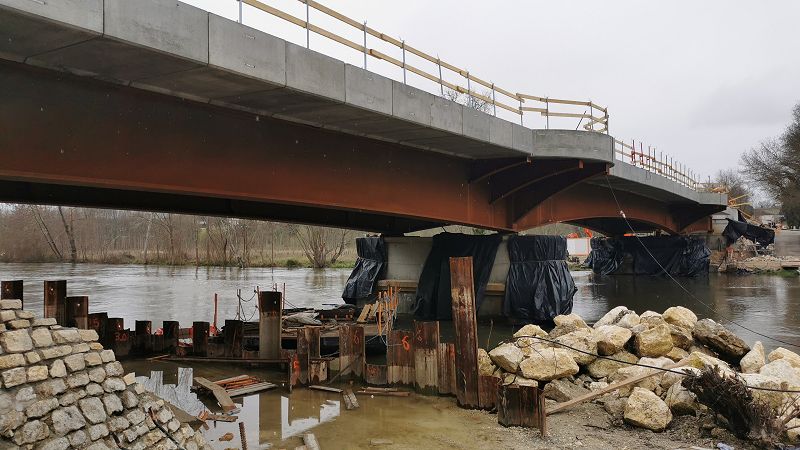

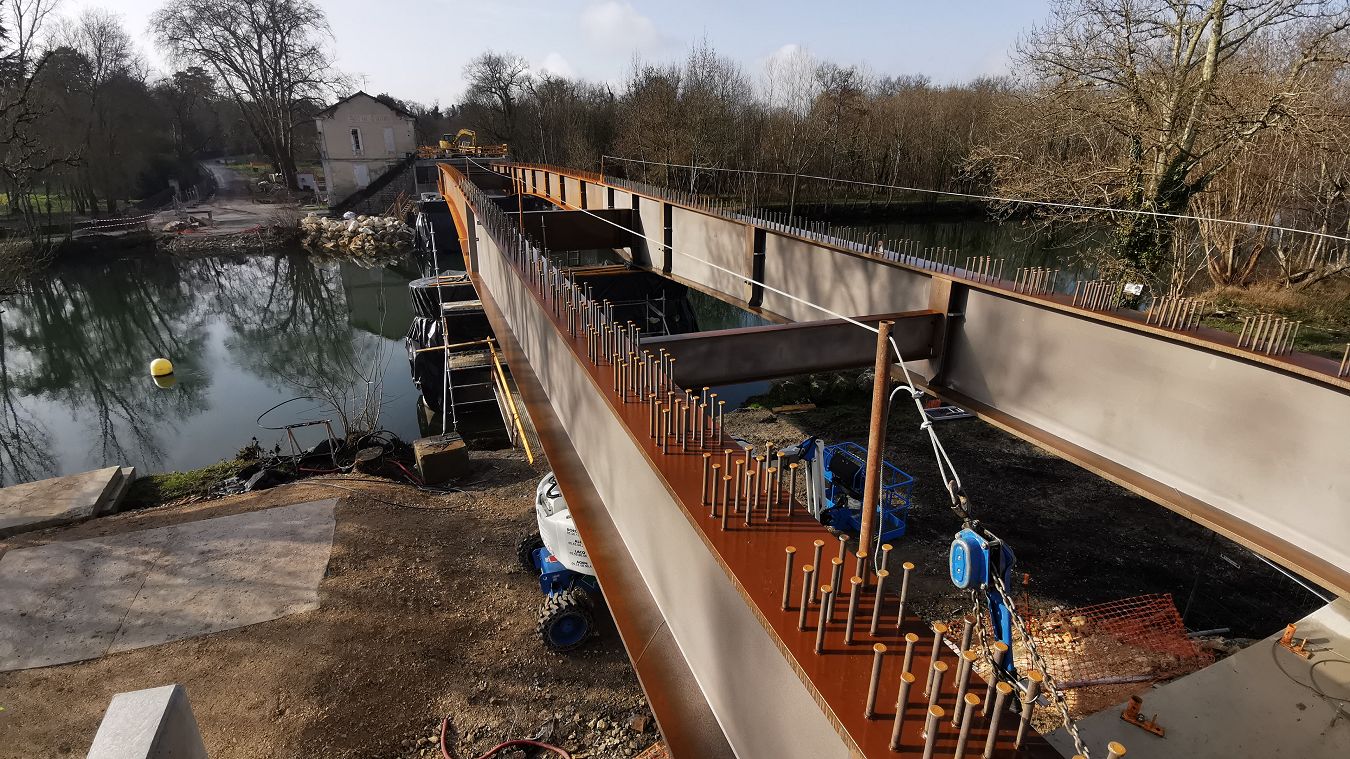

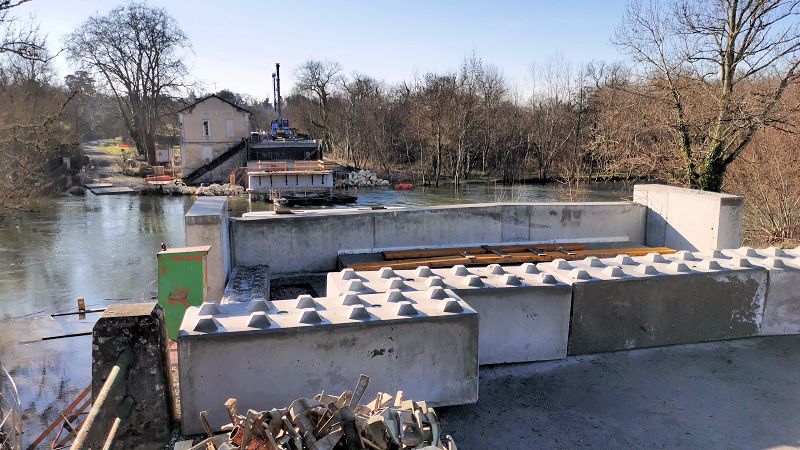

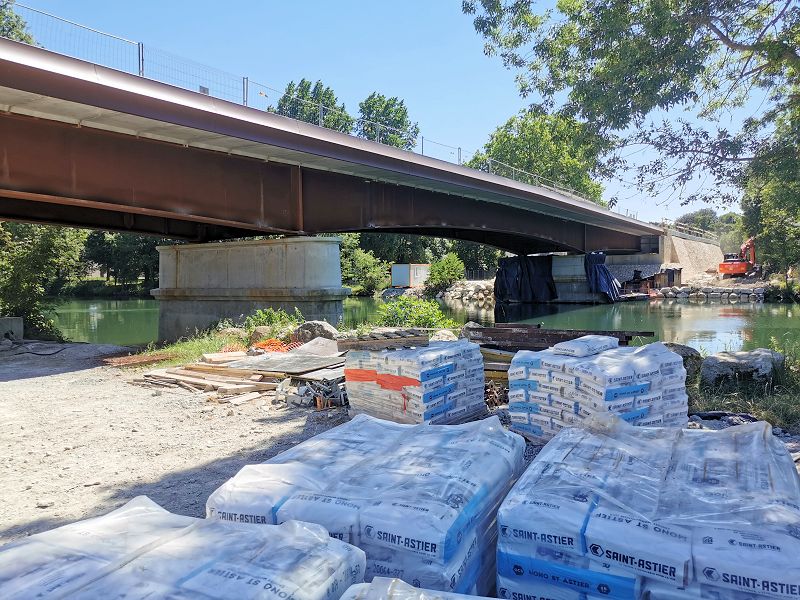

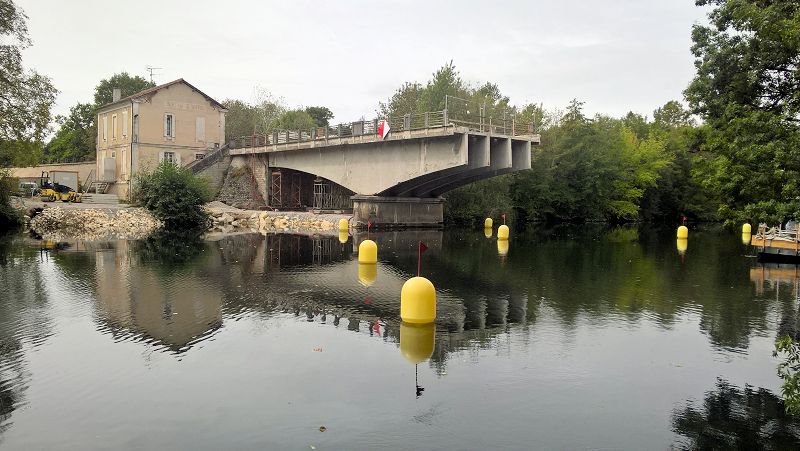

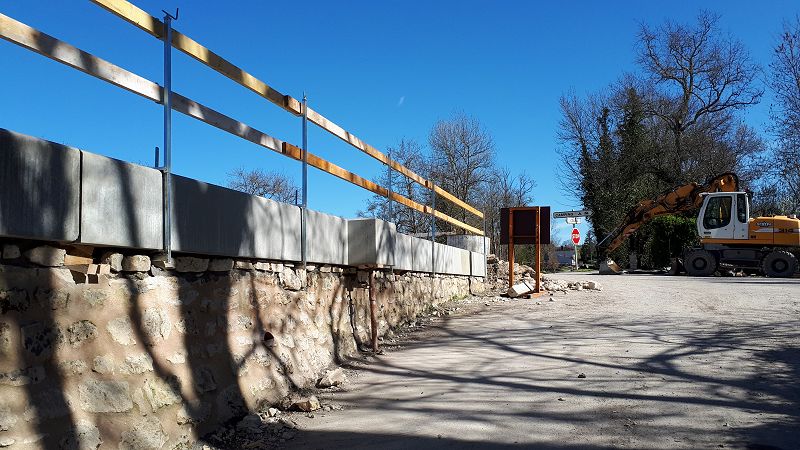

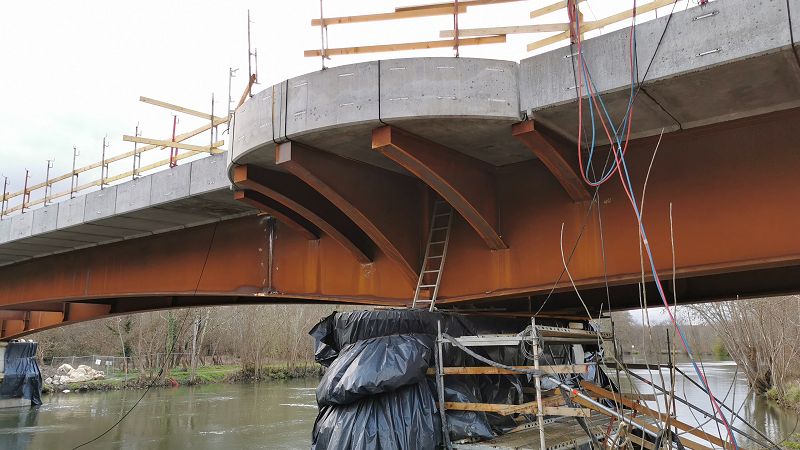

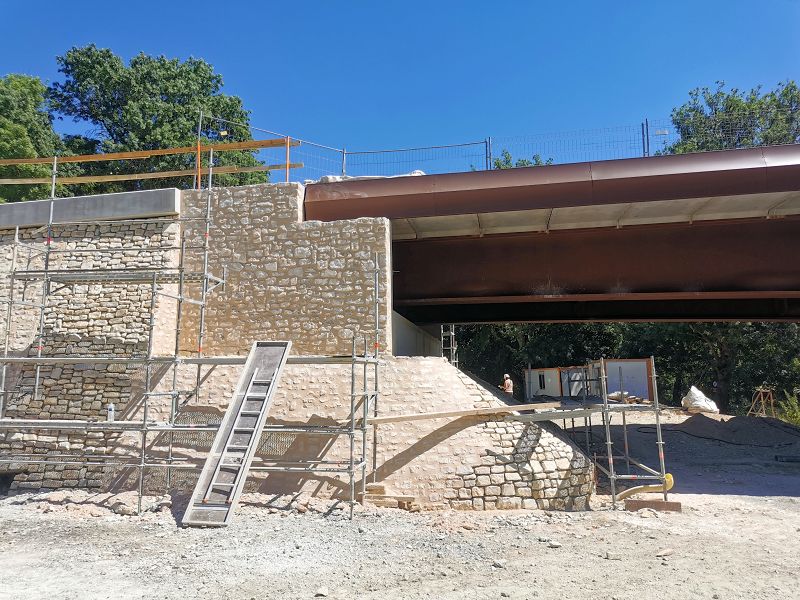

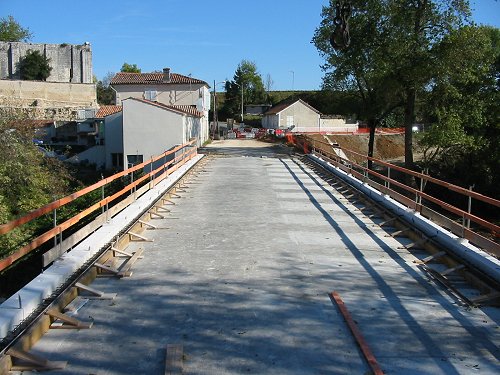

Le 14 janvier 2012, bien

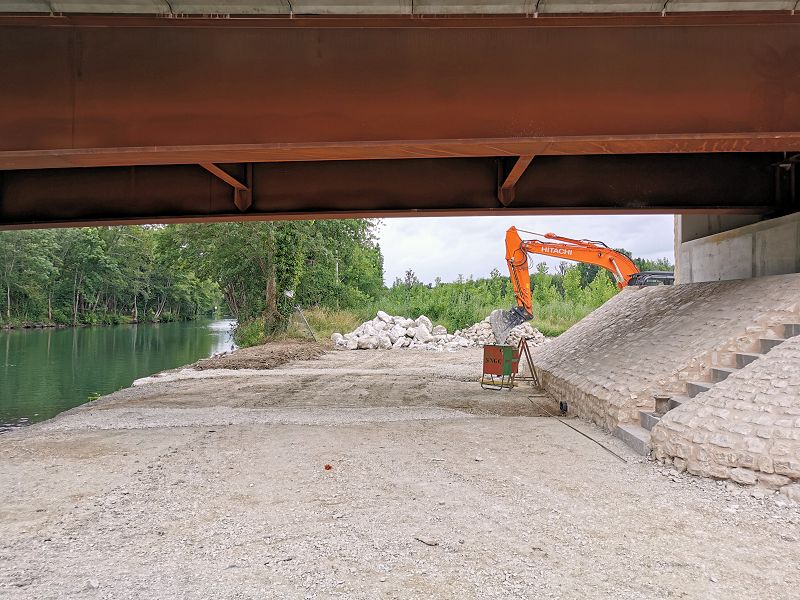

que le pont semble terminé, les travaux continuent...
|
|
|

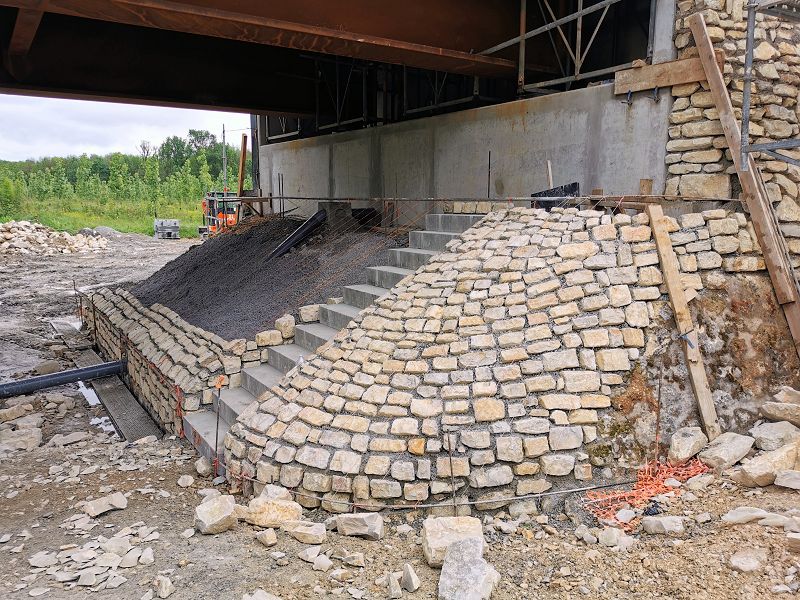

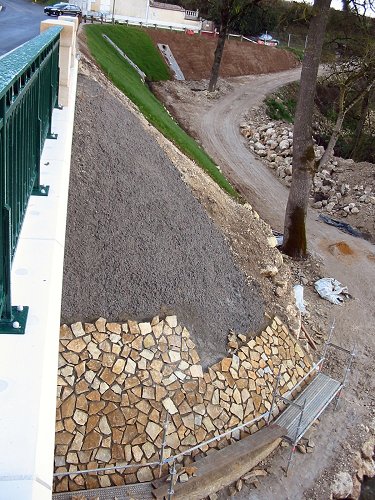

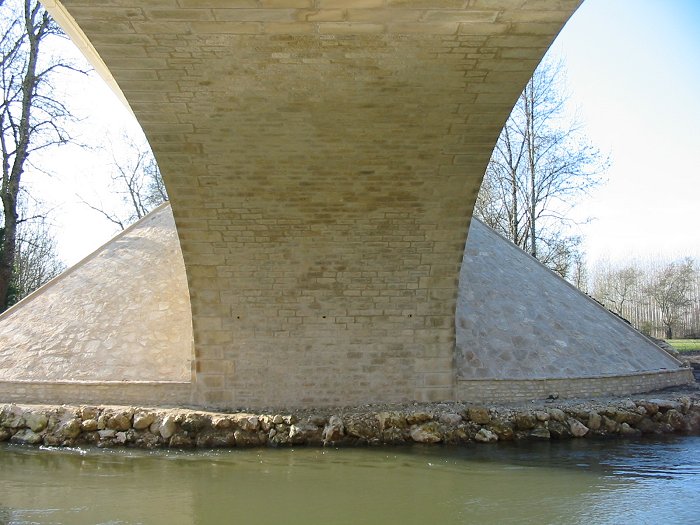

Remarquez que l' on

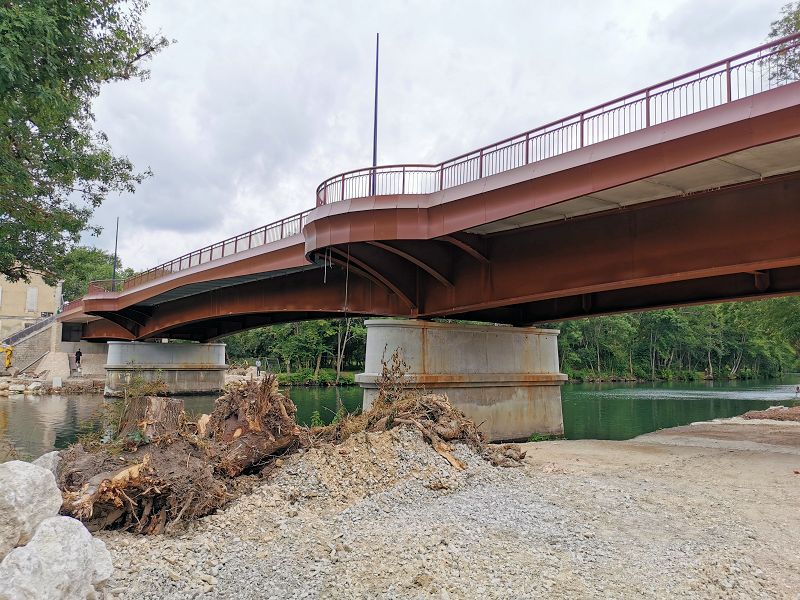

peut dorénavant passer sous le pont...
|

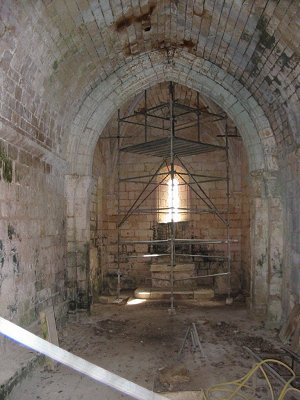

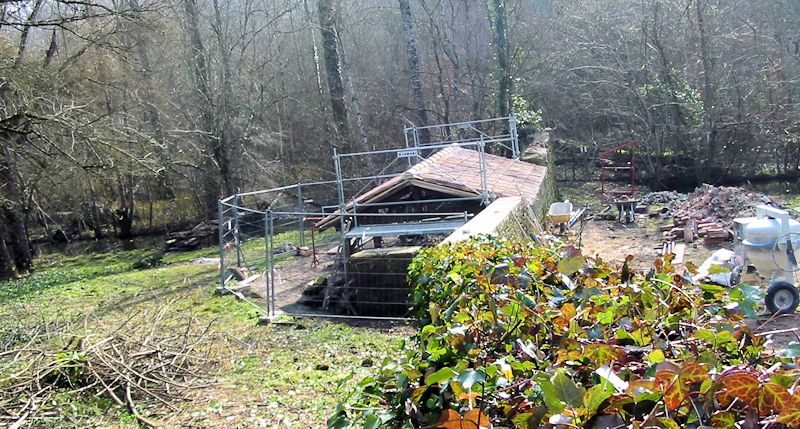

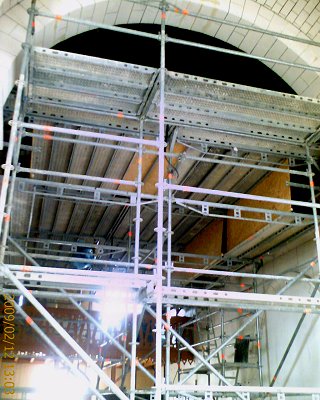

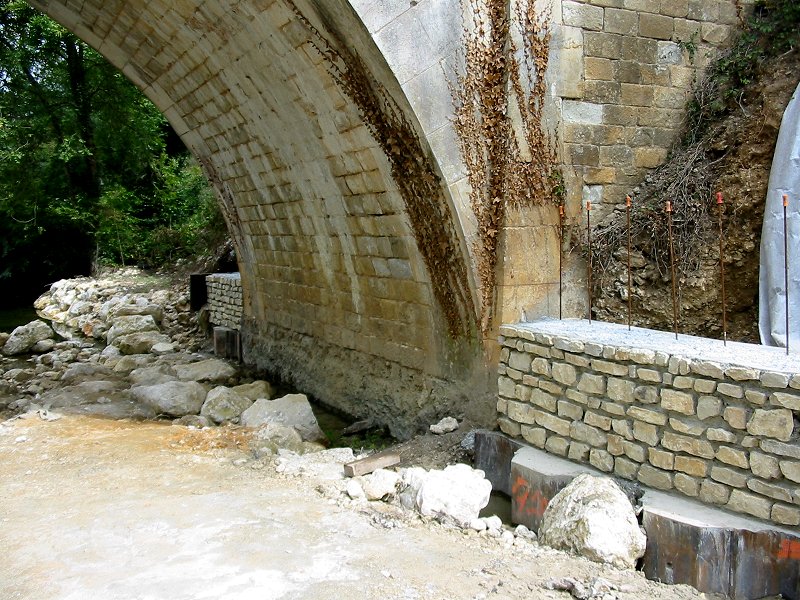

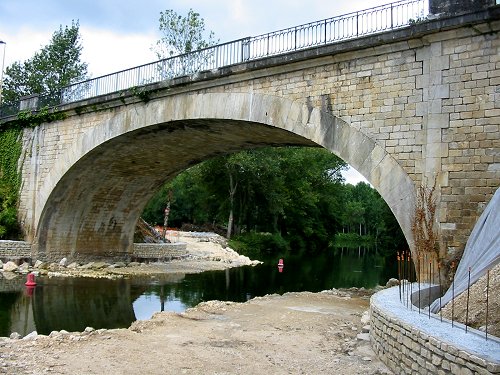

Restauration

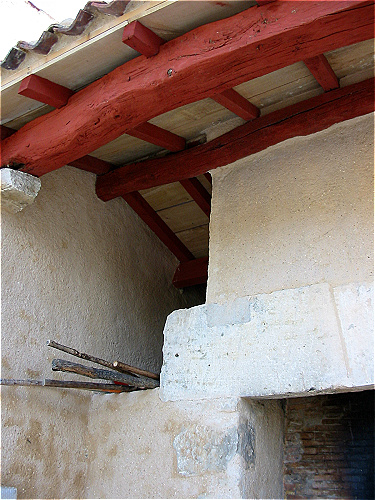

du four à pain de St-Trojan
|

Le four à

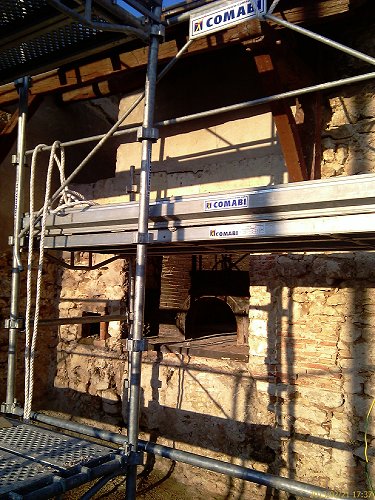

pain commençait à se dégrader sérieusement,
en particulier la voûte dont les briques se descellent petit à
petit. Un chantier de rénovation s'imposait donc rapidement ! |
|
C'est désormais
concrétisé depuis fin janvier 2013 par un chantier d'insertion
mis en place par la Communauté de Communes. Ce chantier d'insertion
dirigé par un professionnel du bâtiment (la clé
de voûte), permet le retour à l'emploi et la formation
de jeunes en difficulté.
Les travaux devraient durer 3 mois...
|

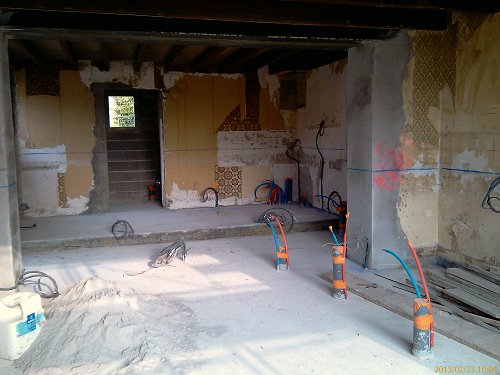

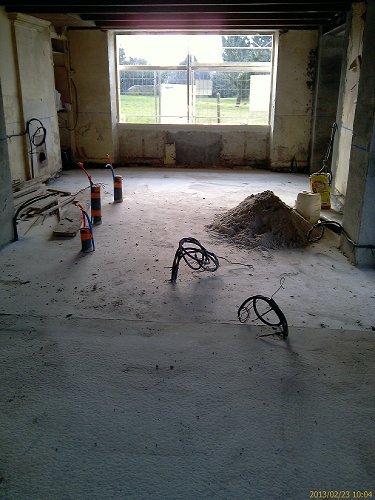

Photos prises en février
2013
|
|
|
|

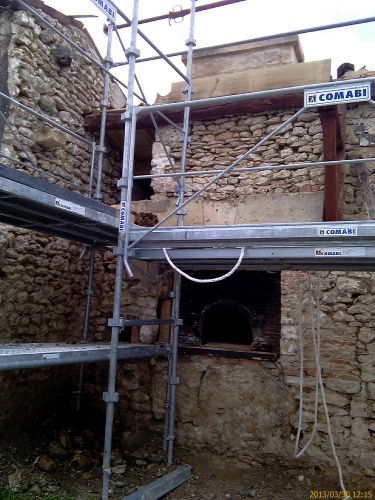

Photo prise le 30 mars 2013

|
Le four
pourrait retrouver sa fonction festive lors du prochain feu de St Jean,

le 22 juin 2013... |
Photos prises le 11/05/2013
|
|
|
|
|
Photo prise le 25/05/2013
 |
Première
utilisation le 22 juin 2013 pour le marché nocturne, et inauguration
officielle le 10 août 2013. |
|
|
|

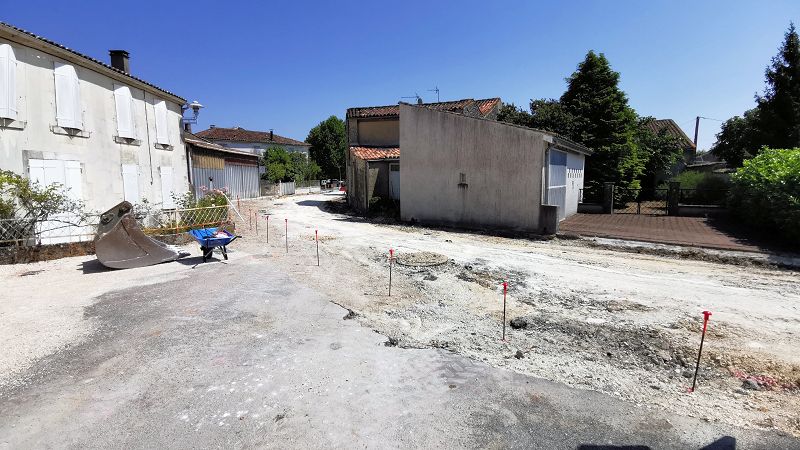

Assainissement
de St Trojan
|
Historique : "Il
s'agit là du sujet qui fâche, car St Trojan est à
la traîne, et ne dispose toujours pas d'un "tout à
l'égout", alors que le reste de la commune y est relié
depuis 2000.
Nous savons tous que cet investissement coûte cher, mais ne
divisons pas plus encore, les habitants de Boutiers et de St Trojan,
entre ceux qui ont le "tout à l'égout" et
ceux qui ne l'ont pas...
La date de 2005 avait été annoncée dans le bulletin
municipal...et maintenant 2008, 2009, 2010...
Début 2011, on nous dit :
"Le dossier assainissement de Saint Trojan, complexe et lourd
financièrement avance. La phase technique est arrêtée,
le programme de financement est en cours." A suivre avec un (nouvel)
horizon 2012-2013...
Certes, les temps sont durs... m'enfin !"
Aux dernières nouvelles (journal municipal de janv. 2013),
"Le chantier devrait commencer au premier semestre 2013..."
|
Suite à
la dernière réunion d'information organisée par

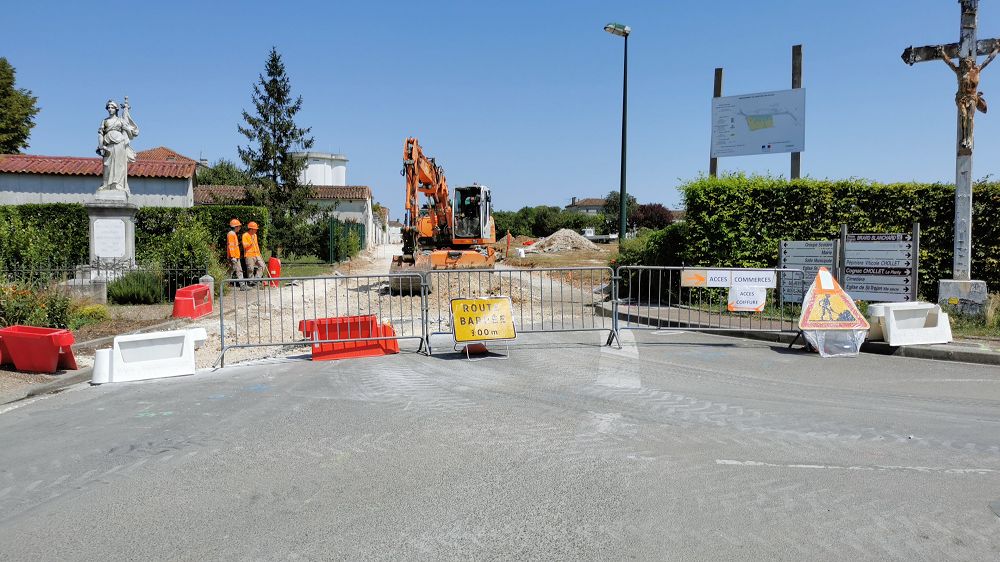

la mairie le 17 septembre 2013, il convient d'annoncer officiellement
le lancement des travaux concernant l'assainissement de St-Trojan.
1ère tranche d'octobre à décembre 2013
: Route des corbières
A noter sur cette route que parallèlement au tout-à-l'égout,
la canalisation d'eau est également remplacée, ce qui
entraîne un double raccordement des usagers !
2ème tranche de janvier à avril 2014 : Bourg

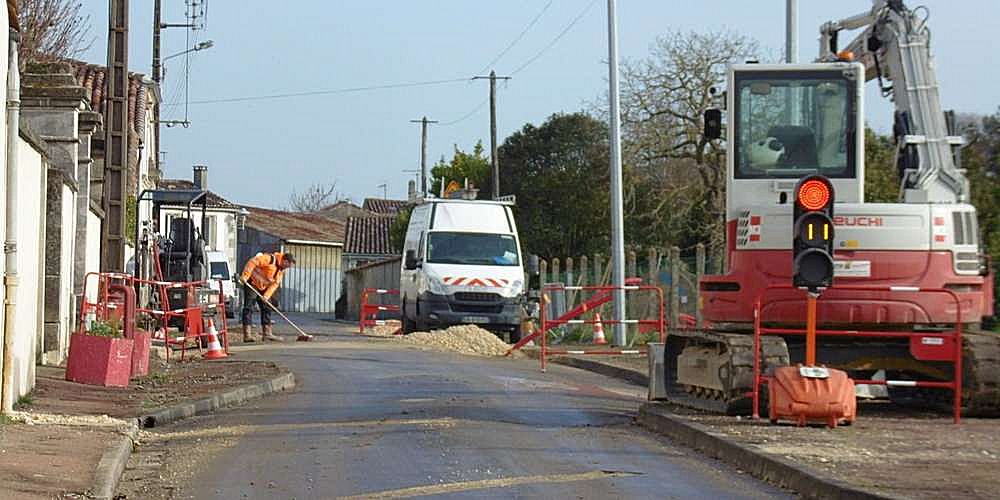

de St-Trojan

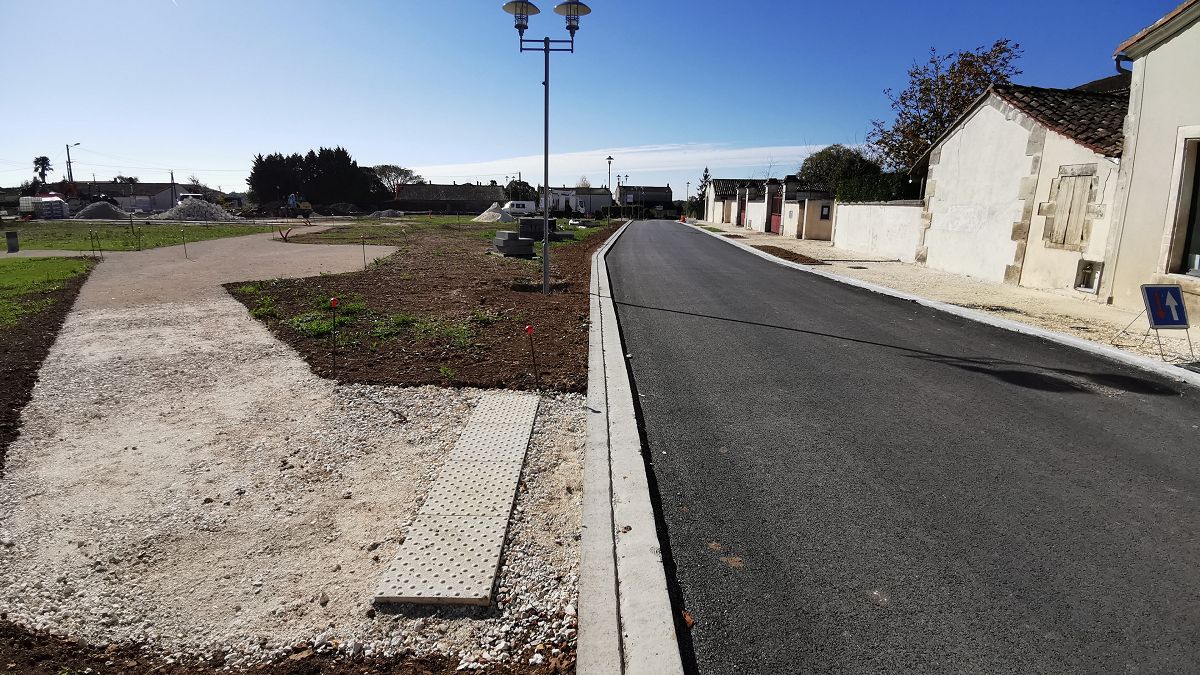

Juin 2014 : Mise en service de l' assainissement collectif...
Été 2014 : Les particuliers pourront commencer à
se raccorder sur le tabouret...
Vous aurez alors 2 ans pour vous connecter au réseau...
|

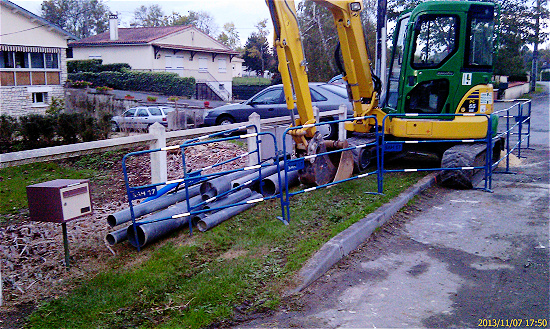

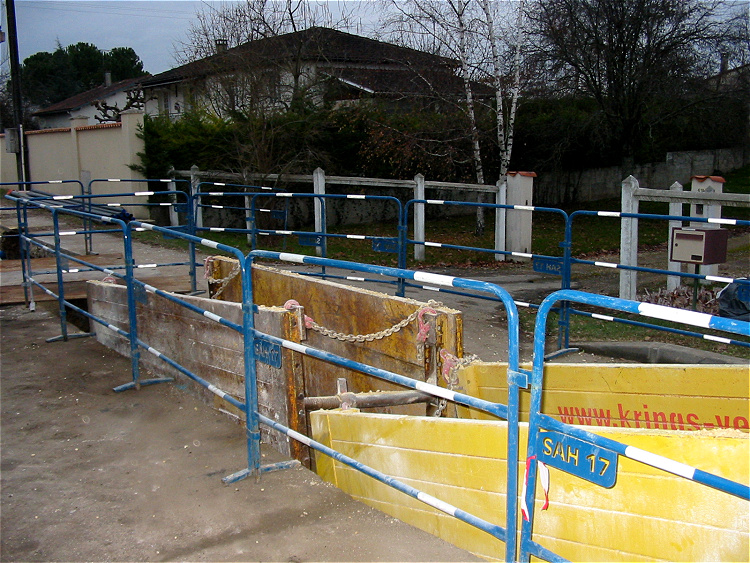

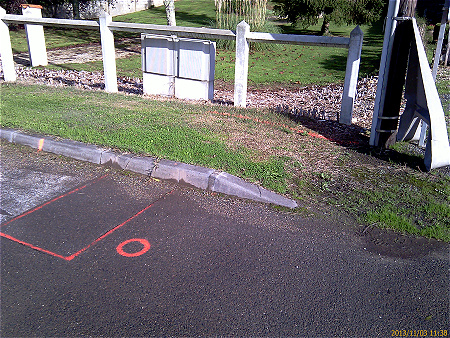

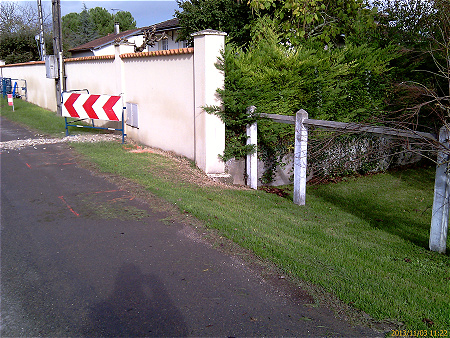

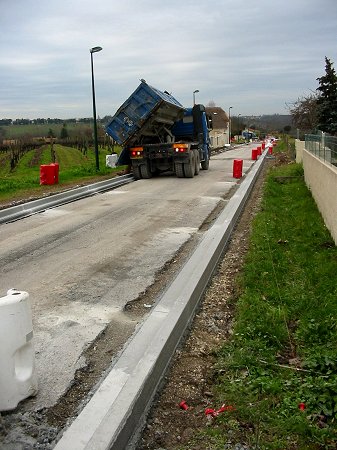

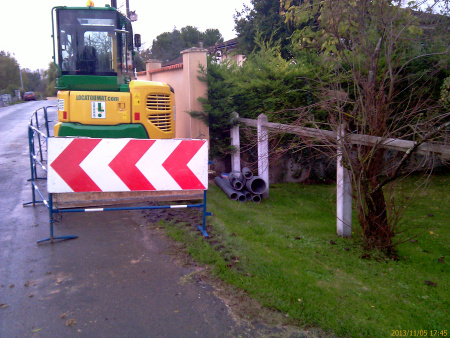

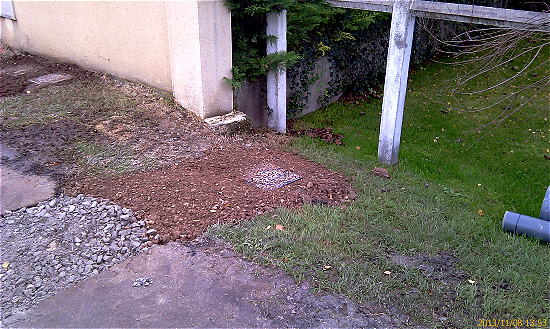

1 - Marquage au sol des emplacements
à creuser (Photos
prises en novembre 2013) : |
Tout-à-l'égout
|
Compteur d'eau
|

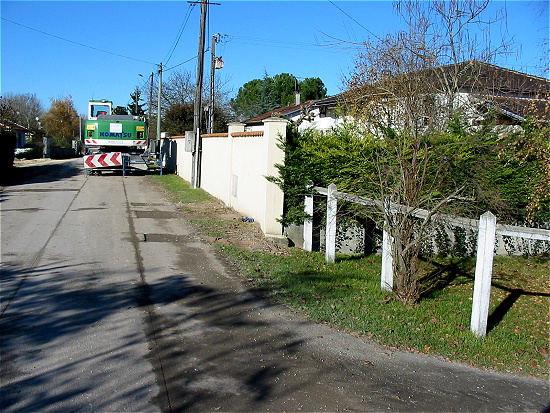

2 - Installation des canalisations dans

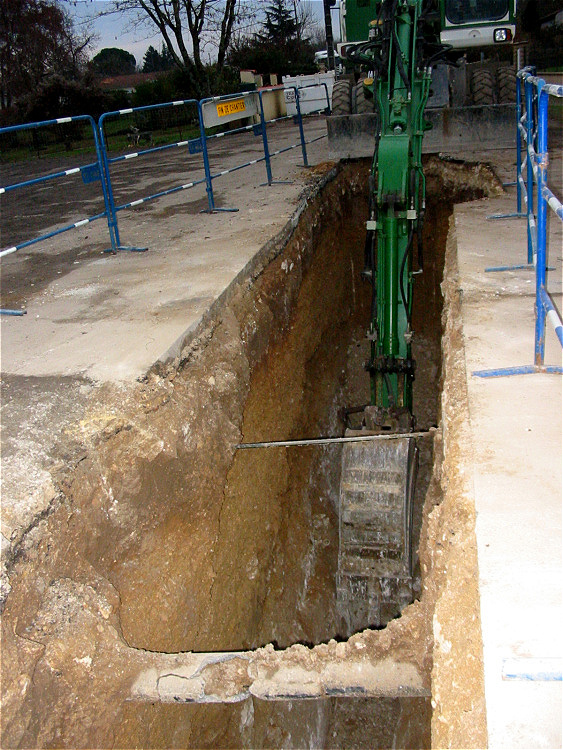

la terre |
Tout-à-l'égout
|
Compteur d'eau
|
3 - Raccordements de l'usager terminés
dans l'attente des canalisations principales |
Tout-à-l'égout
|
Compteur d'eau
|
4 - Canalisations principales (Photos
prises en décembre 2013) :
|
|
|
|
|
|

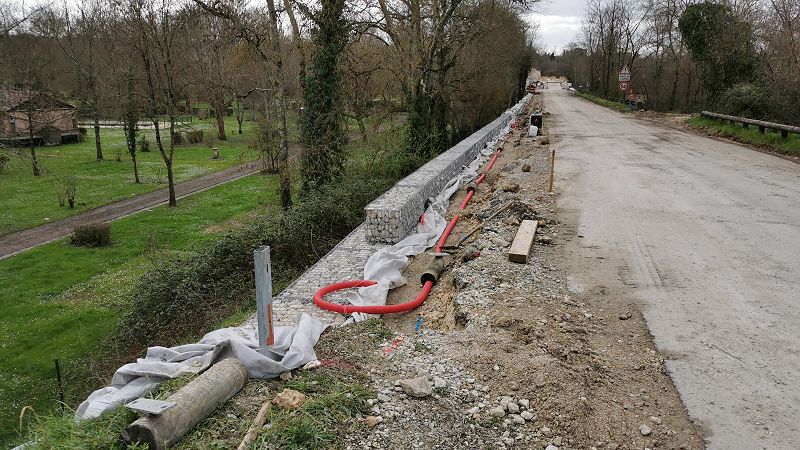

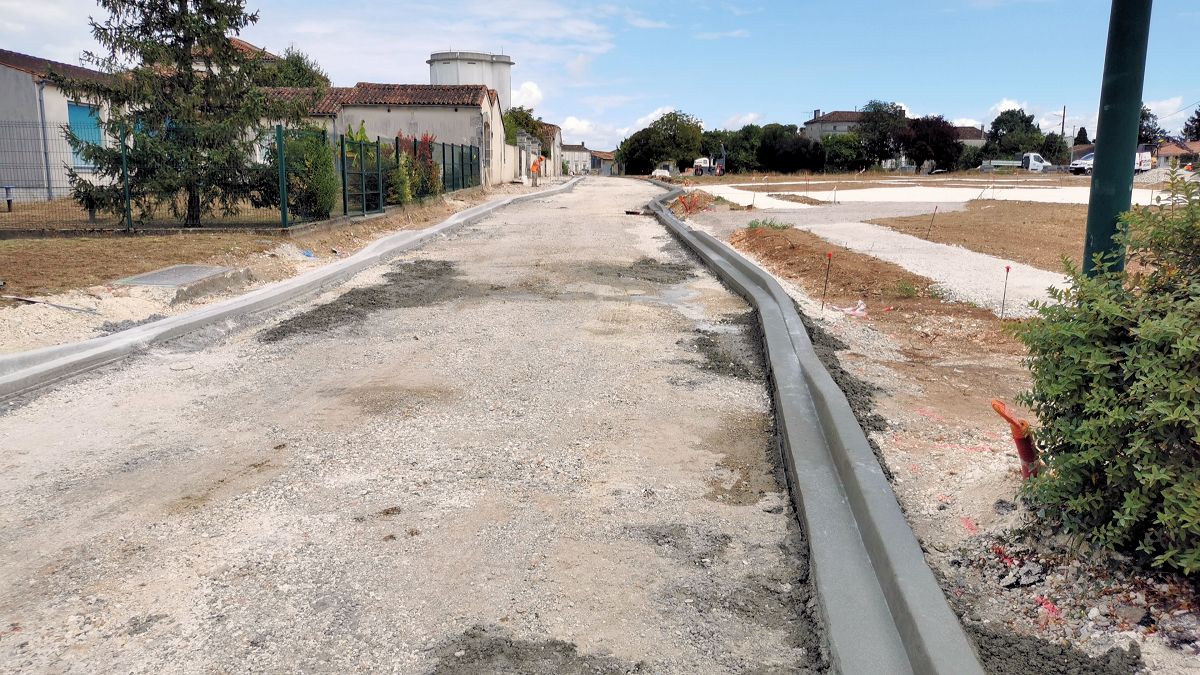

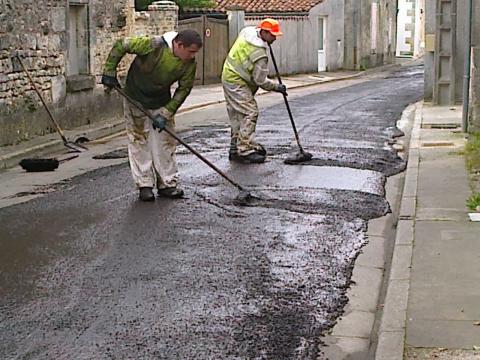

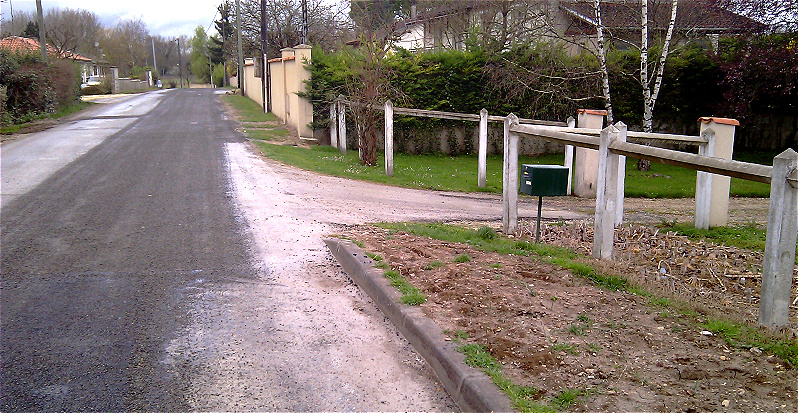

Pendant ce temps, la route des corbières est

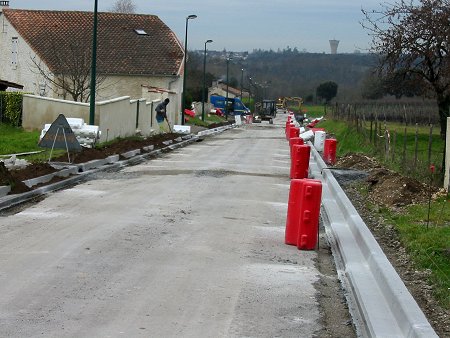

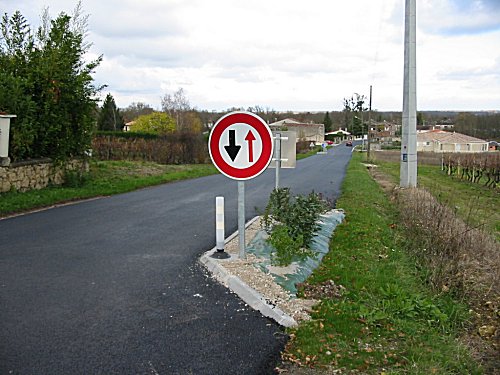

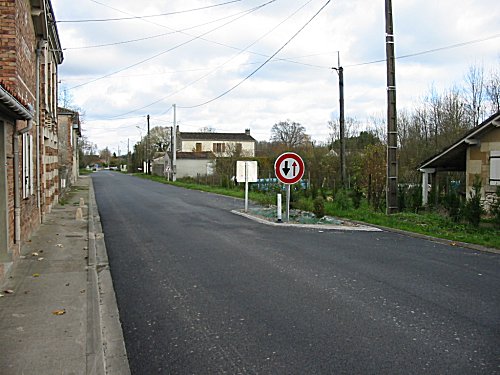

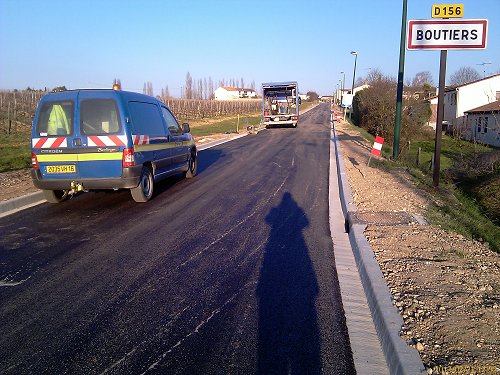

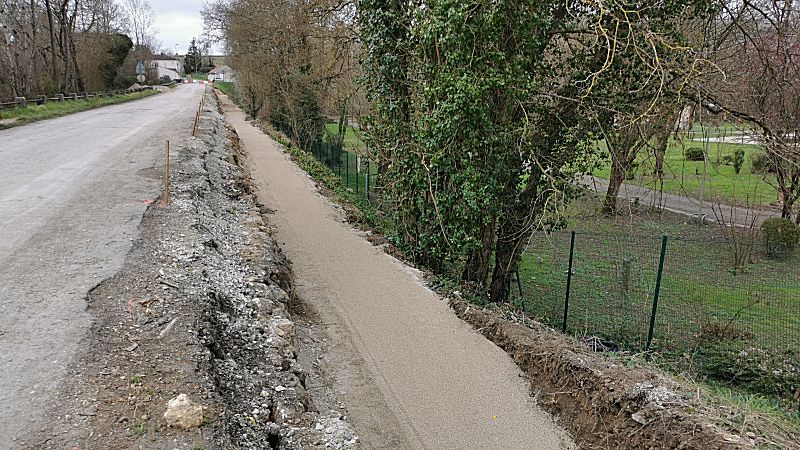

pratiquement terminée (Photo

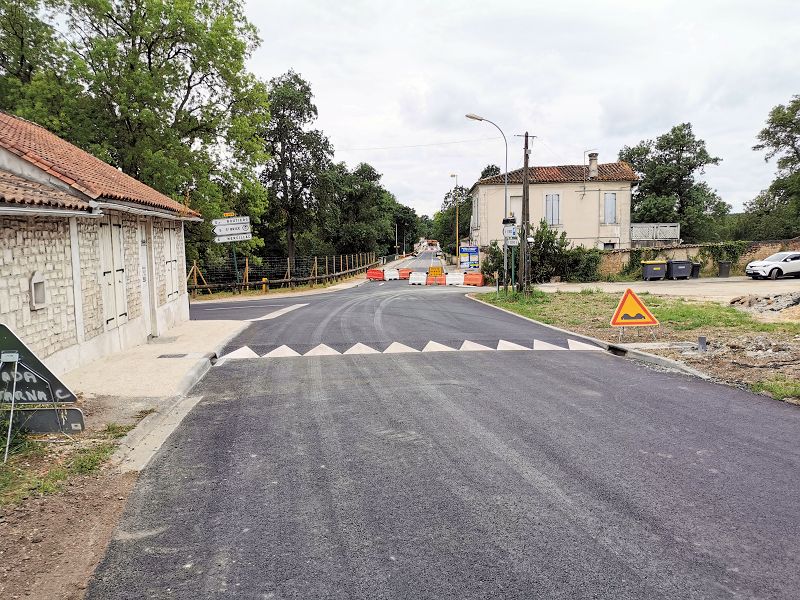

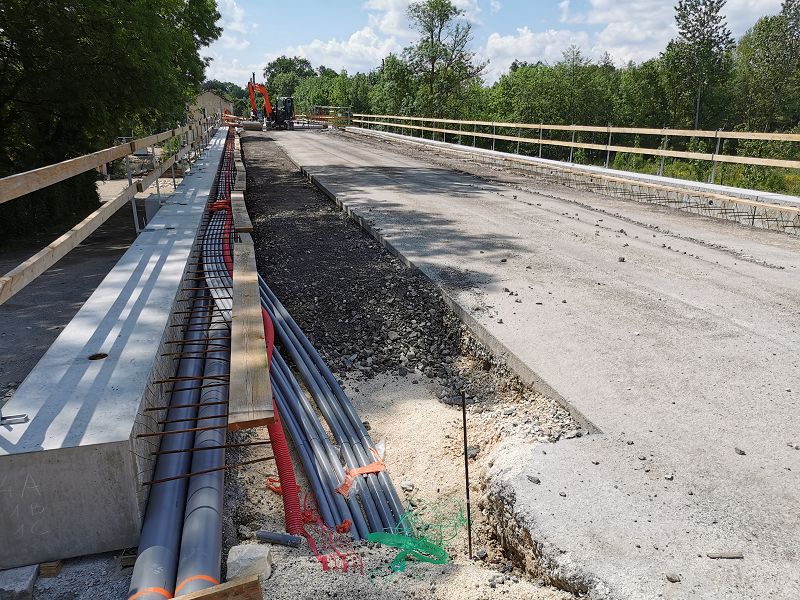

prise le 21 mars 2014) : |
|
|
Mais les travaux continuent à St-Trojan...
(Photo prise le
21 mars 2014) : |
|
|
(Photos

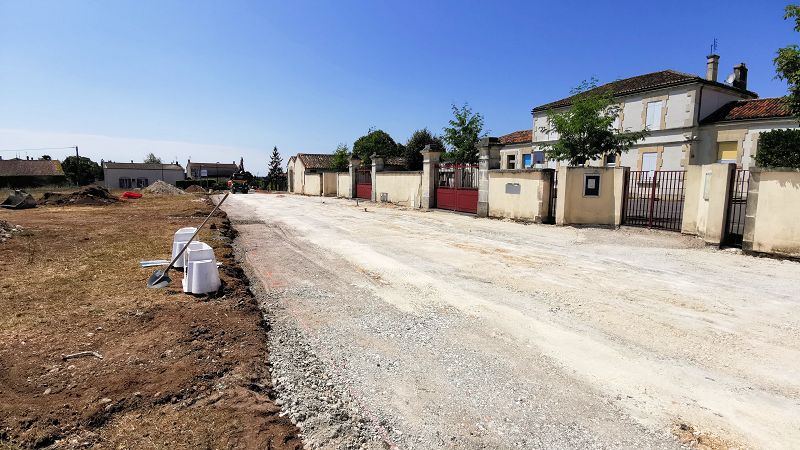

prises le 19 avril 2014) : |
|
|
(Photo prise
le 14 mai 2014) : |

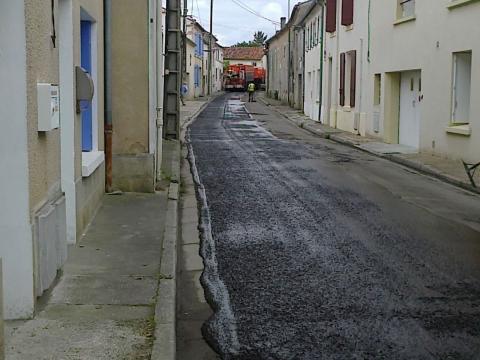

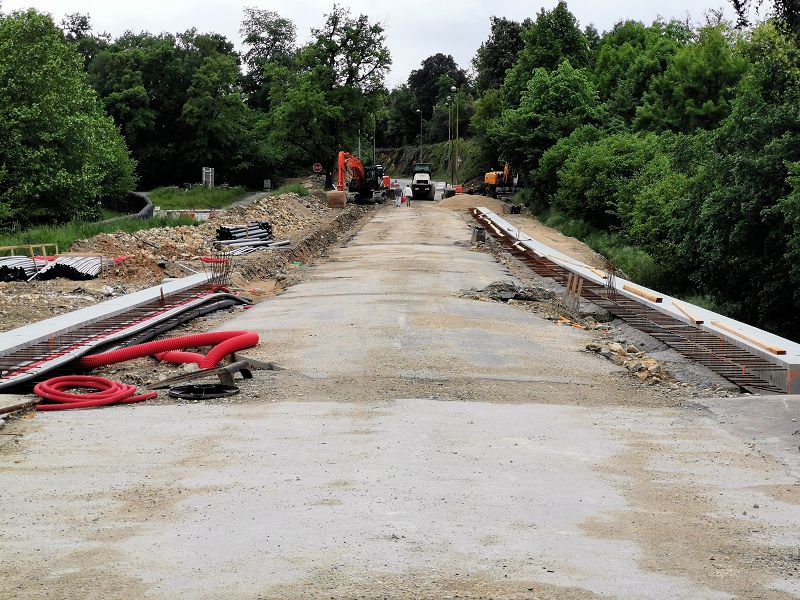

Des essais sont
en cours sur le réseau ainsi que sur le poste de relevage. Les

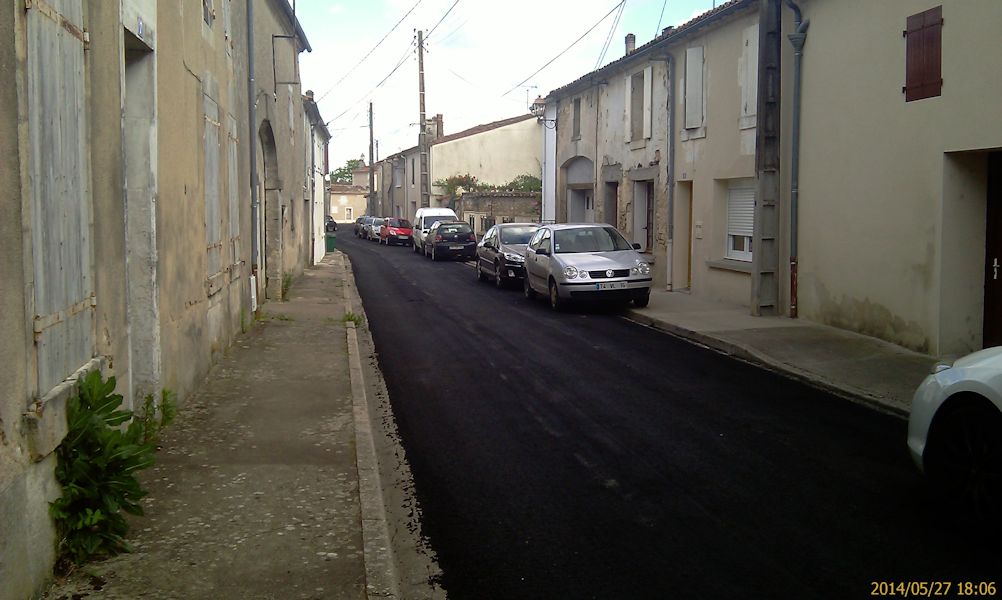

réfections de chaussée + goudronnage vont bon-train !
Ce n'est qu'après validations que vous recevrez un courrier d'information
qui vous donnera le FEU VERT pour vous raccorder...
Courage, la circulation va bientôt être rétablie,
la poussière disparaîtra... |
|
(Photo prise
le 31 mai 2014) : |
|
|
La fibre
optique est un réseau de télécommunications qui
permet de se connecter à internet sans passer par le fil de
cuivre de France Telecom... On ne parle alors plus d' ADSL mais de
très haut débit !
Les applications ne manquent pas pour utiliser cette bande passante
: internet à 100 mégas (comme sur votre disque dur...),
regarder plusieurs films en Full-HD sur des téléviseurs
différents, la visioconférence, le télétravail,
la voix sur IP améliorée, le partage de contenu en général...
L'inconvénient majeur est qu'il faudra déployer un nouveau
réseau et passer des câbles dans toute la France. Pour
l'instant, seuls quelques quartiers des grandes villes françaises
en sont équipés (ah les privilégiés...).A
l'etranger, certains pays comme le Japon ont une large avance sur
nous...
Donc ne nous faisons pas d' illusion, des endroits de campagne comme
"chez nous" ne sont pas prêts d'être équipés,
et quand nous le serons, ce sera à quel prix ?
Cependant, dans le cadre de la réflexion (...) sur la modernisation
du territoire, le gouvernement demande aux collectivités de
se prononcer sur leur volonté de voir passer la fibre optique
dans les tranchées du réseau d'eau. Au 3e trim 2008,
le conseil municipal y a répondu favorablement !
NBST d'Août 2017 : "Boutiers St-Trojan est prioritaire
pour l'arrivée de la fibre optique et sera une des premières
villes de l'agglo Grand Cognac à être desservie en 2018
et 2019..."
NBST de Février 2018
: "Boutiers Saint Trojan sera la 1ère commune de notre
agglo à voir arriver la fibre fin 2018. Charente Numérique
qui gère ce dossier a pris en compte les bas débits
très gênants pour les Boutiérois. On nous a assuré
la possibilité de branchement de tous les foyers de notre commune."
NBST de MAI 2018 : Il est mentionné que le débit de
la fibre à BST serait de 20 Mb... Ce qui est loin d'être
un débit correct et acceptable pour le qualifier de "fibre
optique"... A suivre donc.
Certes, ce sera toujours
mieux qu'actuellement (2,6 Mb en ce qui me concerne), mais si nos
chers opérateurs nous facturent de la fibre optique à
100 Mbit/s, pour 5 fois moins rapide, ça va grincer des dents
dans les chaumières !
Journal Grand Cognac d'octobre 2018 : "Un premier jalon sera
fixé le 15 janvier 2019 dans les secteurs de Boutiers St-Trojan
et de Nercillac. Les premiers raccordements seront possibles à
partir du printemps 2019..."
Journal Charente Mag de janvier 2019 : "Le débit va
dépendre de l'offre de l'opérateur que vous retiendrez.
La technologie déployée permet de disposer de 1000 Mbit/s
descendant (1 Gbit/s)."
Consultez le site https://www.charente-numerique.fr/
Il semble que la mise à disposition de la fibre pour Boutiers
soit prévue pour le 3ème trimestre 2019...
Photos avril / mai 2019 :
|
|
|
 |
Photos juillet 2019

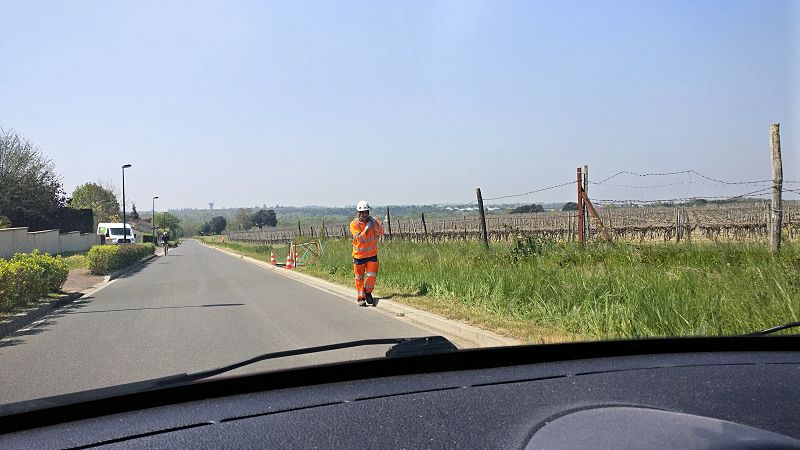

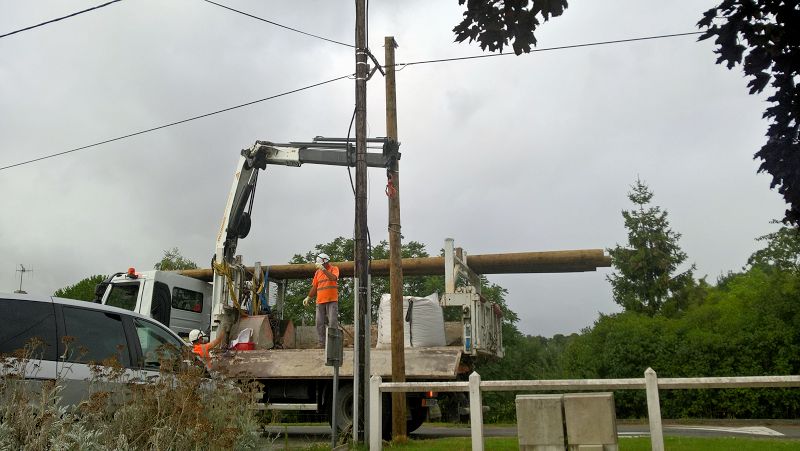

route de Corbières (devant chez moi), pose de nouveaux

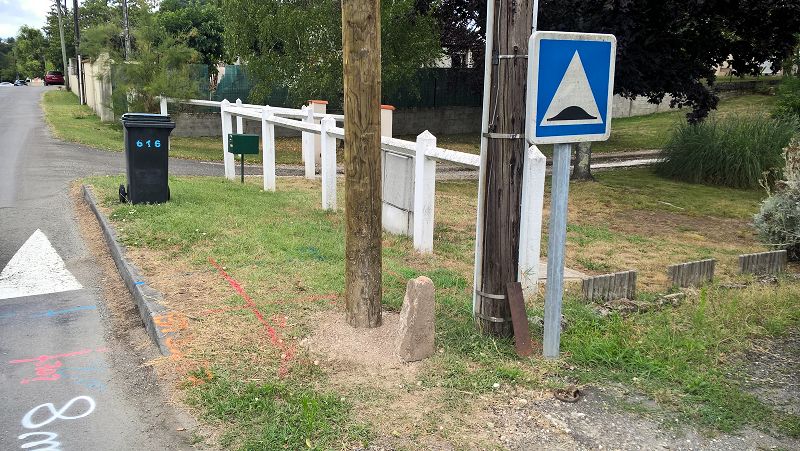

poteaux :
|
|
|
|
|
Le site https://www.charente-numerique.fr/
indique en octobre 2019

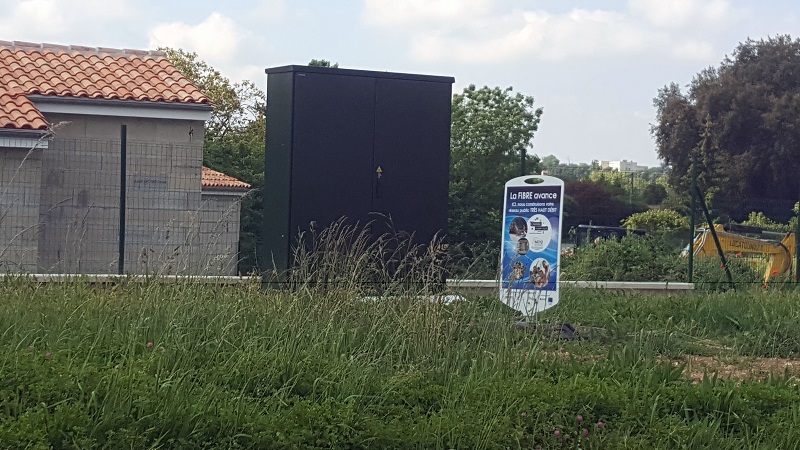

que le raccordement sur Boutiers St-Trojan est désormais prévu
pour le 1er trimestre 2020... Il y a donc du retard...
|

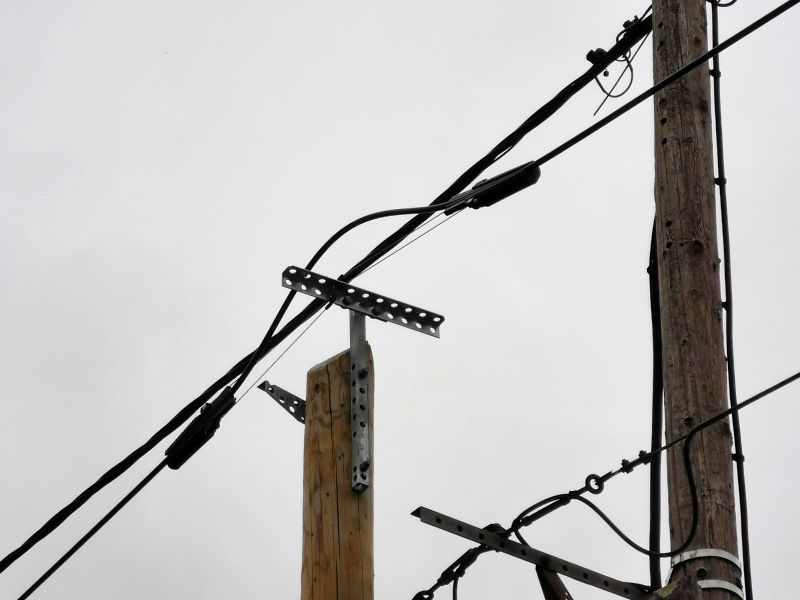

Photos prises
entre le 10 et le 20 janvier 2020 : ça y est, la fibre passe
devant chez moi ! Ne reste plus qu'à s'y raccorder... |
|
|
|
 |
|
Vendredi 7 février
2020 à 18h00 à l'ABACA à Cherves : Réunion
d'informations sur la fibre optique (concernant les communes de Boutiers
St-Trojan et Nercillac)...
Travaux stoppés mi-mars 2020 pour cause de Covid-19...
Reprise fin mai 2020 ! |
|
Réfection
du pont de Châtenay
|
Bien que ce
pont ne soit pas situé sur la commune de Boutiers Saint-Trojan,
il est néanmoins la porte d'entrée vers Cognac pour toutes
les communes du nord de la ville, et notamment bien entendu la nôtre...
Cela ne vous aura pas échappé, ce pont est dans un triste
état depuis de nombreuses années, et ce malgré
qu'il soit, somme toute, récent car construit aux alentours de
1957. |
|
Il y a quelques
années, des étais et des tirants provisoires ont dû
être installés dans l'urgence.
Finalement, Mr Nicolas Bourdet, responsable des infrastructures routières
et ouvrages d'art au Conseil Général, estime que "cet
ouvrage d'art est condamné"
"Il a beaucoup trop de faiblesses. A l'époque, le
béton était rare et clairement, il en manque dans cet
ouvrage..."
"Je ne sais pas encore quand on va pouvoir prévoir
ce chantier, mais il est incontournable..."
(Charente Libre du 03/01/2012).

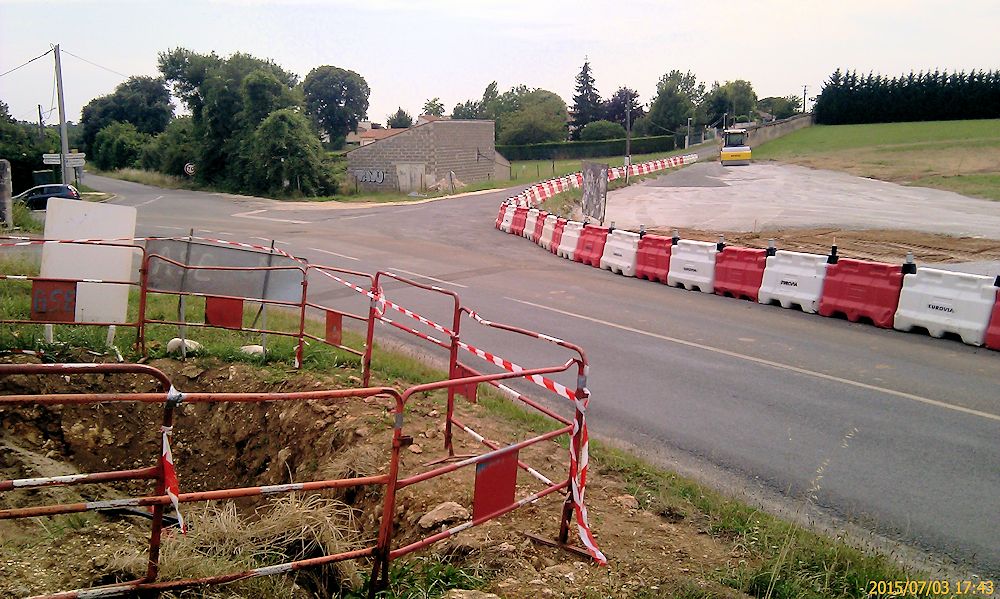

Bref, la RD24 va devoir
être fermée à la circulation durant encore de
longs mois...
Jeudi 18 décembre
2014, le Conseil Général de la Charente a annoncé
la démolition puis la reconstruction du pont de Chatenay à
Cognac.
"Cet ouvrage qui a fait l'objet en 1999 d'un renforcement provisoire
grâce à un combiné d'étais métalliques
et de tirants, souffre de gros désordres irréparables.
Les travaux de reconstruction seraient programmés en 2017
et 2018", fait savoir le Département.
L'affaire est complexe. Il
faut compter sur un chantier de dix mois... En intégrant
tout un tas de paramètres, à commencer par les contraintes
environnementales, dans un lieu situé en zone Natura 2000 et
dans un parc classé.
(Sud-Ouest du 19/12/2014 et Charente Libre du 08/01/2015). |
|
Le
pont, « montagne financière »
À quelques encablures du nouveau giratoire,
se dresse un « souci majeur » pour le Département.
Le président François Bonneau le qualifie de «
montagne financière ». Il s’agit de la rénovation
du pont de Châtenay, qui enjambe la Charente. Près de
2 500 véhicules empruntent chaque jour cet axe, la RD 24. Didier
Jobit, vice-président du Conseil départemental, en charge
des travaux, a rappelé qu’il y a en Charente plus de
1 100 ouvrages d’art, mais que le pont de Châtenay aura
la priorité en 2017.
Jusqu’à 18 mois de travaux
« La problématique est compliquée du
fait de la présence de tous les réseaux ; adduction
d’eau potable, électricité, gaz, assainissement
eaux usées, téléphonie… Les deux piles
seront conservées, mais le tablier entièrement refait
; pas forcément élargi, quoiqu’il soit question
de la création d’une piste cyclable », expose Didier
Jobit. La circulation sera totalement interrompue le temps des travaux,
avec des déviations par les ponts de Saint-Jacques et de Saint-Brice.
Le financement et la fin des études, déjà en
cours, seront réalisés en 2017, et les travaux suivront
en 2017 et 2018. « Leur durée est difficile à
préciser, peut être jusqu’à 18 mois…
Le coût estimé est de l’ordre de 3 millions d’euros,
ce qui n’est pas une mince affaire pour le Département
», conclut Didier Jobit.
(Sud-Ouest du 04/02/2016)
NBST de Février 2018
: "Les travaux de reconstruction sont programmés pour
septembre 2019 et devraient durer un an."
Sud-Ouest du 25 octobre 2018 : "Enedis est en train d’enterrer
ses réseaux sous le fleuve. Une obligation provoquée
par la réfection du pont de Châtenay, qui devrait commencer
dans un an."
Magazine "Charente
mag" de janvier 2019 : "Route coupée en septembre
2019 pour une durée de 10 mois..." Lire
ICI (fichier PDF du magazine)
Histoire du pont de Châtenay,
cliquez ici

|
28
août 2019 : C'est pour bientôt... |
|
|
|
04 septembre
2019 : C'est parti... |
|
|
|
|
17 septembre

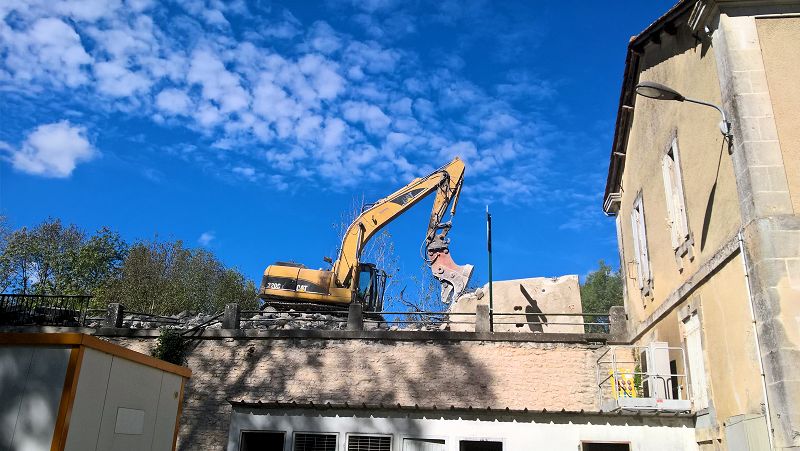

2019 et reste de la semaine 38 : Début de la démolition... |
|
(Photo Charente Libre / Quentin Petit) |
|
23 et 26
septembre 2019 : Suite de la démolition... |
|
|
|
|
|
|
|
|
|
|
|
|
29 septembre

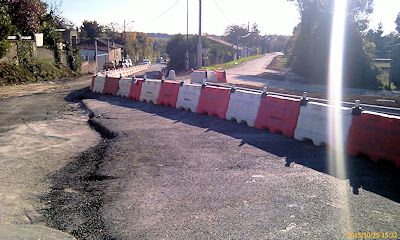

2019 : Suite de la démolition (un coté complètement
démoli...) |
|
|
|
|
|
|
03 octobre
2019 : Fin de la démolition... |
|
|
|
|
13 octobre
2019 : |
|
|
27 octobre
2019 : |
|
|
10 novembre 2019 :
|
|
|
|
19 novembre 2019 :
|
|
|
|
|
26
novembre 2019 : |
|
|
8 décembre
2019 : |
|
10 décembre 2019
: |
|
|
|
18 décembre 2019
: (Remarquez le fleuve Charente en crue...) |
|
|
30 décembre 2019
: |
|
|
|
12 janvier 2020 : |
|
|
|
|
|
19 janvier 2020 : |
|
|

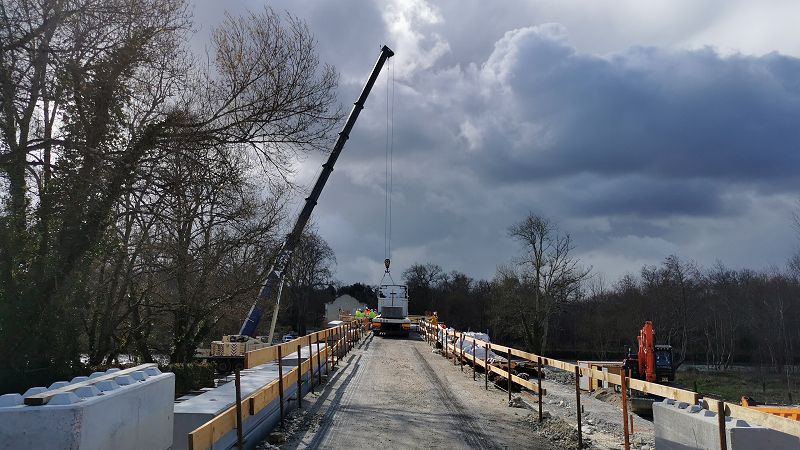

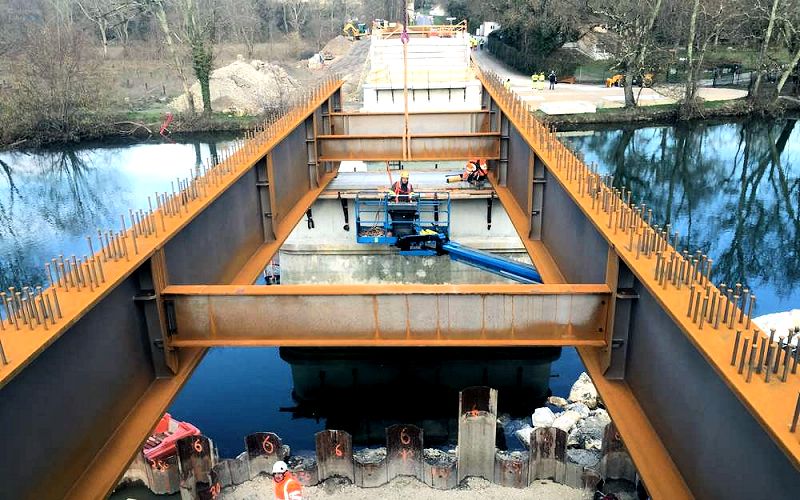

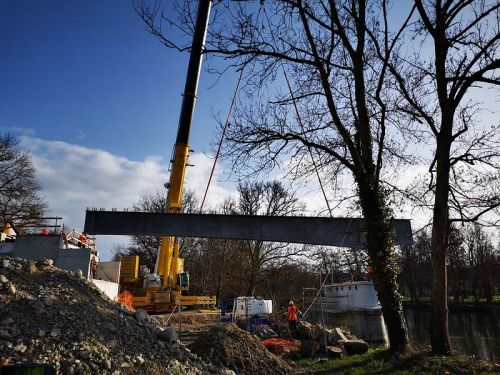

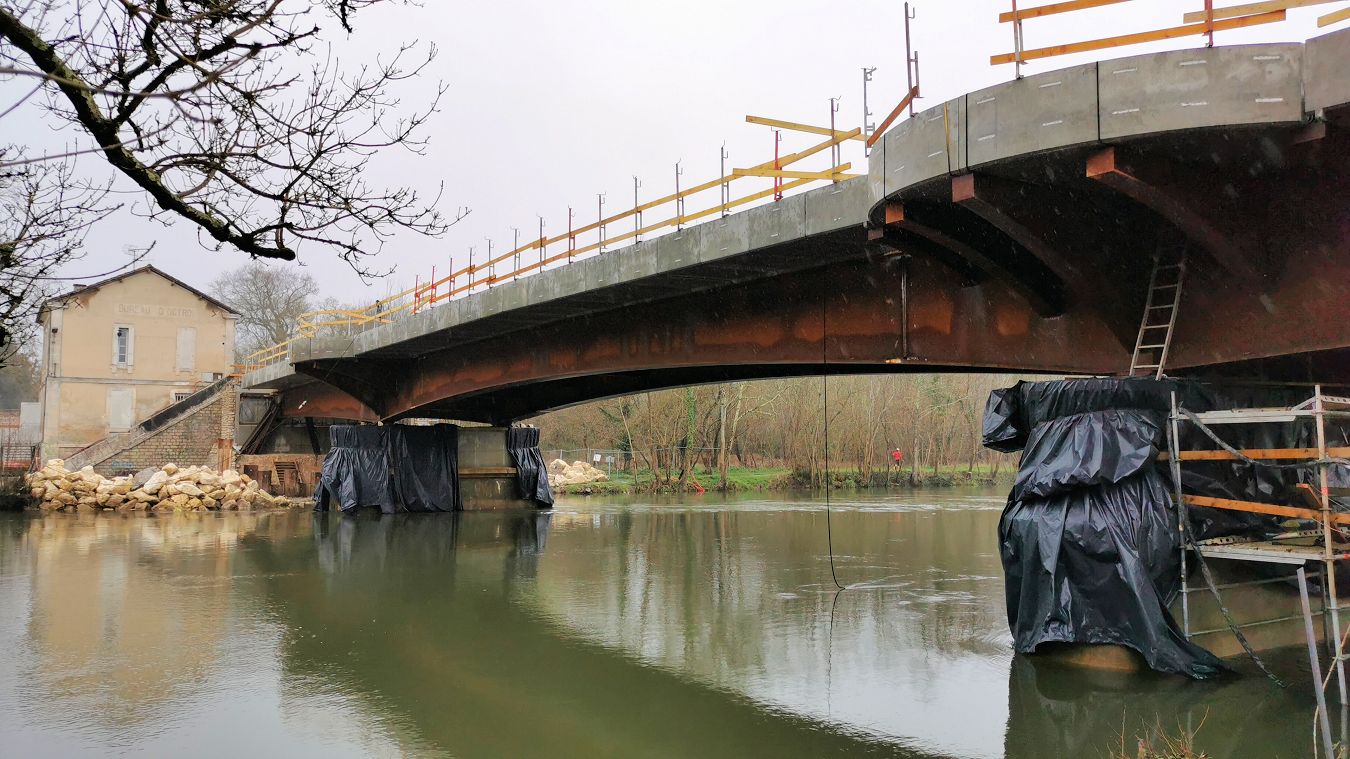

Du 21 au 23 janvier 2020

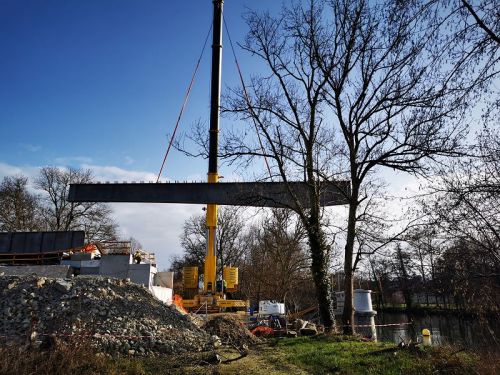

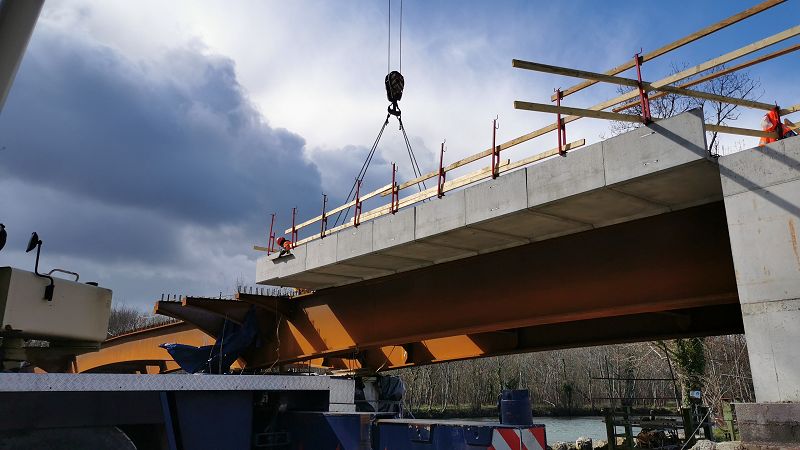

: (Les poutres du nouveau pont ont été posées...) |
|
|
|
|
|
|
|

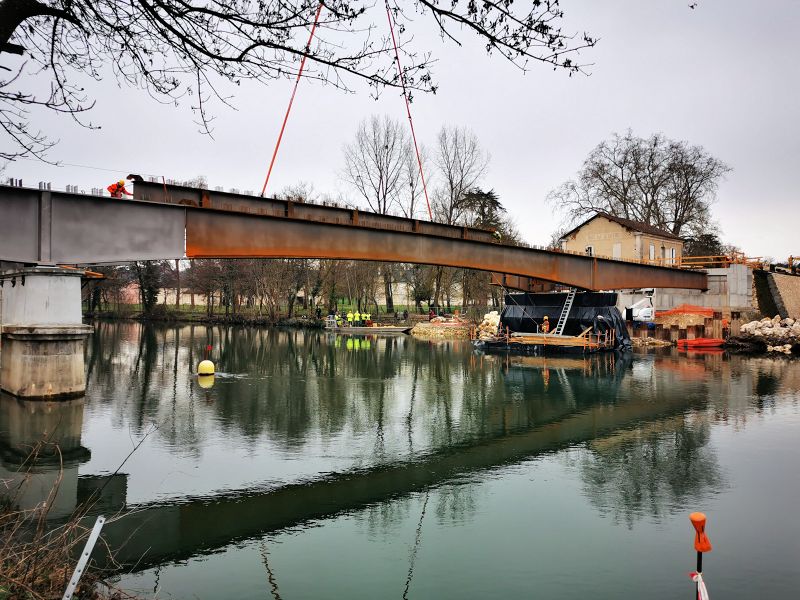

(Photo Charente Libre / Renaud Joubert) |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Photos
du 26 janvier 2020 : |
|
|
|
|
Photos
du 2 février 2020 : |
|
|
|
Photos
du 23 février 2020 : |
|
|
|
|
|
|
|
|
Photos
du 27 février 2020 : |
|
|
|

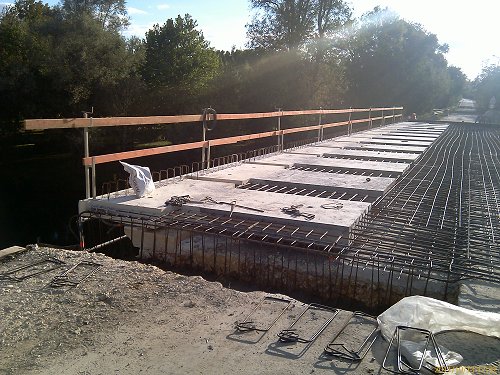

Photos du 2 au 4 mars 2020 : (pose du tablier...)
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Photos
du 8 mars 2020 : |
|
|
|
|
|
|
Photos
du 15 mars 2020 : |
|
|
|
|
|
|
Travaux
stoppés mi-mars 2020 pour cause de Covid-19... |
Reprise
des travaux le 20 avril 2020 après 5 semaines d'interruption
!
Le pont sera livré fin juin... |
Photos du 26 avril 2020 : (dans le cadre de la sortie autorisée
sur l'attestation de déplacement dérogatoire...)
|
|
|
|
|
|
Photos du 03 mai 2020 : (dans
le cadre de la sortie autorisée sur l'attestation de déplacement
dérogatoire...)
|
|
|
|
|
|
Photos du 09 mai 2020 : (dans
le cadre de la sortie autorisée sur l'attestation de déplacement
dérogatoire...)
|
|
|
|
Photos
du 16 mai 2020 : |
|
|
|
|
|
|
Photos
du 30 mai 2020 : |
|
|
|
|
|
|
|
|
|

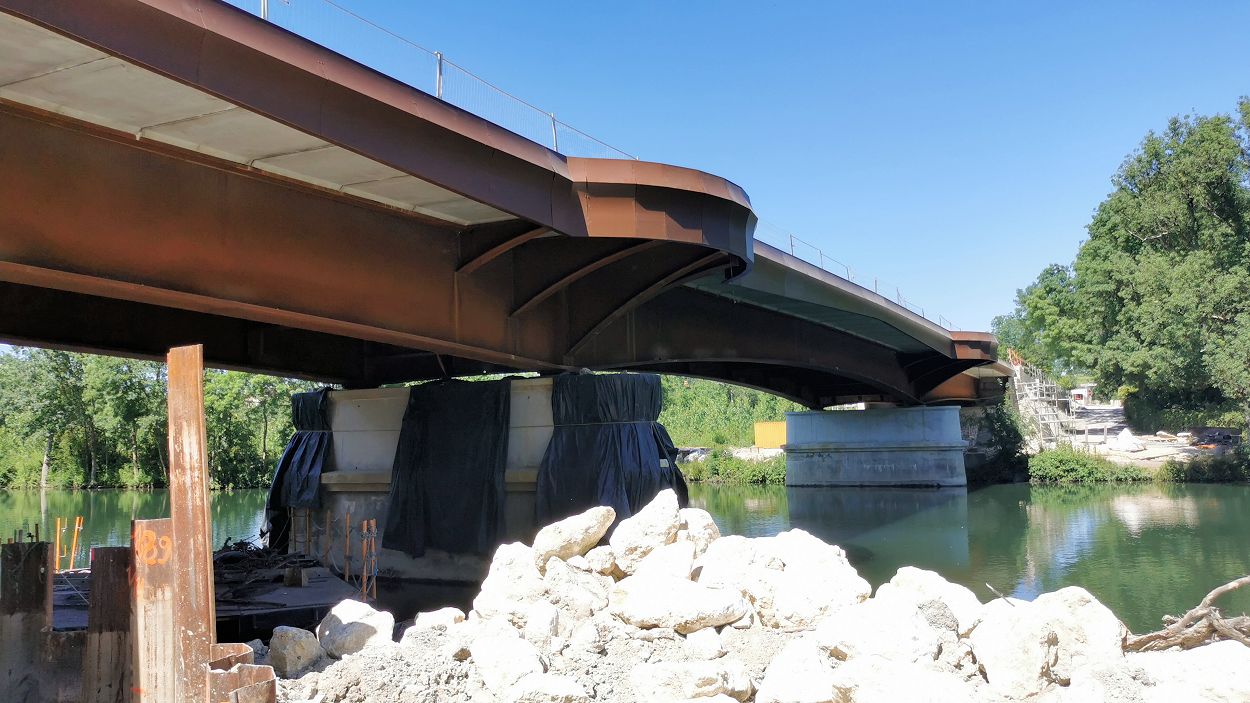

Photos du 7 juin 2020 : (on
voit très bien sur la photo ci-dessous que la chaussée
sur le pont sera rétrécie... )
|
|
|
|
|
|
|
du 14 juin 2020 : |
|
|
Photos

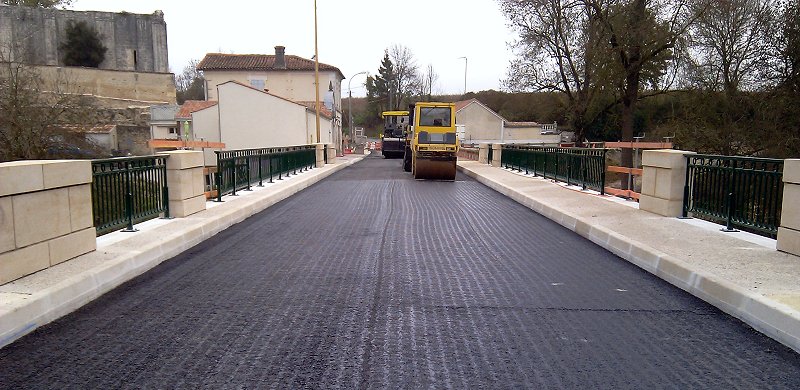

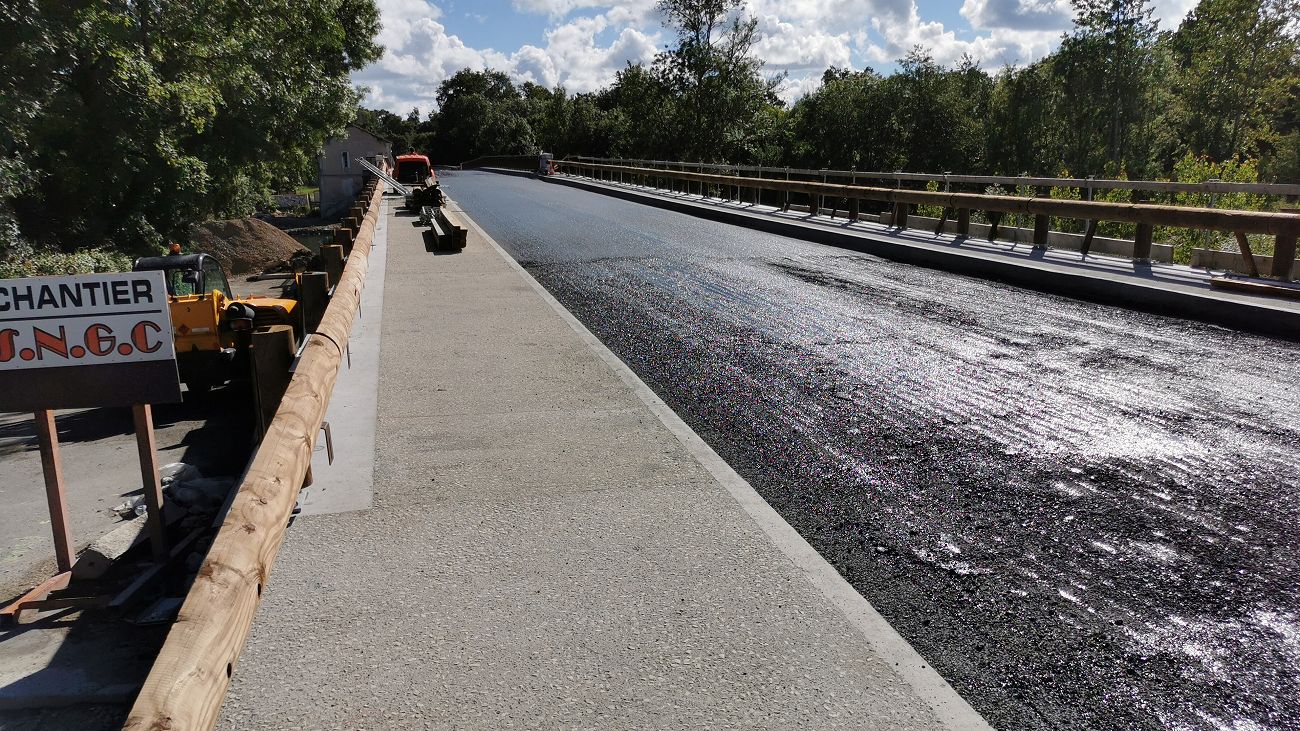

du 18 juin 2020 : (le goudronnage commence...) |
|
|
|
|
|
|
|
Photos
du 28 juin 2020 : (le mode de circulation s'appelle le "chaucidou"...) |
|
|
|
|
|
|
|
|
|
|
|
|

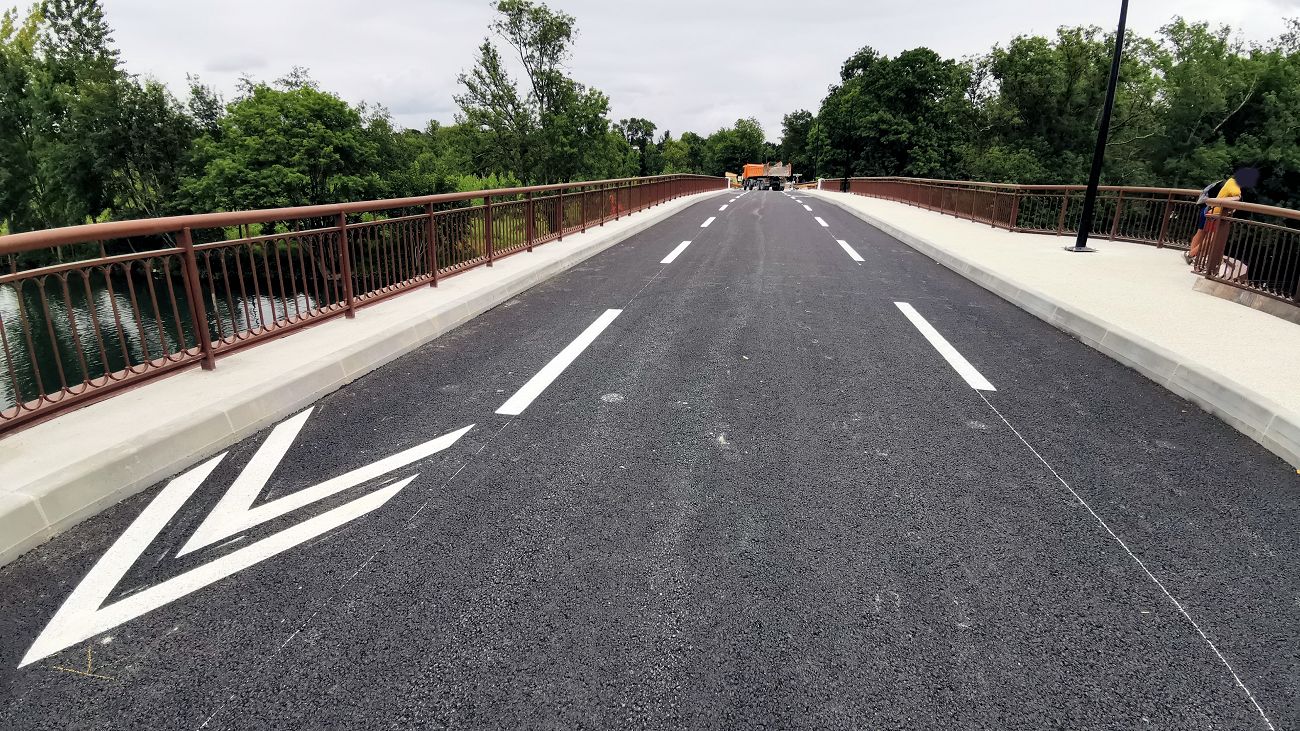

Le
pont est ouvert à la circulation depuis le 30 juin 2020... |
|
Photos
du 1er juillet 2020 : |
|
|
|
|
Photos du 26 juillet 2020 : |
|
|
|
|
Aménagement
de la route devant l'école
|

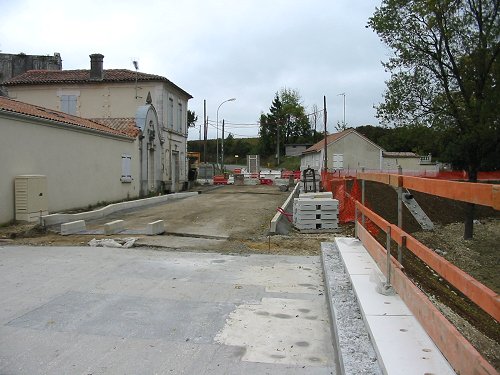

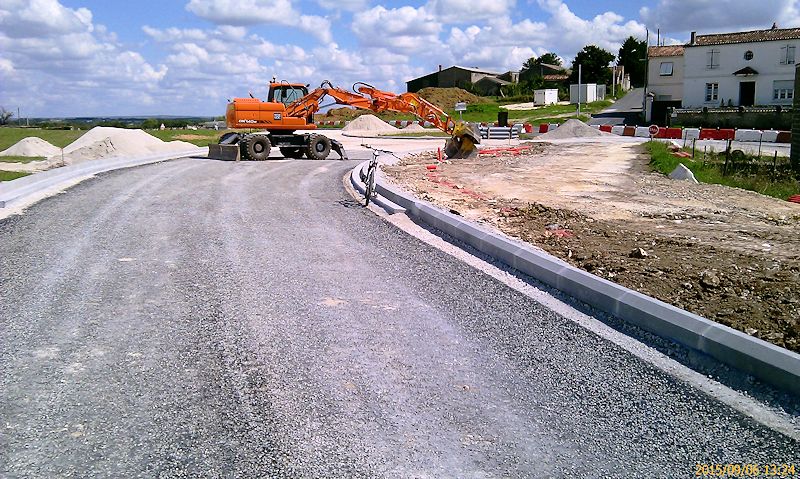

La commune procède
depuis janvier 2010 à l'acquisition d'un terrain de 3000 m3 face
à l'école.
"Un équipement public à vocation socio culturel
y verra le jour dans les prochaines années et un aménagement
renforcera la sécurité devant l'école" |
|
|
NBST dit en
mai 2014 : "Lorsque l'achat du terrain sera finalisé,
ce qui ne saurait tarder, nous améliorerons la sécurité
de la sortie de l'école en détournant légèrement
la route départementale."
NBST d'octobre 2014 : "Le terrain en face de l'école
est acheté et les travaux de sécurité vont pouvoir
être envisagés ; il faudra à la fois écarter
le trafic automobile de l'entrée de l'école et ralentir
les véhicules. Les sociétés d' études seront
consultées pour étudier les différentes possibilités
ce qui nous permettra de préparer les dossiers de subventions.
Nous en profiterons pour enfouir les réseaux électriques
et téléphoniques."
NBST d'octobre 2015 : "Enfin, le dossier de l'aménagement
de la sécurité devant l'école de Boutiers Saint
Trojan est lancé..."
Sud-Ouest le 7 juillet 2017 : "Quatre tranches de travaux sont
prévues, pour un montant total de 1,9 million d’euros,
hors subvention. La première tranche concerne essentiellement
la rue des écoles.
L’objectif : assurer au mieux la sécurité des
élèves et des familles. Il s’agit de ralentir la
vitesse sur cette voie départementale et d’éviter
les stationnements inconsidérés. Des travaux importants
sont donc envisagés, afin d’en faire une rue du bourg,
avec un parking d’une quinzaine de places implanté sur
le terrain Gilbert, face à l’école.
Les échanges à ce sujet ont été vifs. L’adhésion
finale à l’ensemble de la première tranche, qui
comporte aussi des travaux sur la RD 402, près du cimetière
et du chemin de Jarnac, n’a été obtenue que par
huit voix sur treize.
Les travaux, d’un montant de plus de 600 000 € pour cette
tranche (un tiers de subventions sont espérées), ne commenceraient
pas avant fin 2018. Ils seront précédés par l’effacement
indispensable de tous les réseaux. "
Février 2020 : Travaux d'enfouissement des réseaux...
|
NBST de novembre 2020 et février 2021 : Le projet
devant l’école doit être réétudié,
+100 000 € par rapport aux premières études.
"La consultation des entreprises, pour l’aménagement
de la voirie et de l’espace devant l’école est programmée
en novembre, pour des travaux qui commenceront en avril 2021.
|
Travaux
sur le réseau d'eau : Message de GRAND COGNAC
Pour votre information, pendant les travaux sur le réseau
d’eau dans le centre de Boutiers, le circuit et les horaires des
lignes de transport scolaire COG18 et COG26 seront modifiés du
mercredi 19 mai 2021 jusqu’à la fin de l’année
scolaire.
L’arrêt « Boutiers St Trojan Ecole » sera déplacé
plus bas dans la rue au niveau du Monument aux Morts à 07h35
le matin, 17h24 le soir au retour et 12h51 le mercredi midi.
Le circuit COG26 à 18h sera également dévié
au retour du lycée et l’arrêt s’effectuera
aussi au Monument aux Morts au retour avec quelques minutes de retard
éventuel par rapport à l’horaire habituel du circuit.
Le service Transports
se tient à votre disposition pour toute question complémentaire.
Valérie GIBSON
Gestionnaire des transports scolaires
Tél : 05 17 22 20 29
GRAND COGNAC
|
Photos du 11 août
2021 : |
|
|
|
Photos du 3 septembre 2021
: |
|
Photo du 30 septembre 2021
: |
|
Photos des 28 et 31 octobre
2021 : |
|
|
Photo du 13 février 2022 (travaux terminés) : |
|
